Fotobericht Erweiterung Van Raam in Varsseveld

Van Raam baut eine neue Halle neben dem jetzigen Betriebsgebäude in Varsseveld. Die Halle wird ca. 4500 m2 groß sein. Lesen Sie mehr über das neue Gebäude in dem Artikel 'Van Raam vergrößert sich in Varsseveld'. Auf dieser Seite können Sie sich Fotos von der Realisierung der neuen Halle ansehen.

Kalenderwoche 28 (2022)

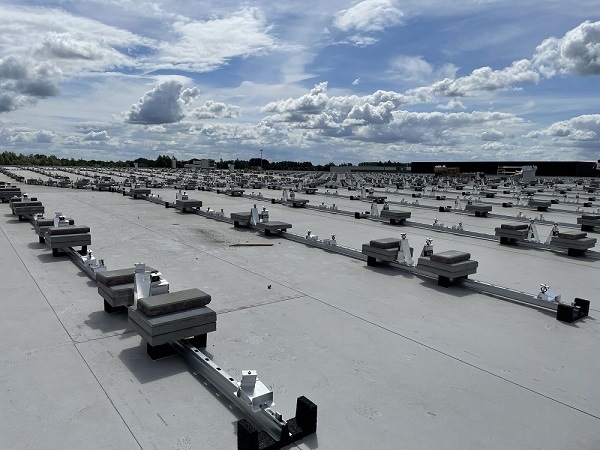

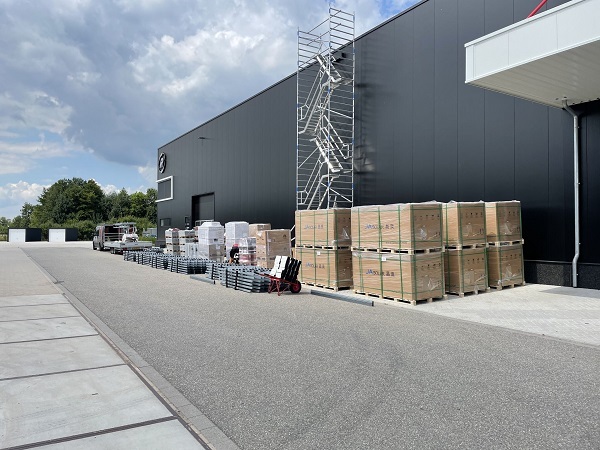

Zurzeit wird mit Hochdruck an der Installation von 1080 Sonnenkollektoren auf dem Dach des neuen Gebäudes in Varsseveld gearbeitet.
Quelle: Tenten Solar

Tenten Solar Van Raam neues Gebäude Sonnenkollektoren

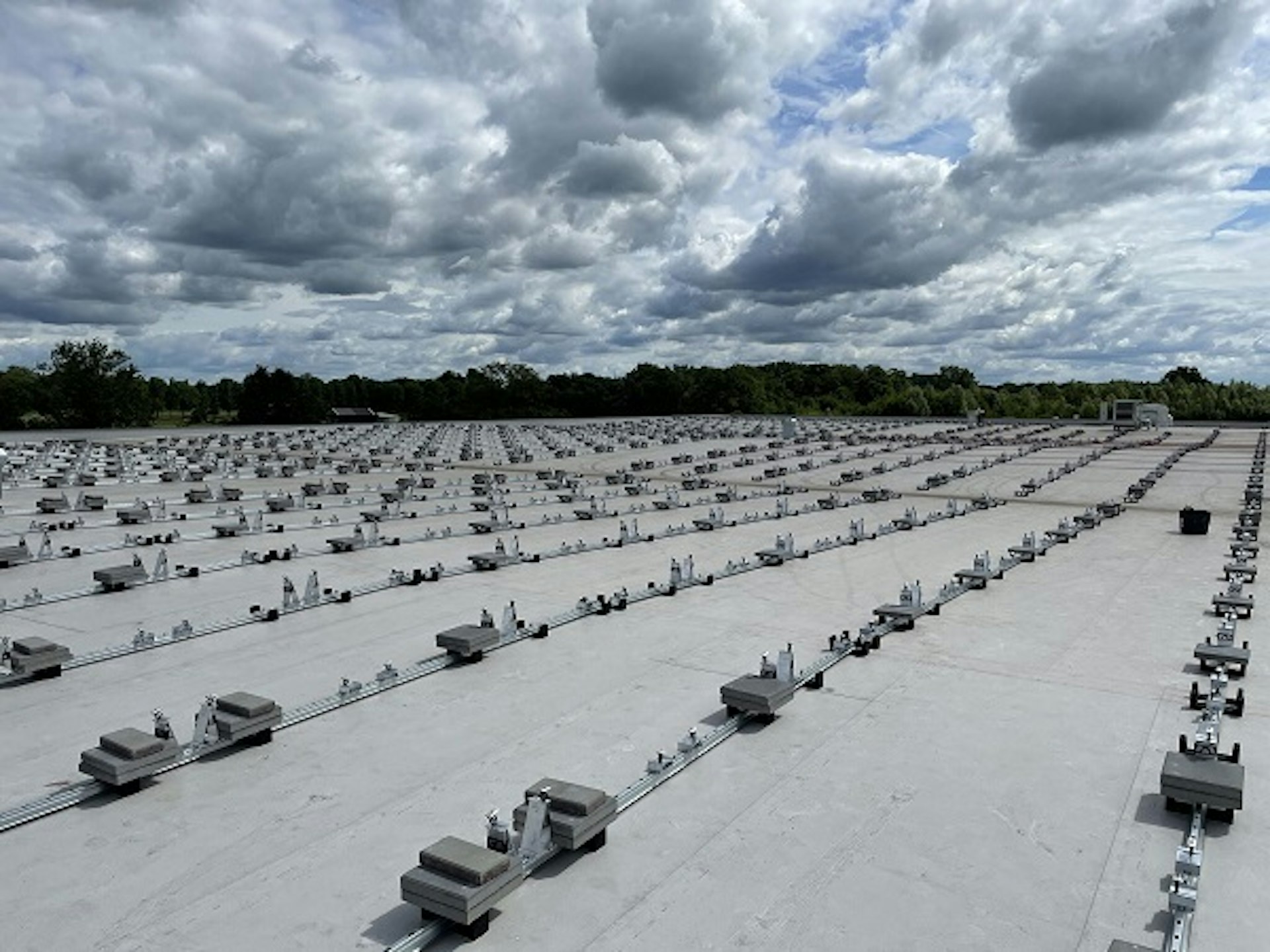

Tenten Solar neues Gebäude Van Raam Sonnenkollektoren

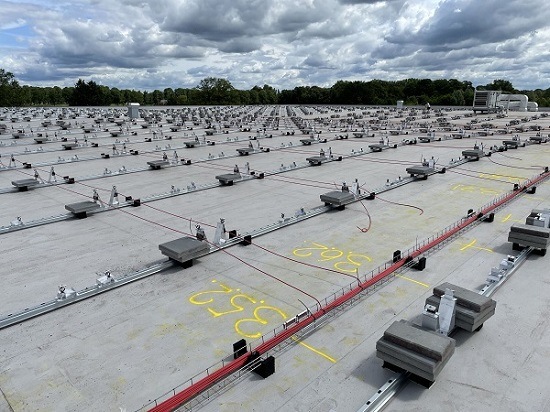

Tenten Solar neues Gebäude Varsseveld Van Raam Sonnenkollektoren
Tenten Solar neues Gebäude Van Raam Varsseveld Sonnenkollektoren

Kalenderwoche 1 (2022)

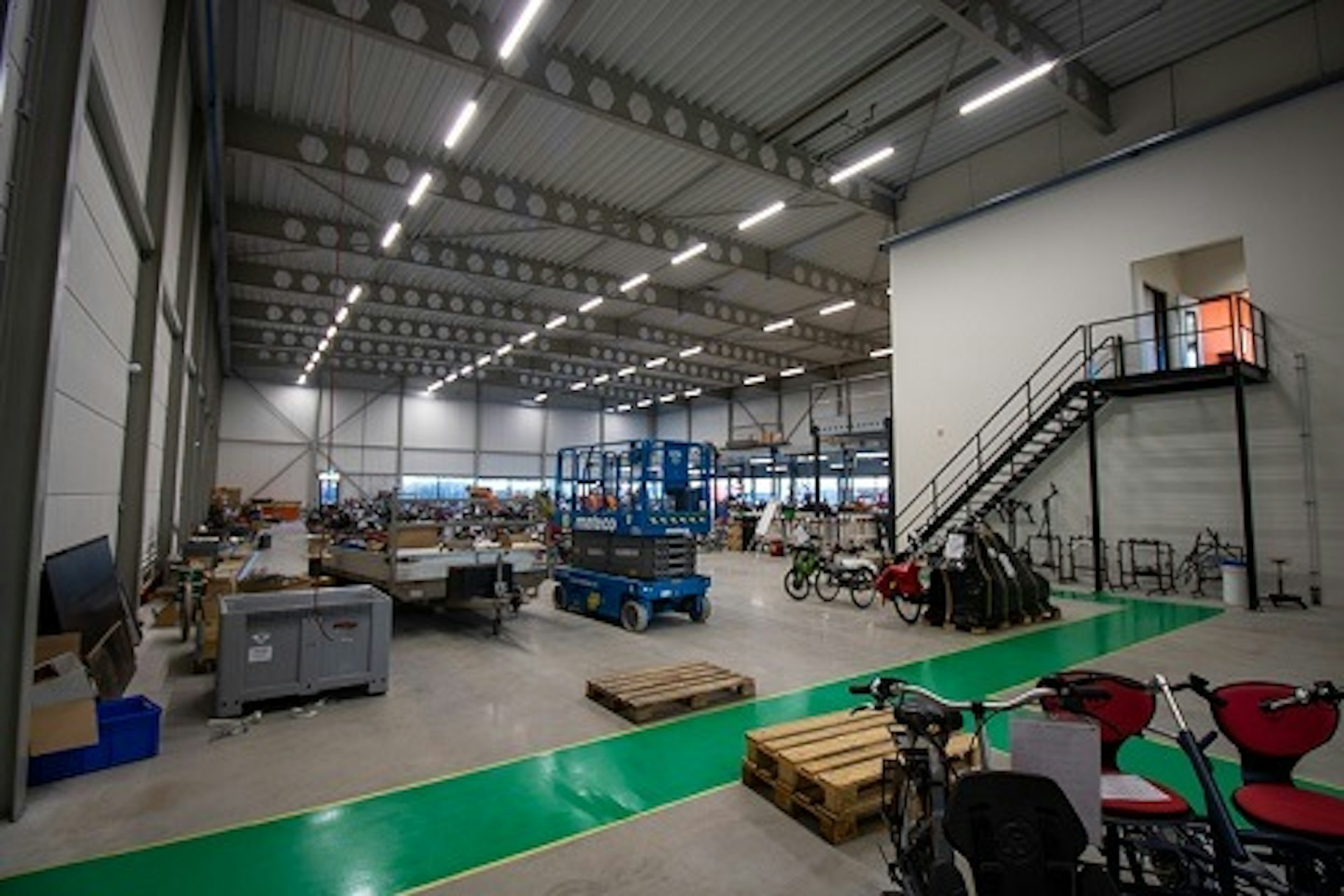

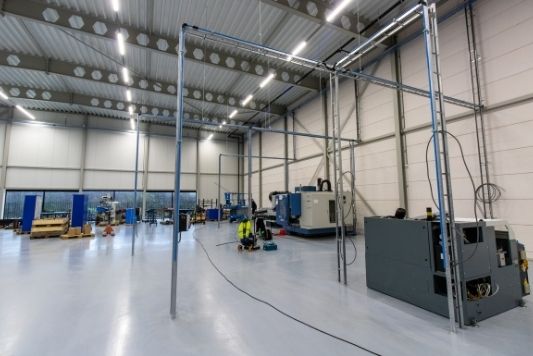

Die neue Halle von Van Raam ist jetzt in Betrieb. Unsere Kollegen von der Serviceabteilung sind in das neue Gebäude eingezogen, und das Lager ist mit Fahrrädern, Teilen und Maschinen gefüllt. Diese Woche werden die Gehwege im neuen Gebäude installiert.

Baufortschritt Woche 1 2022 neue Halle Van Raam buro parkhaus

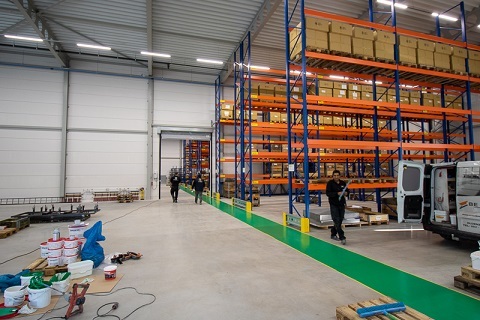

Baufortschritt Woche 1 2022 neue Halle Van Raam lagerhaus

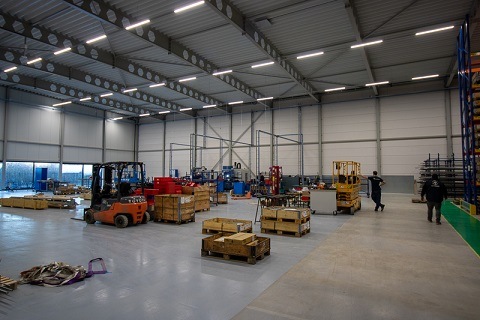

Baufortschritt Woche 1 neue Halle Van Raam lagerhaus
Baufortschritt Woche 1 2022 neue Halle Van Raam gehweg

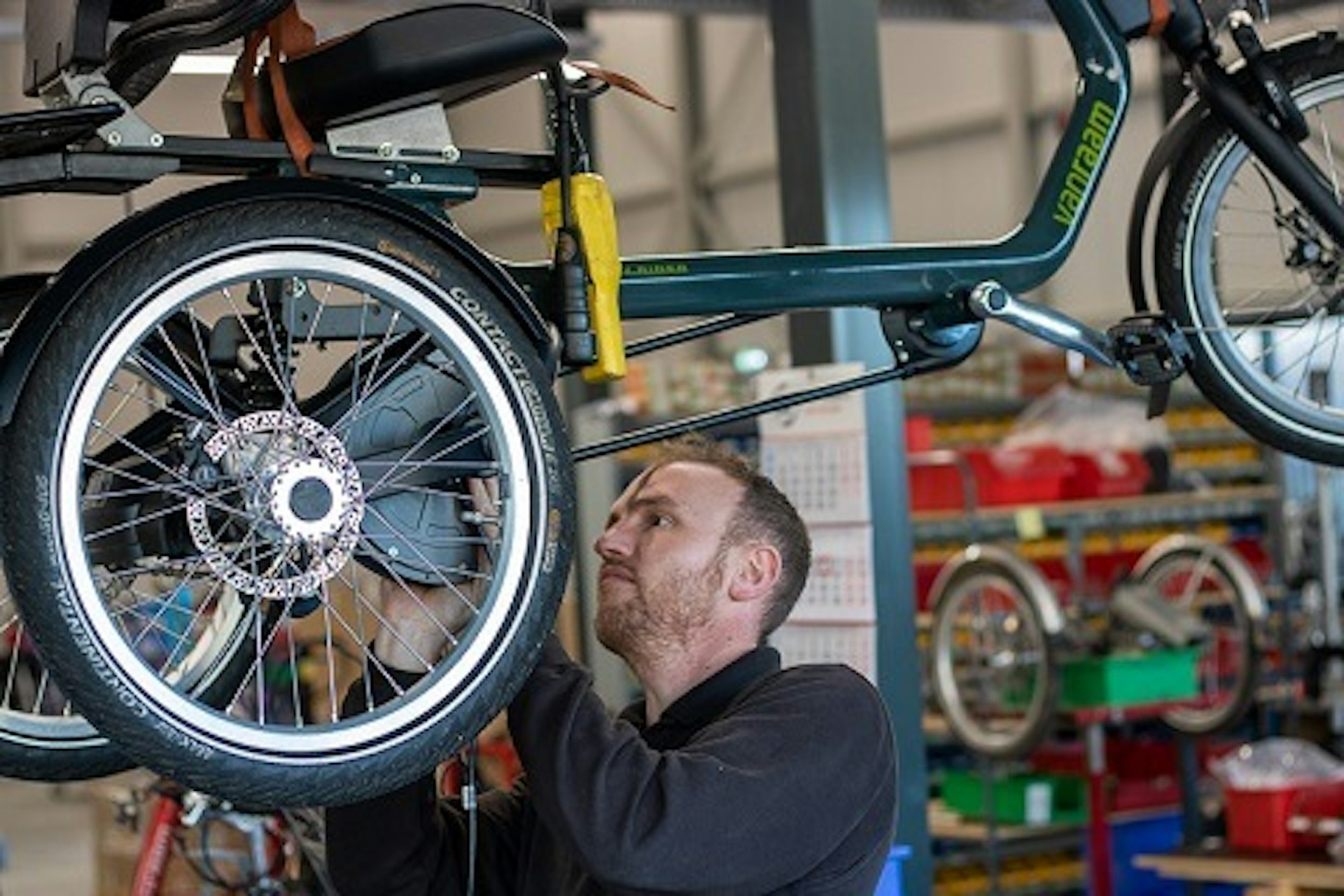

Baufortschritt Woche 1 2022 neue Halle Van Raam  service bei der arbeit

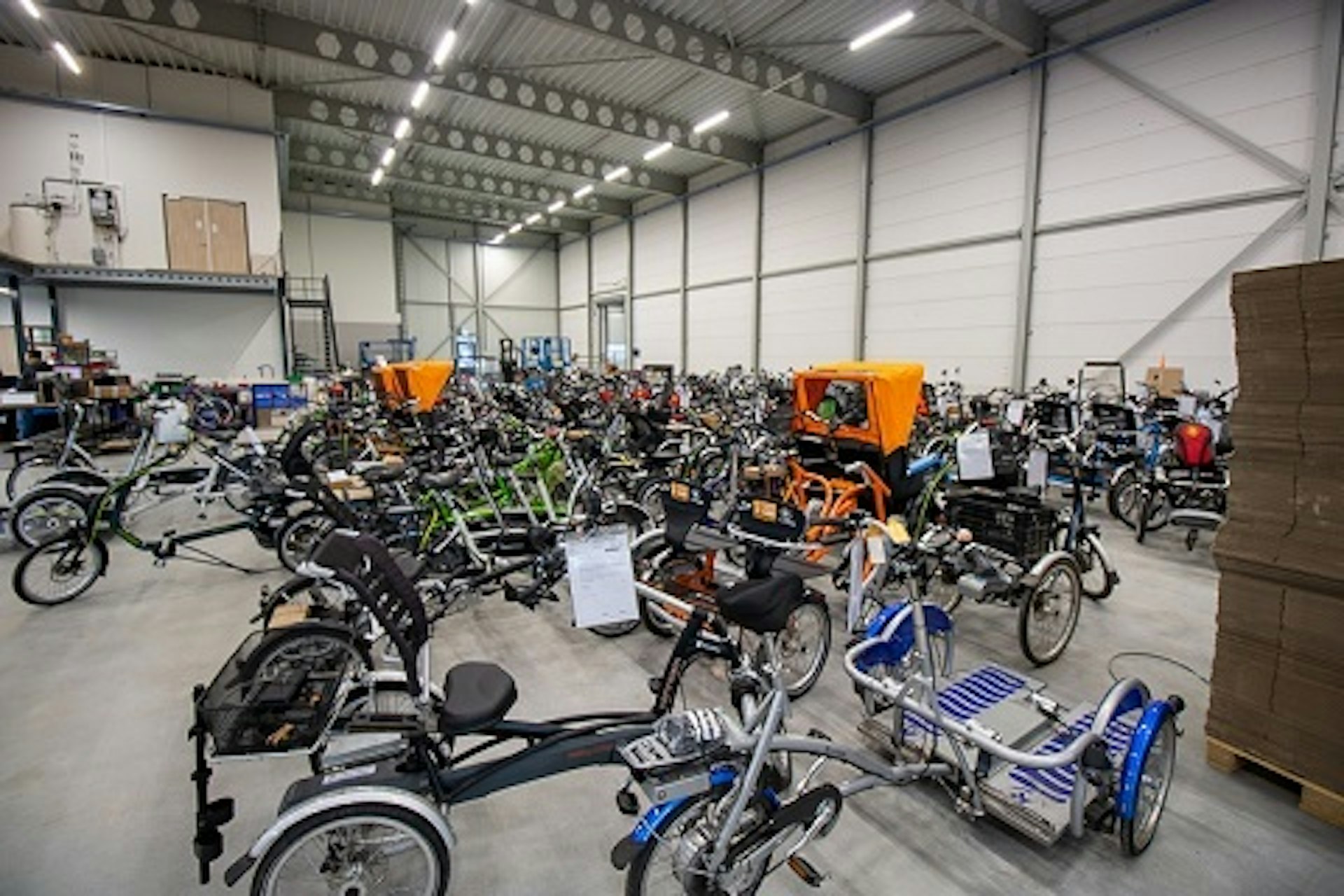

Baufortschritt Woche 1 2022 neue Halle Van Raam Aufbewahrung von Fahrrädern
Baufortschritt Woche 1 2022 neue Halle Van Raam buro empfang

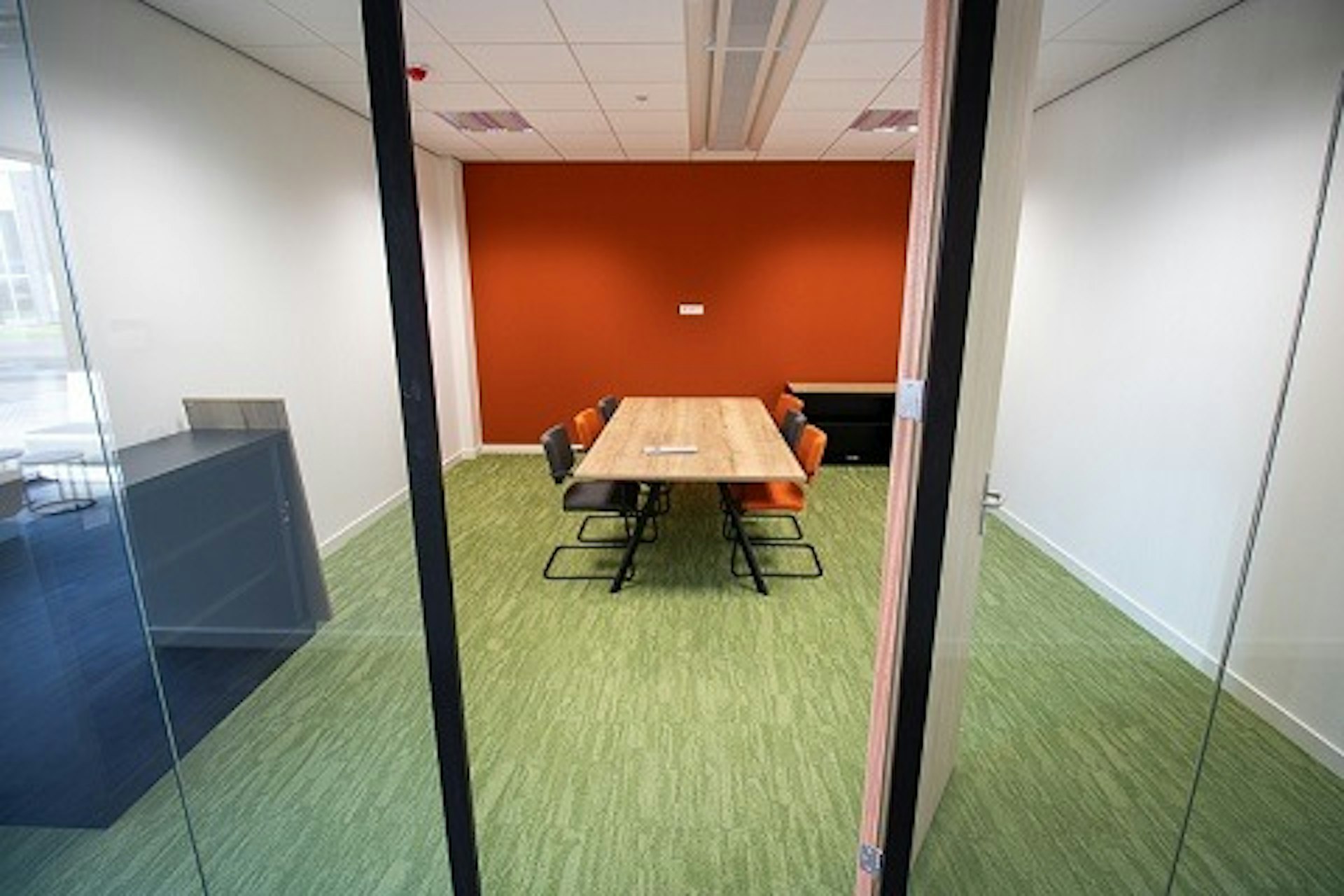

Baufortschritt Woche 1 2022 neue Halle Van Raam buro

Kalenderwoche 50 (2021)

Der Umzug hat begonnen! In den letzten Wochen ist viel passiert. Alle arbeiten hart, und das neue Gebäude nimmt allmählich Gestalt an. Es wird nicht mehr lange dauern, bis wir sie nutzen können. Sind Sie neugierig, was passiert ist?

  • Die Maschinen werden aus dem Produktionsbereich (Hauptgebäude) in das neue Gebäude gebracht.
  • Die Regale für die Lagerhalle sind aufgestellt worden.
  • Die Treppe zum Obergeschoss ist bereits angebracht.
  • Die Malerarbeiten in den Büros und an den Fensterrahmen sind in vollem Gange.
  • Der Toiletten- und Umkleideraum ist fast fertig.
  • Die Kantine ist fast einsatzbereit.
  • Die Wärmepumpe ist angeschlossen.
  • Das Zwischengeschoss für die technischen Dienste wird errichtet.

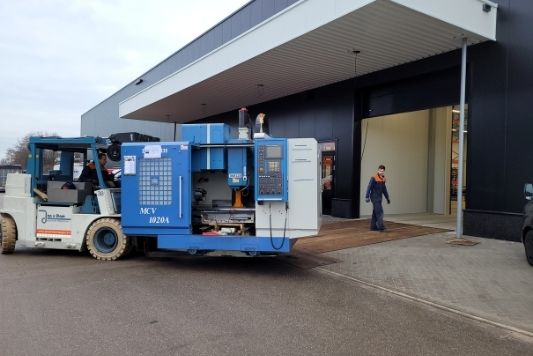

überweisung 2021 Van Raam neues Gebäude

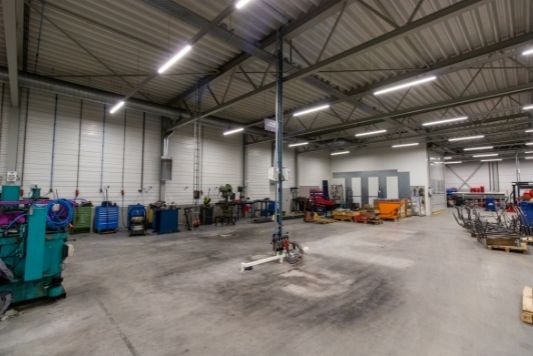

Umzug Produktion Van Raam neues Gebäude 2021

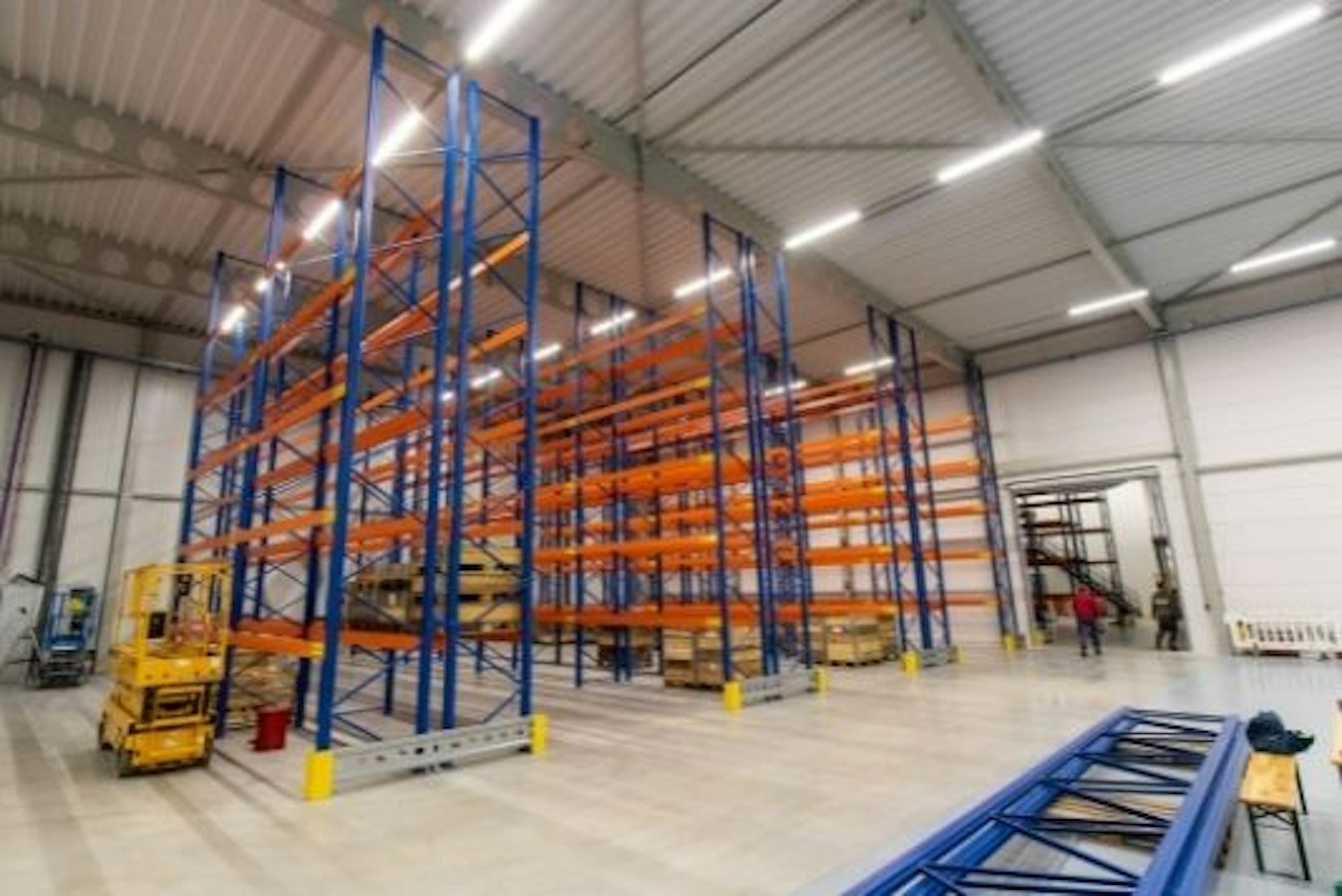

Van Raam neues Lager Woche 50

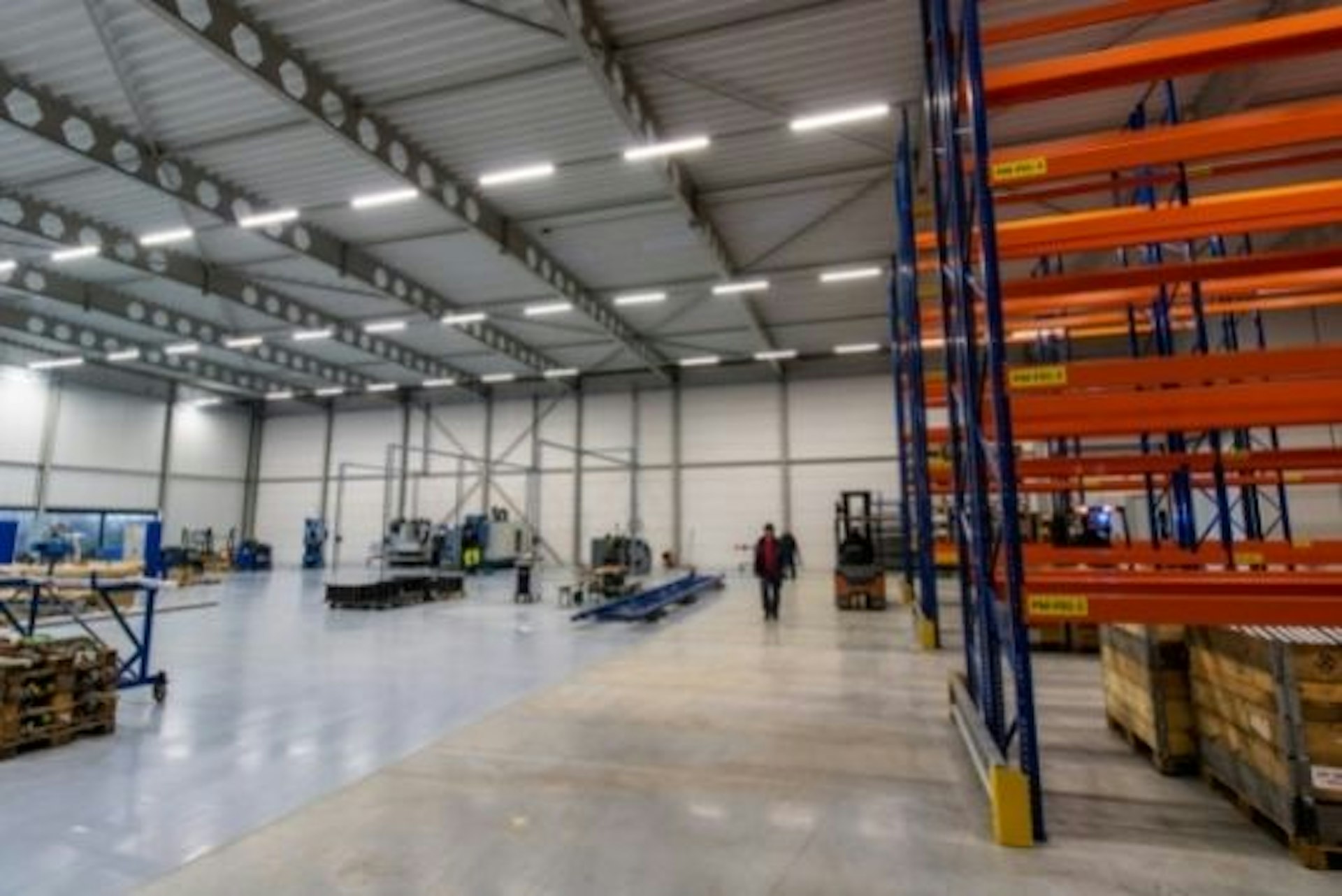

Lager 2021 Van Raam neues Gebäude Woche 50
Diese neuen Van Raam Gebäude Woche 50

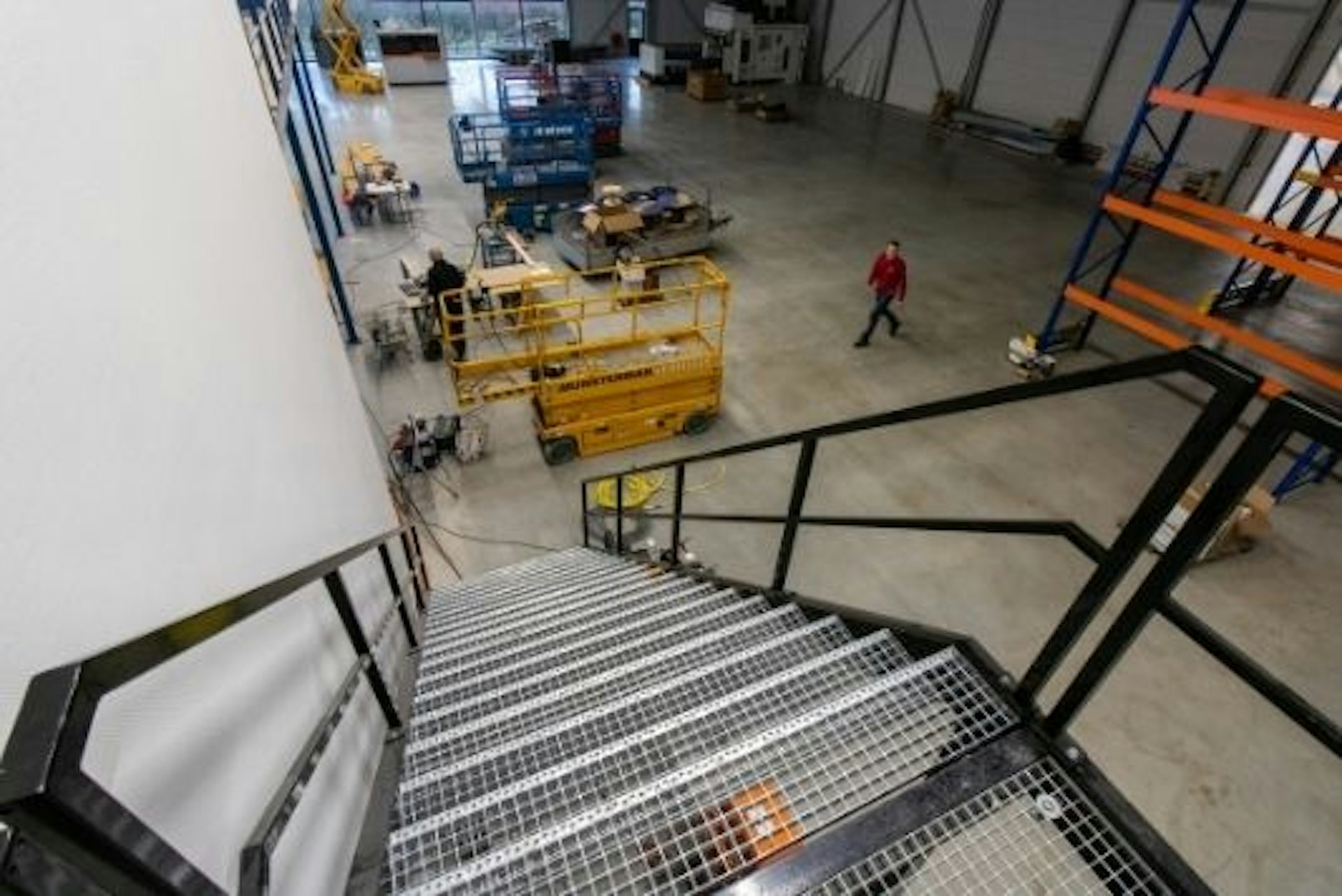

Erweiterung der Räumlichkeiten von Van Raam Woche 50

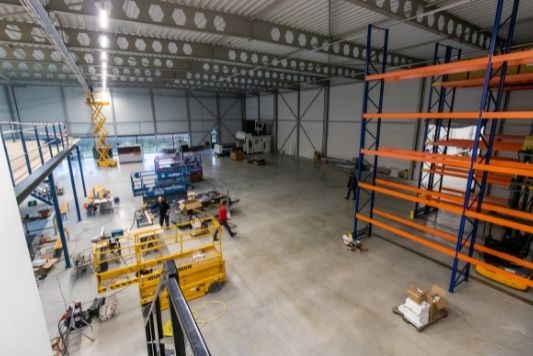

Erweiterung des Lagerhauses Van Raam Varsseveld Woche 50

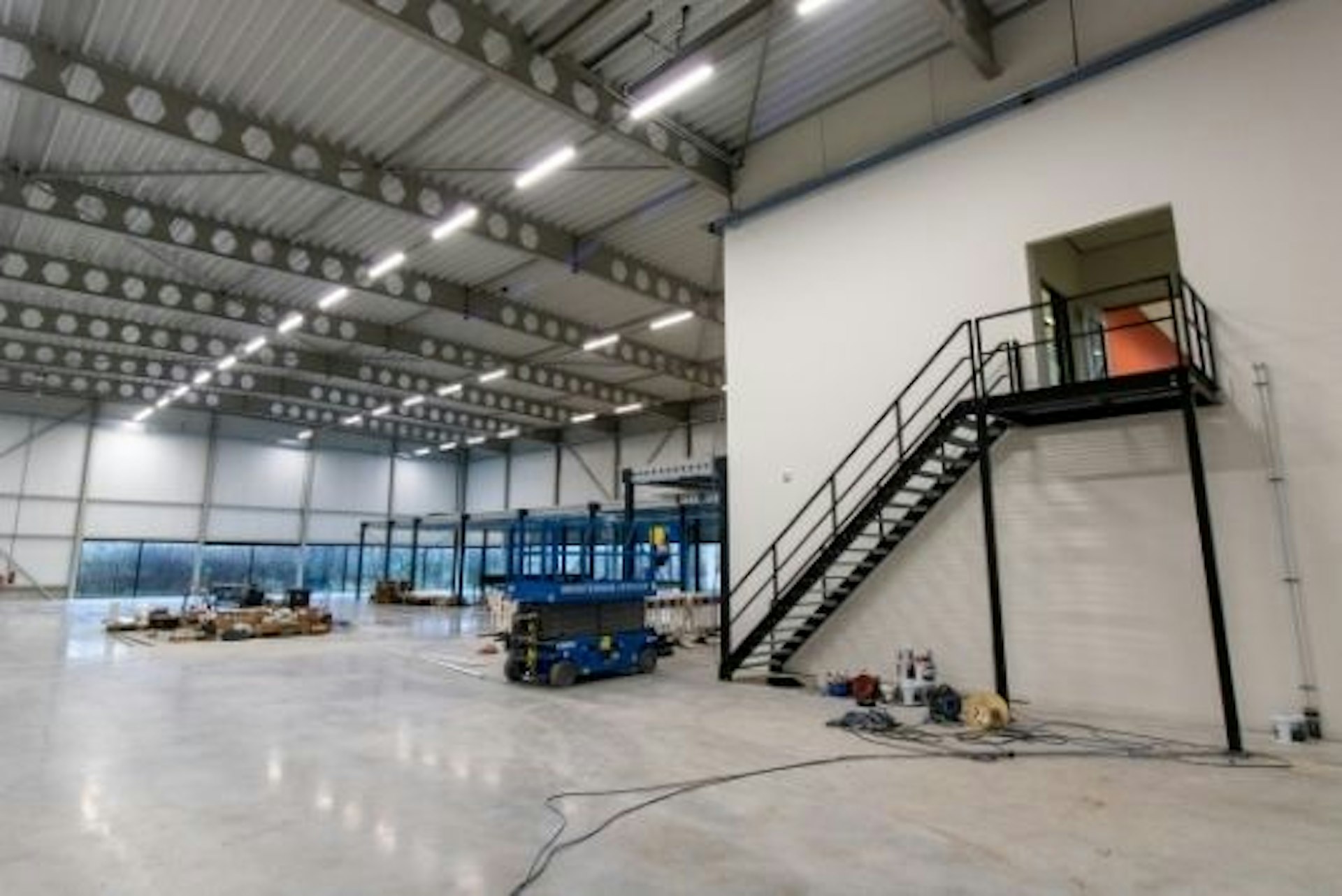

Fotoreportage Erweiterung Van Raam in Varsseveld Woche 50

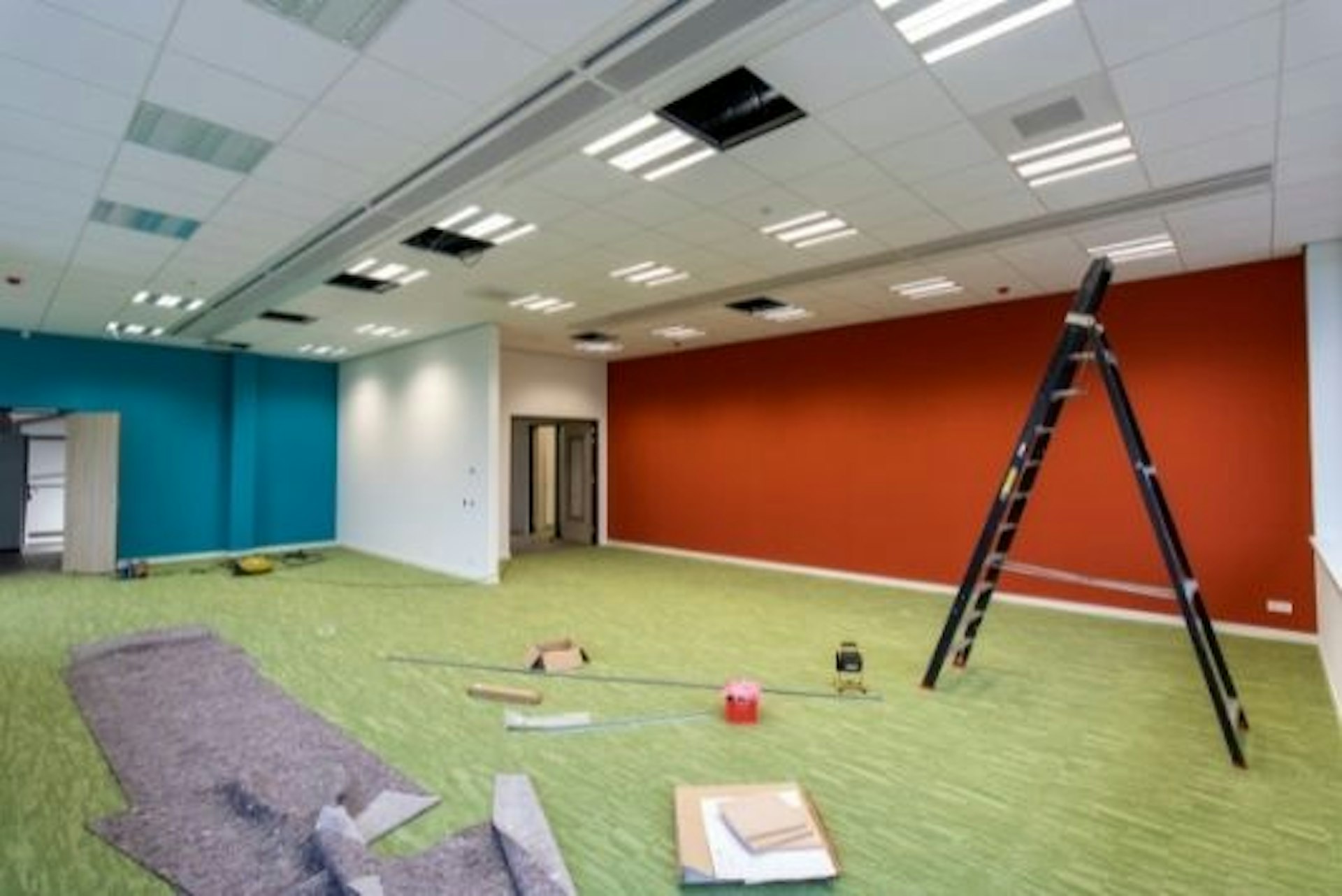

Van Raam Varsseveld neue Büros Woche 50
Van Raam Varsseveld neues Gebäude 2021

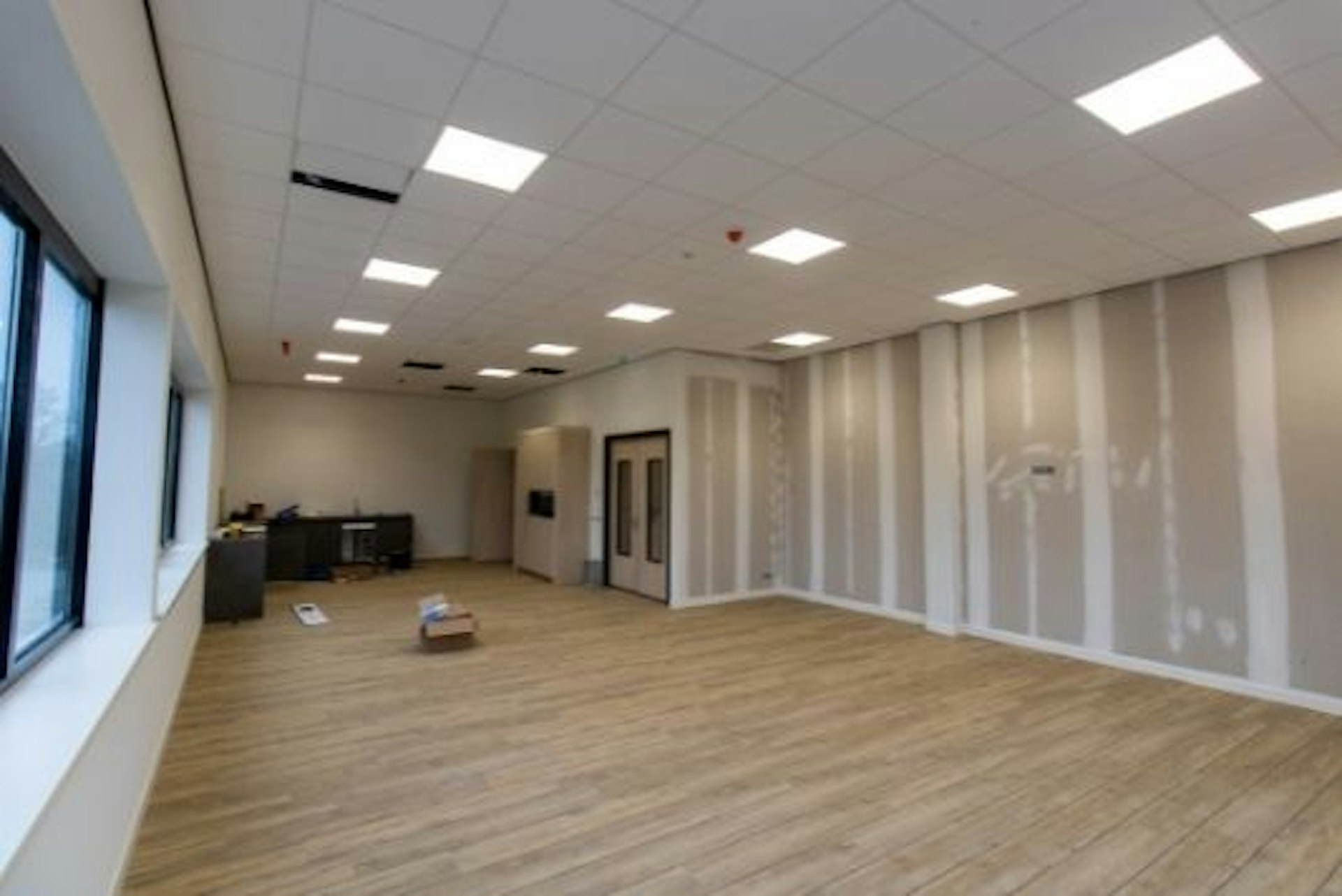

Kantinenneubau Van Raam Varsseveld Woche 50

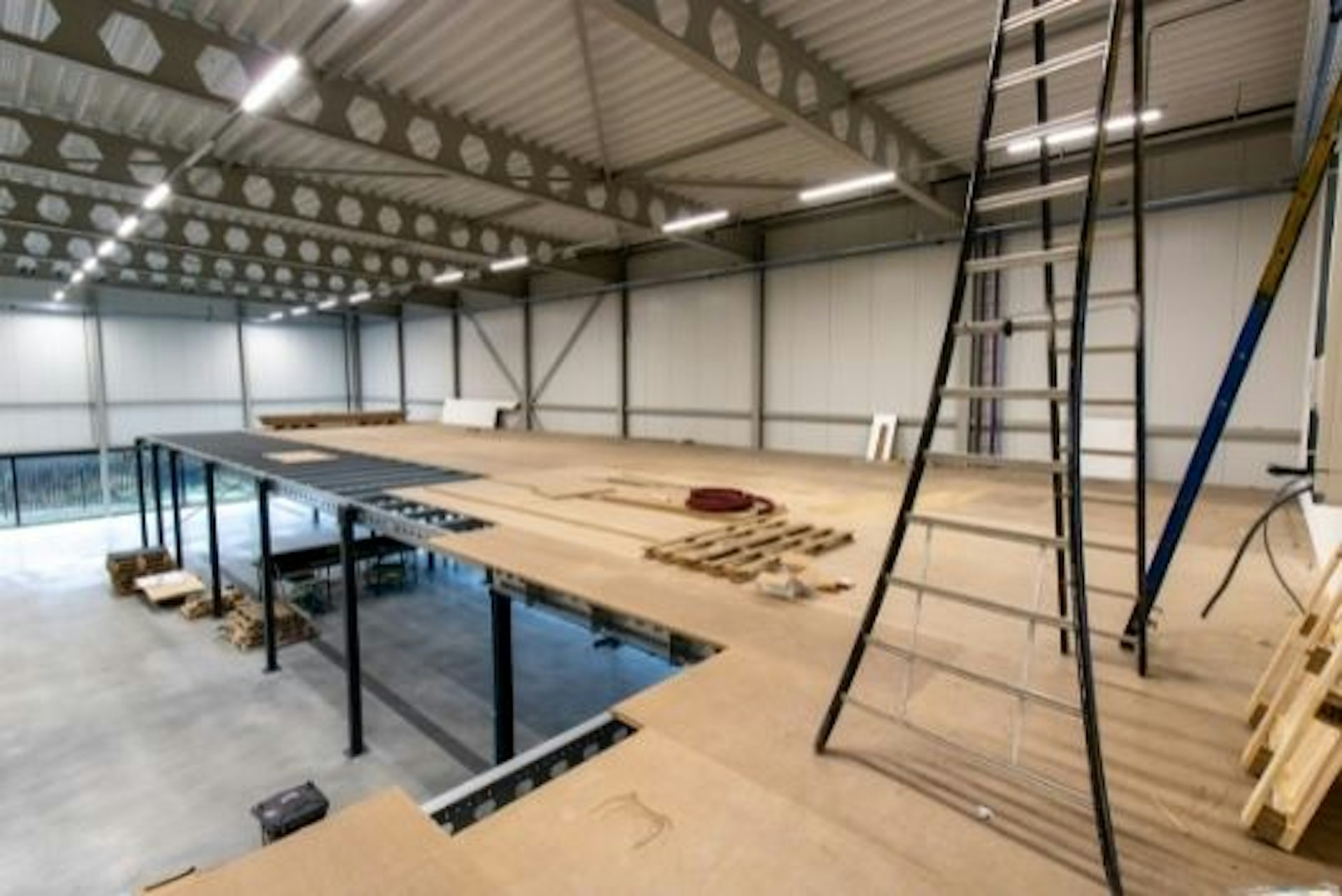

Neues Gebäude Van Raam in Varsseveld Woche 50

Kalenderwoche 46 (2021)

Sehen Sie sich im Folgenden die Fortschritte, die in Woche 46 beim Bau der neuen Halle von Van Raam gemacht wurden, an.

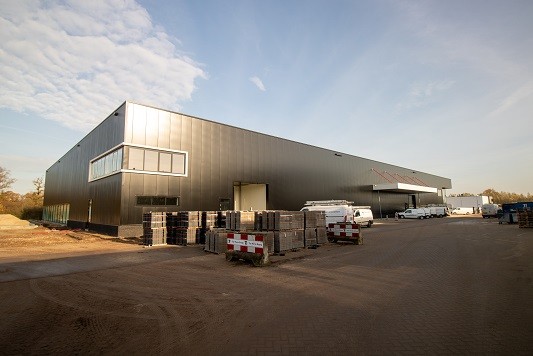

Baufortschritt Woche 46 neue Halle Van Raam Varsseveld

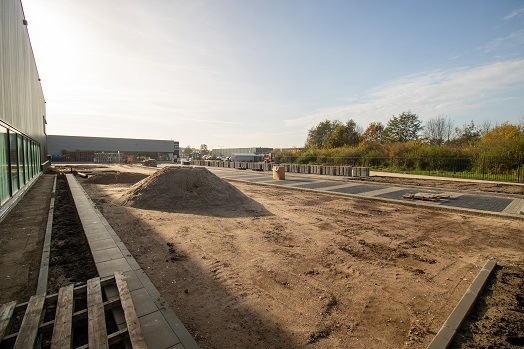

Baufortschritt Woche 46 Parkplätze Van Raam

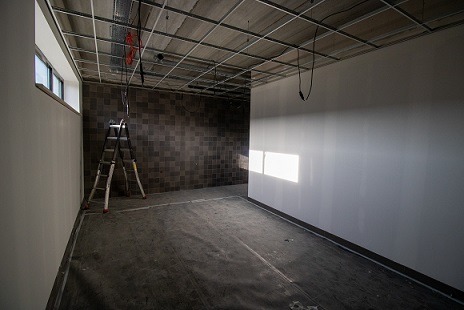

Baufortschritt Woche 46 Erweiterung Van Raam

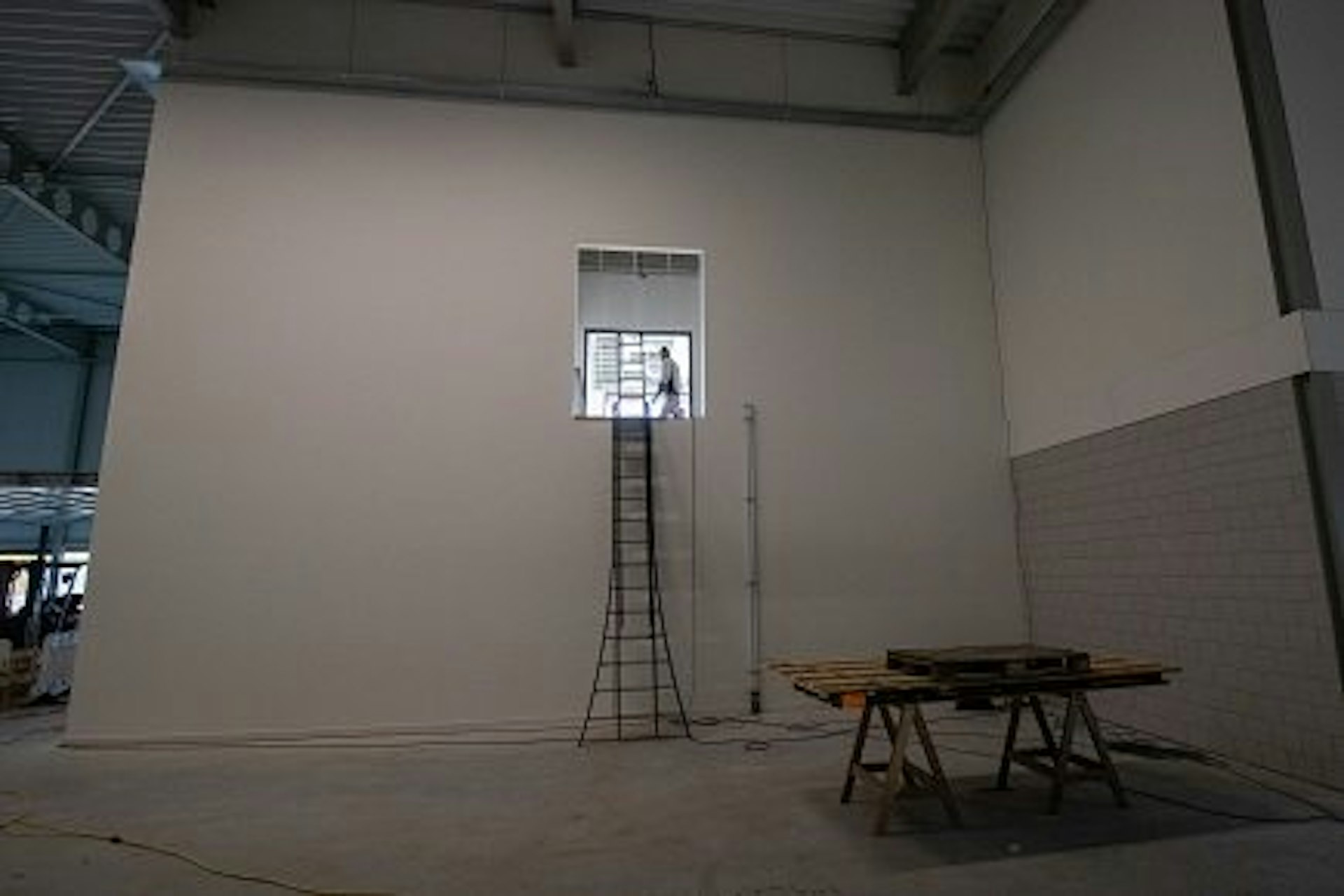

Bau-Update Erweiterung Van Raam Woche 46

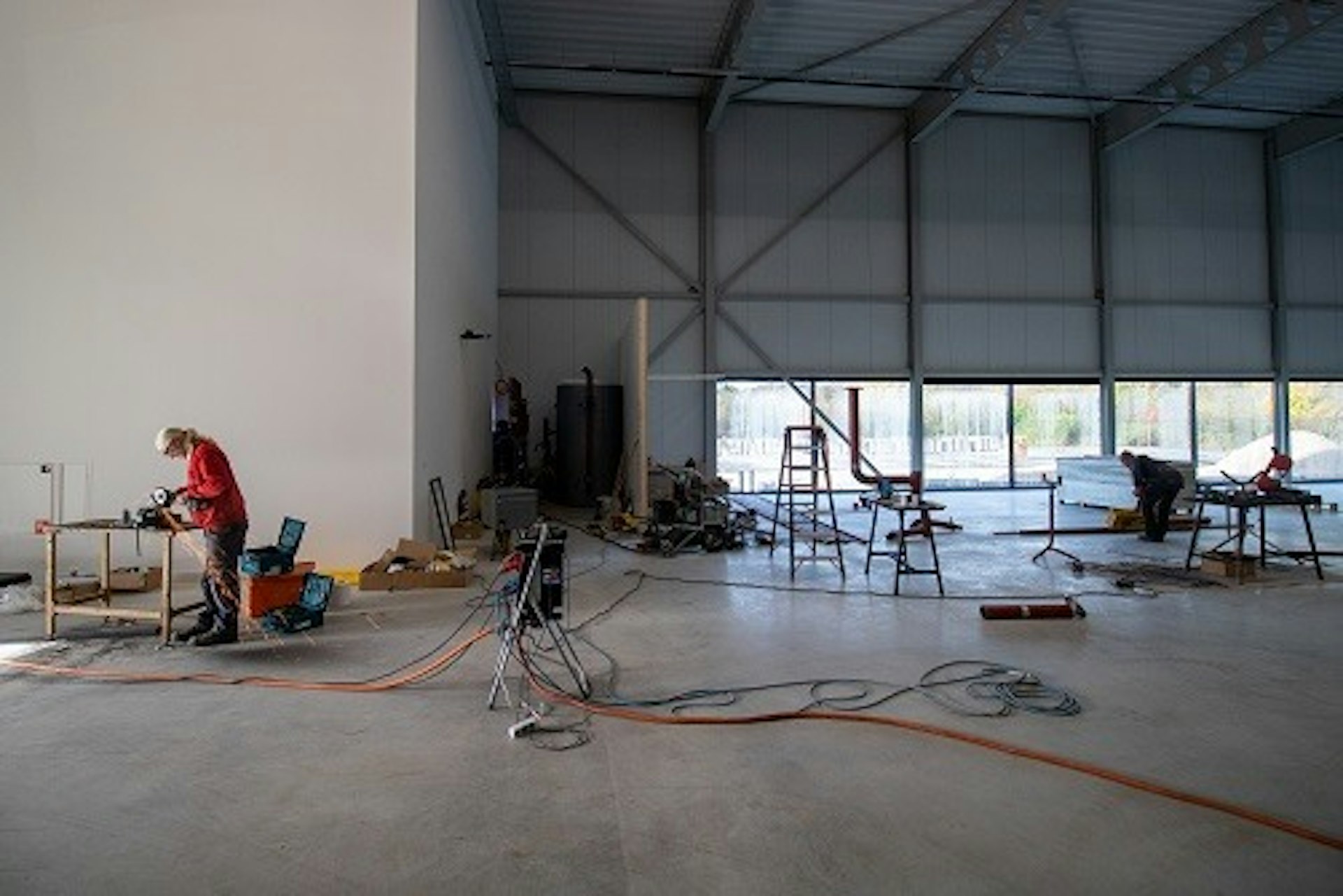

Bau-Update neue Halle Van Raam Woche 46

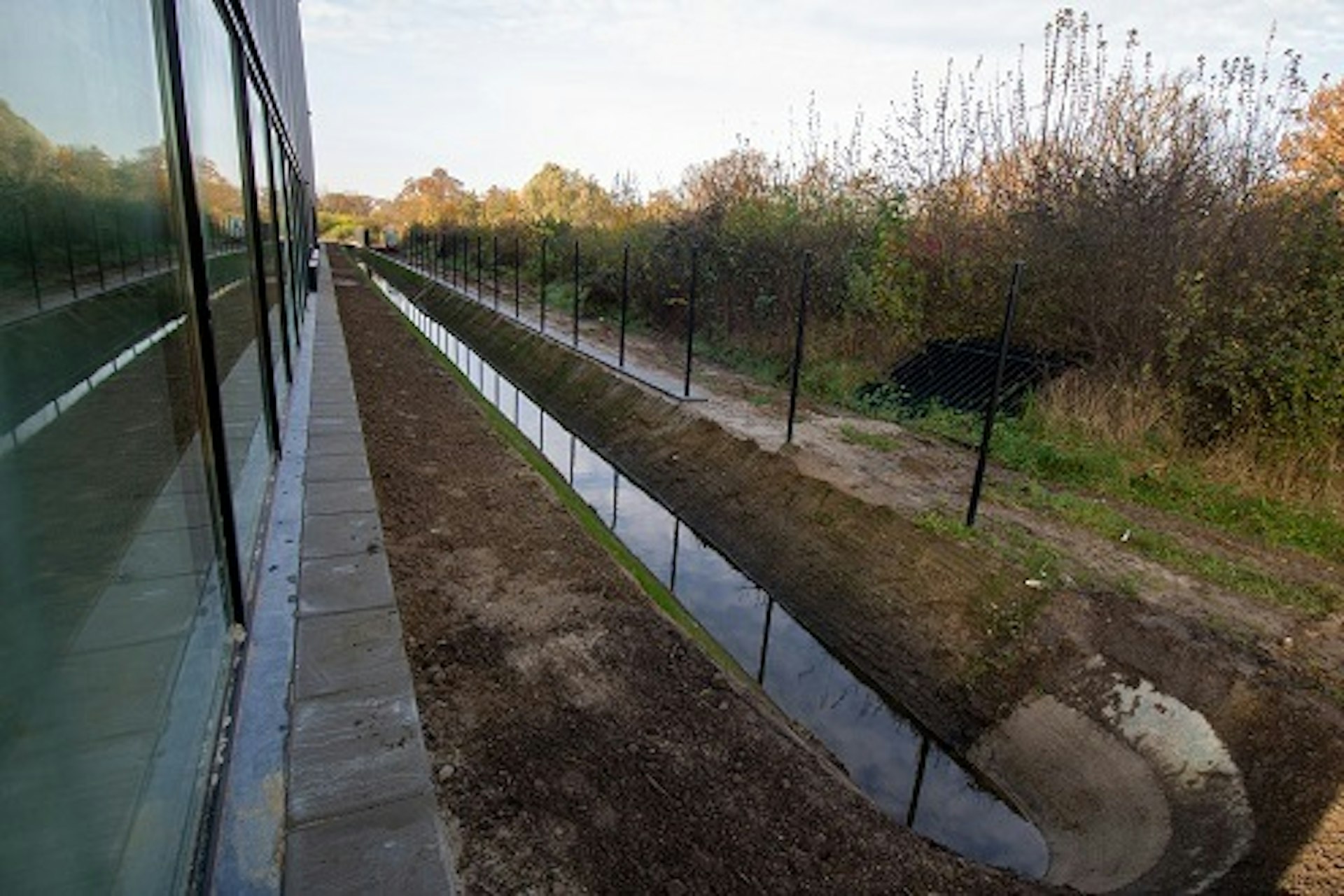

Entwässerung der neuen Halle Van Raam Varsseveld

Kalenderwoche 43 (2021)

Es wird viel für die neue Halle getan:

  • Die Gipswände sind geschlossen, sie werden derzeit verputzt
  • Der Fliesenleger verlegt die Nassbereiche
  • Der Maler ist dabei, die verputzten Wände zu tapezieren
  • Die inneren Rahmen sind  bereits angebracht
  • Es wurde ein Graben ausgehoben, um alle Verbindungen zwischen dem bestehenden und dem neuen Gebäude herzustellen
  • Der Graben zum Auffangen des Regenwassers ist fertig
  • Die Installateure arbeiten an der gesamten Gebäudeinstallation, dem Datennetz, der Brandmeldeanlage, der Stromversorgung uvm.
Baufortschritt Woche 43 neue Halle Van raam Varsseveld

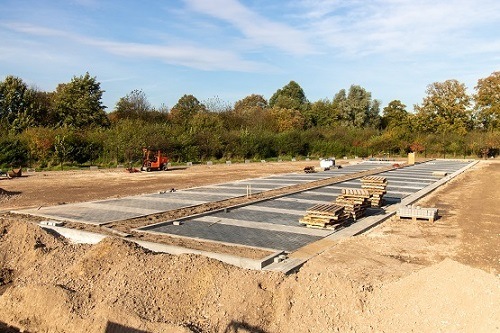

Erste Parkplätze werden an der neuen Halle Van Raam angelegt

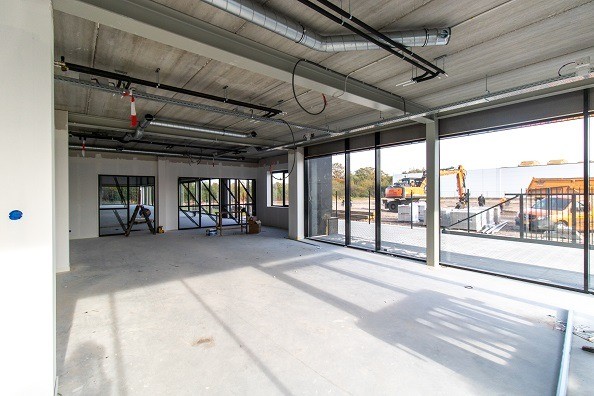

Baufortschritt Woche 43 Erweiterung Van Raam Varsseveld

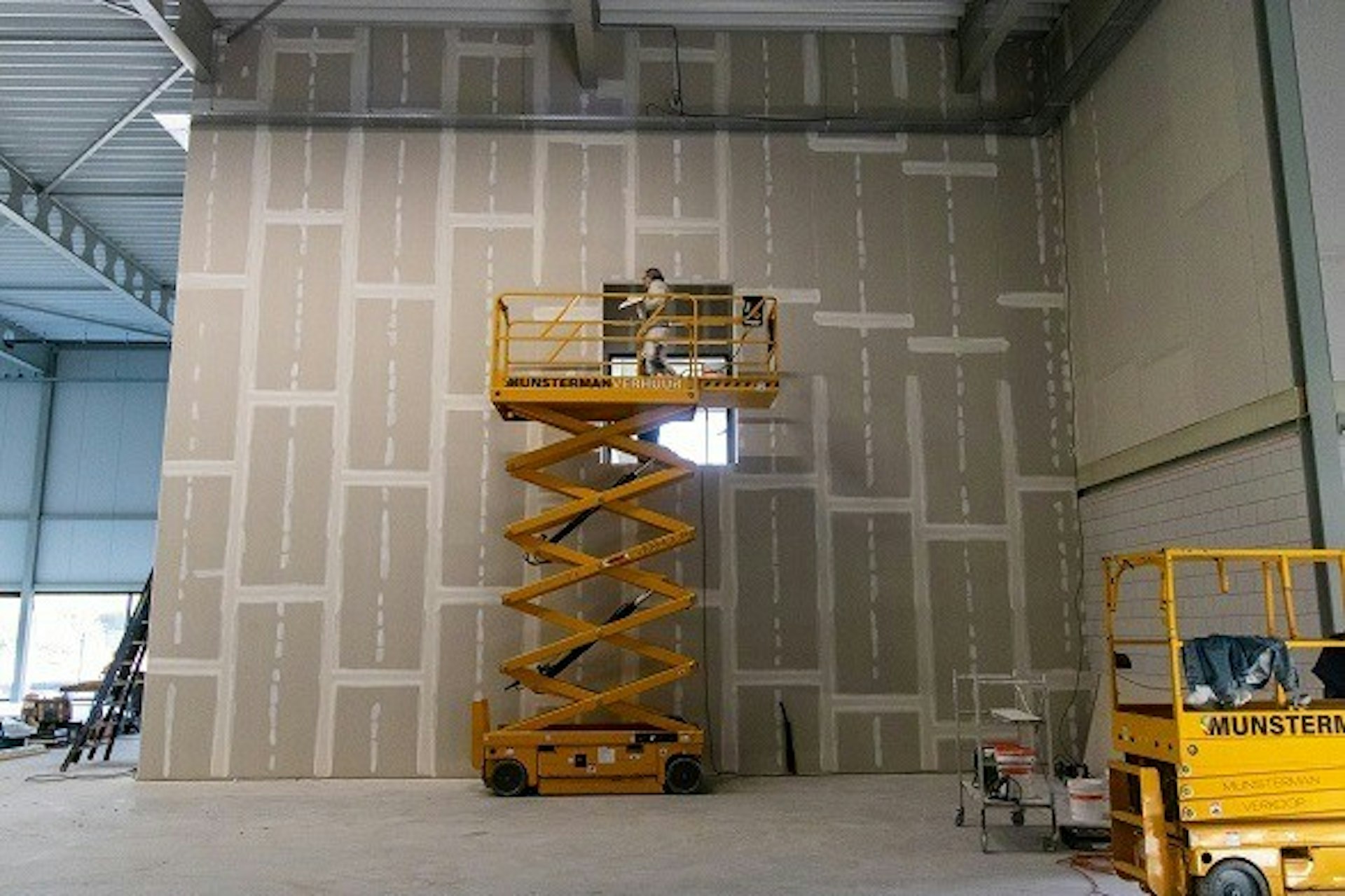

Gipswände werden in der neuen Halle Van Raam Varsseveld platziert
Die Innenrahmen und Fenster werden in der neuen Halle Van Raam angebracht

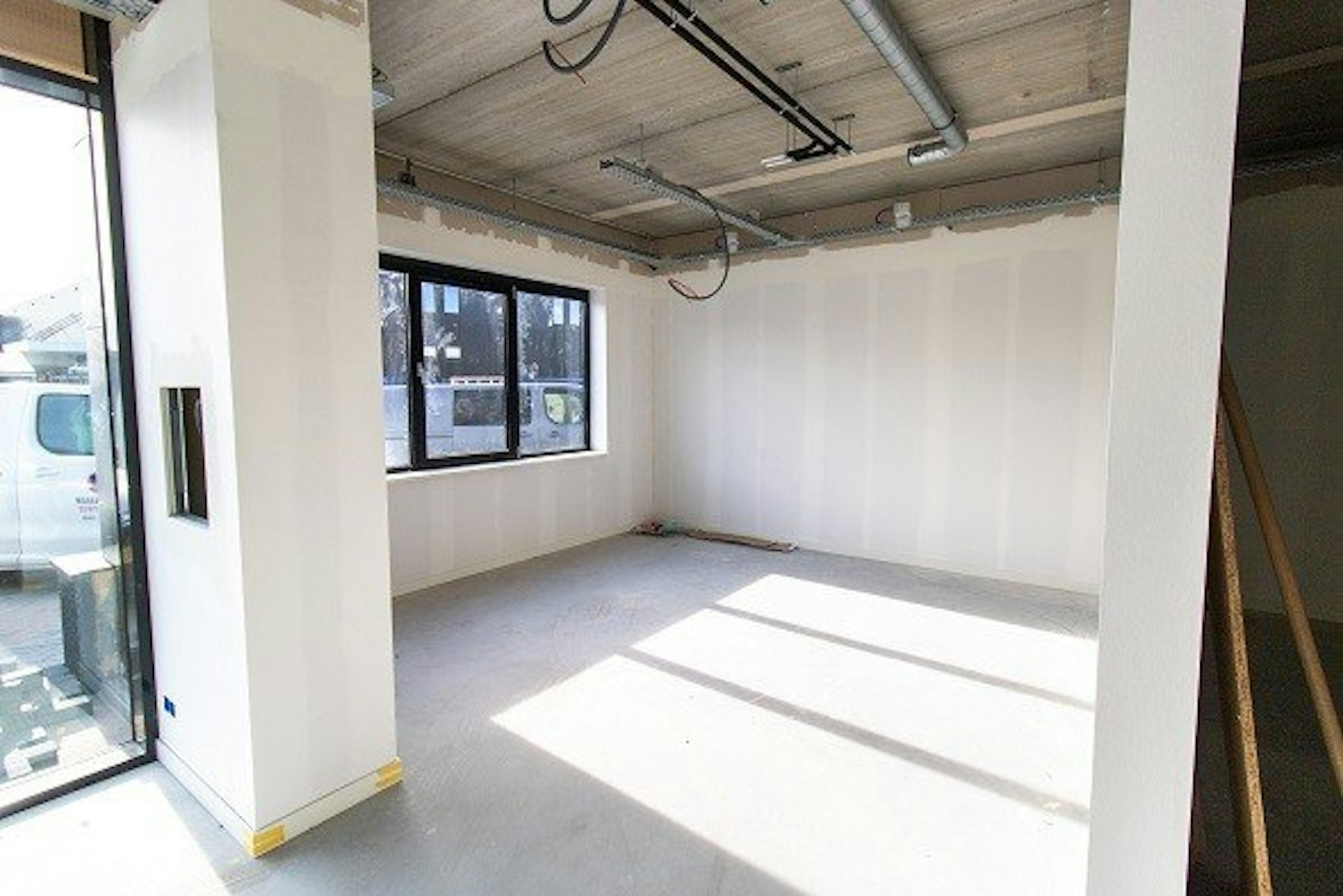

verputzte Wände in der neuen Halle Van Raam

Kalenderwoche 40 (2021)

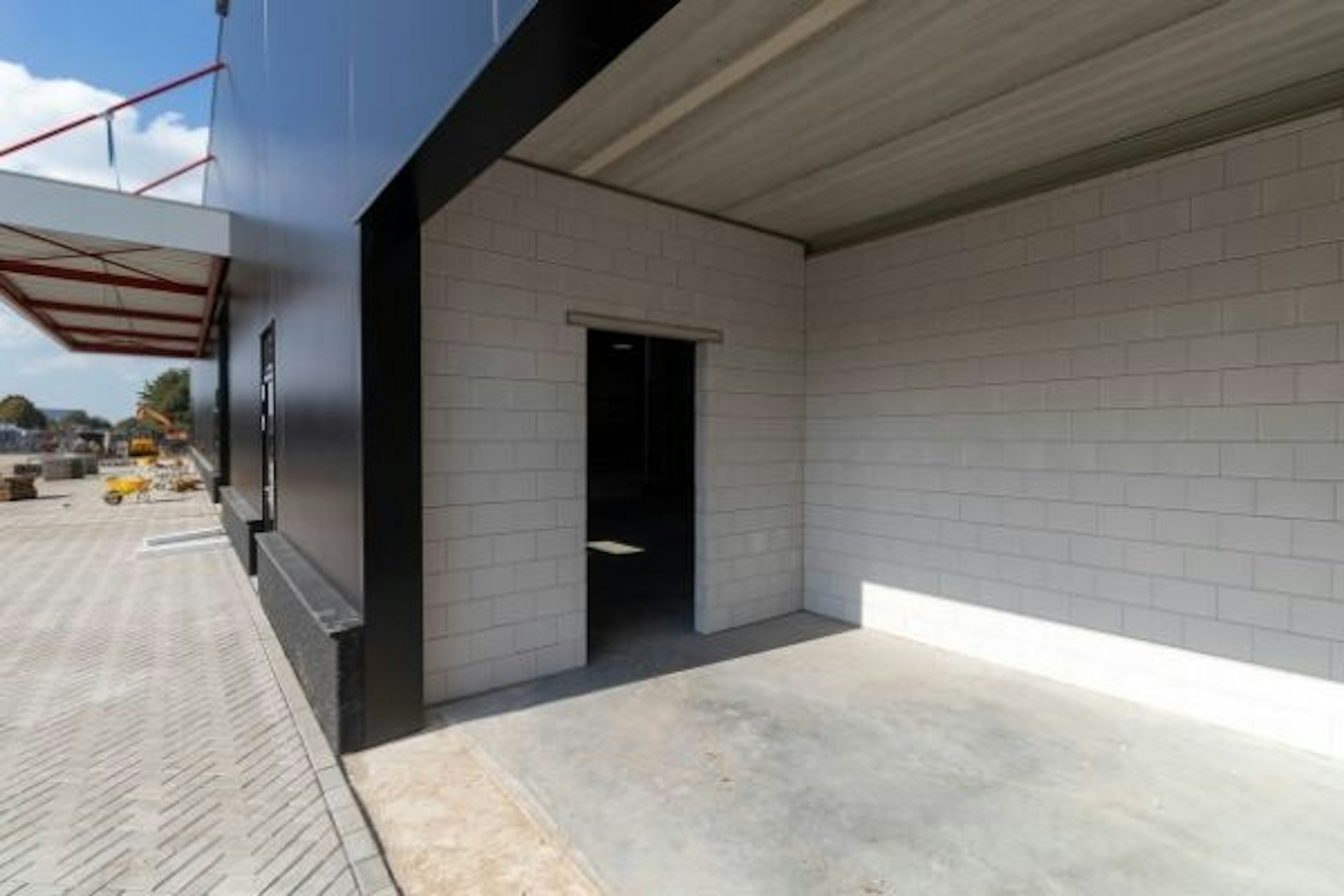

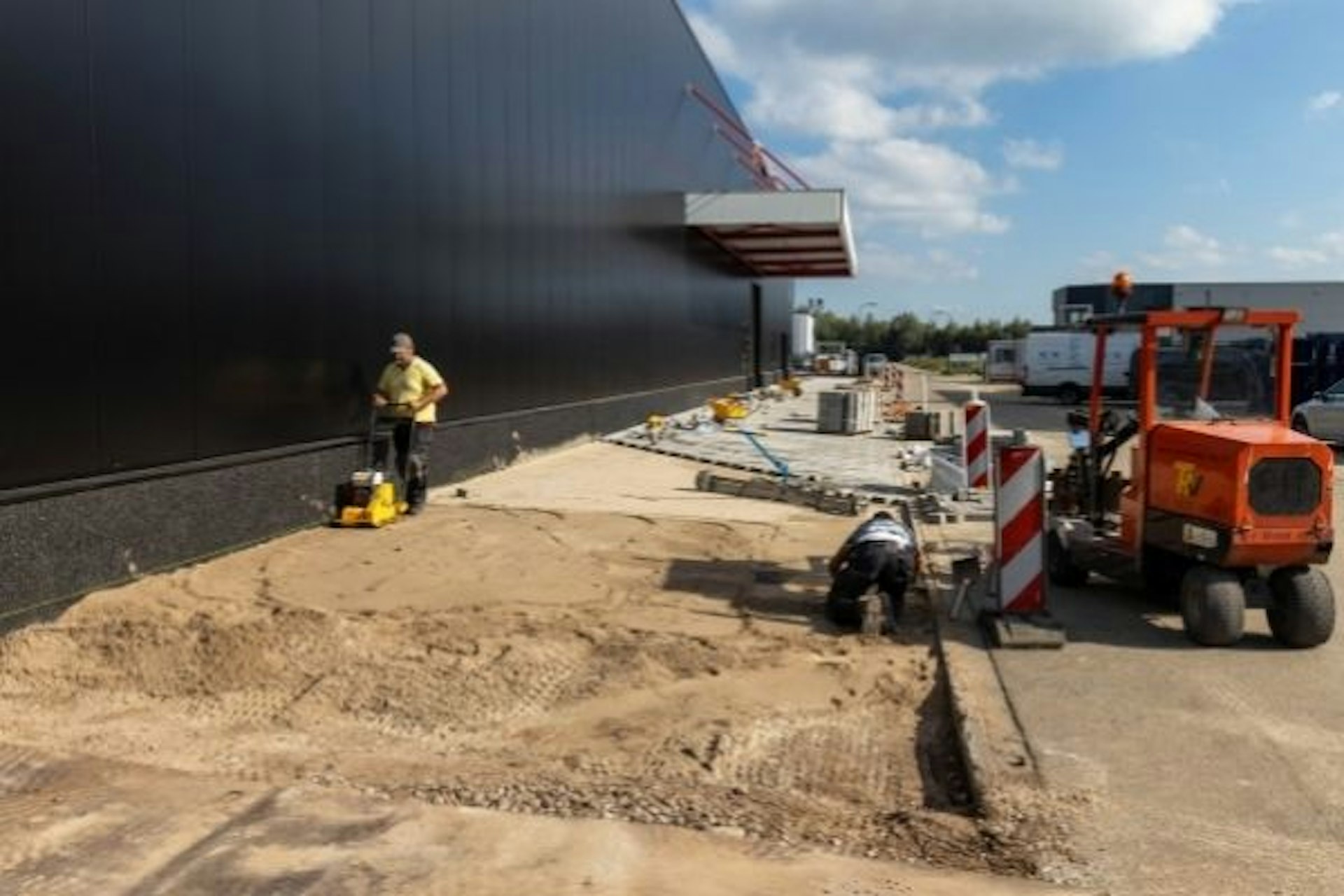

Die Pflasterarbeiten haben diese Woche begonnen.

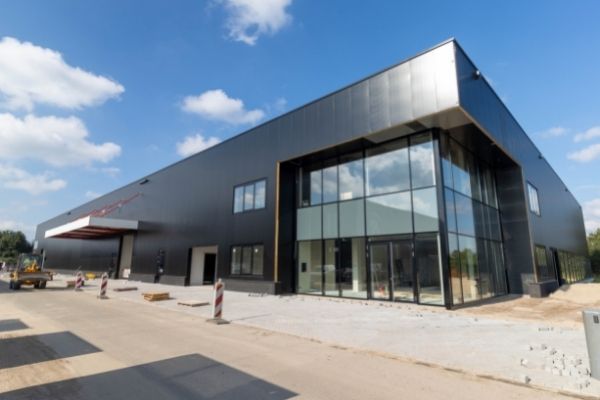

Fotoreportage neues Gebäude Van Raam Woche 40

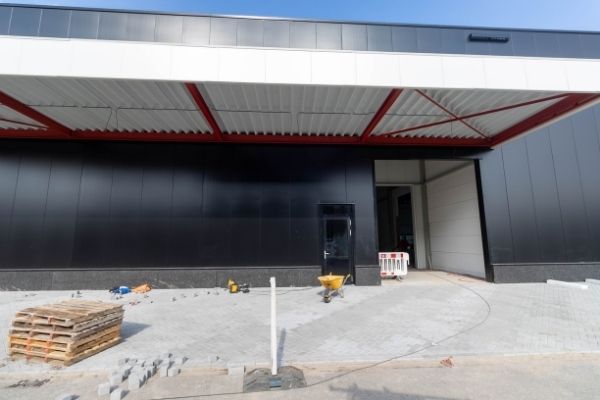

Foto Pflasterung der neuen Halle Van Raam in Varsseveld

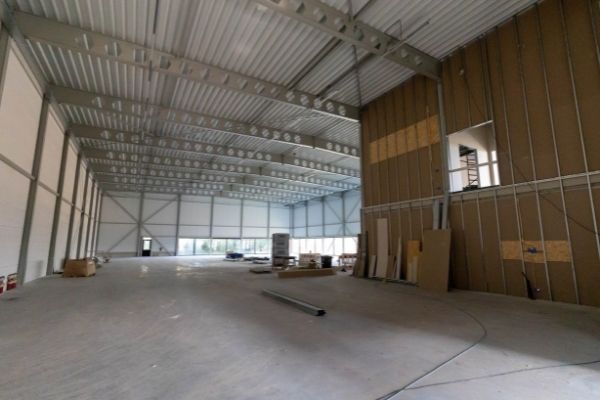

Foto Innenraum der Halle Woche 40 Neubau Van Raam

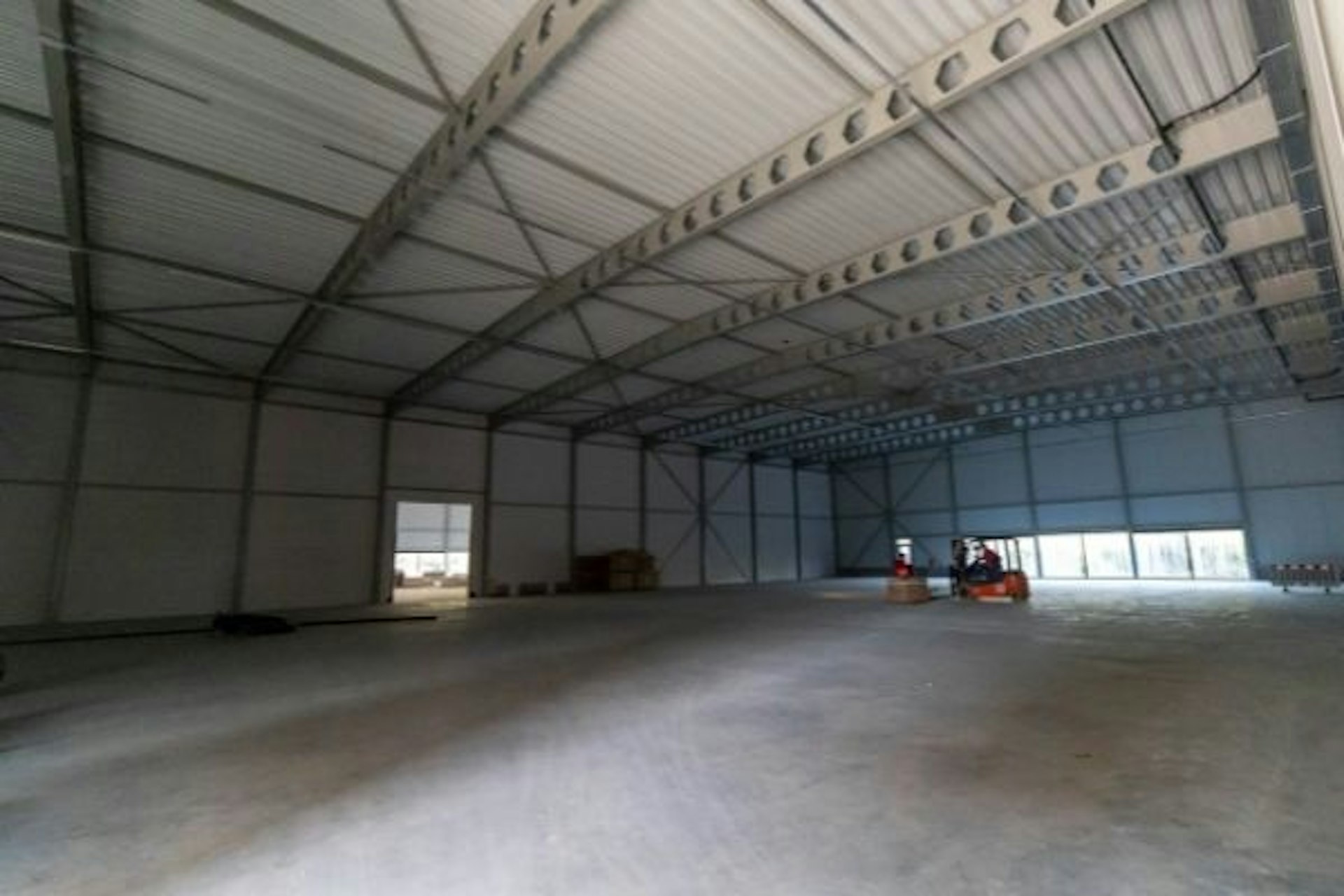

Foto in der neuen Halle Van Raam Woche 40
Pflasterung der neuen Halle Van Raam Varsseveld
Baufortschritt Woche 40 neue Halle van raam

Kalenderwoche 39 (2021)

Neben dem Anbringen der Gipswände und den Installationsarbeiten haben die Bauarbeiter mit den Arbeiten begonnen:

  • Hängende Lichtleitungen
  • Platzierung der Fenster
  • Maurerarbeiten für den überdachten Batterieschrank
  • Verlegung eines Schutzrohrs vom derzeitigen Lager zum neuen Gebäude

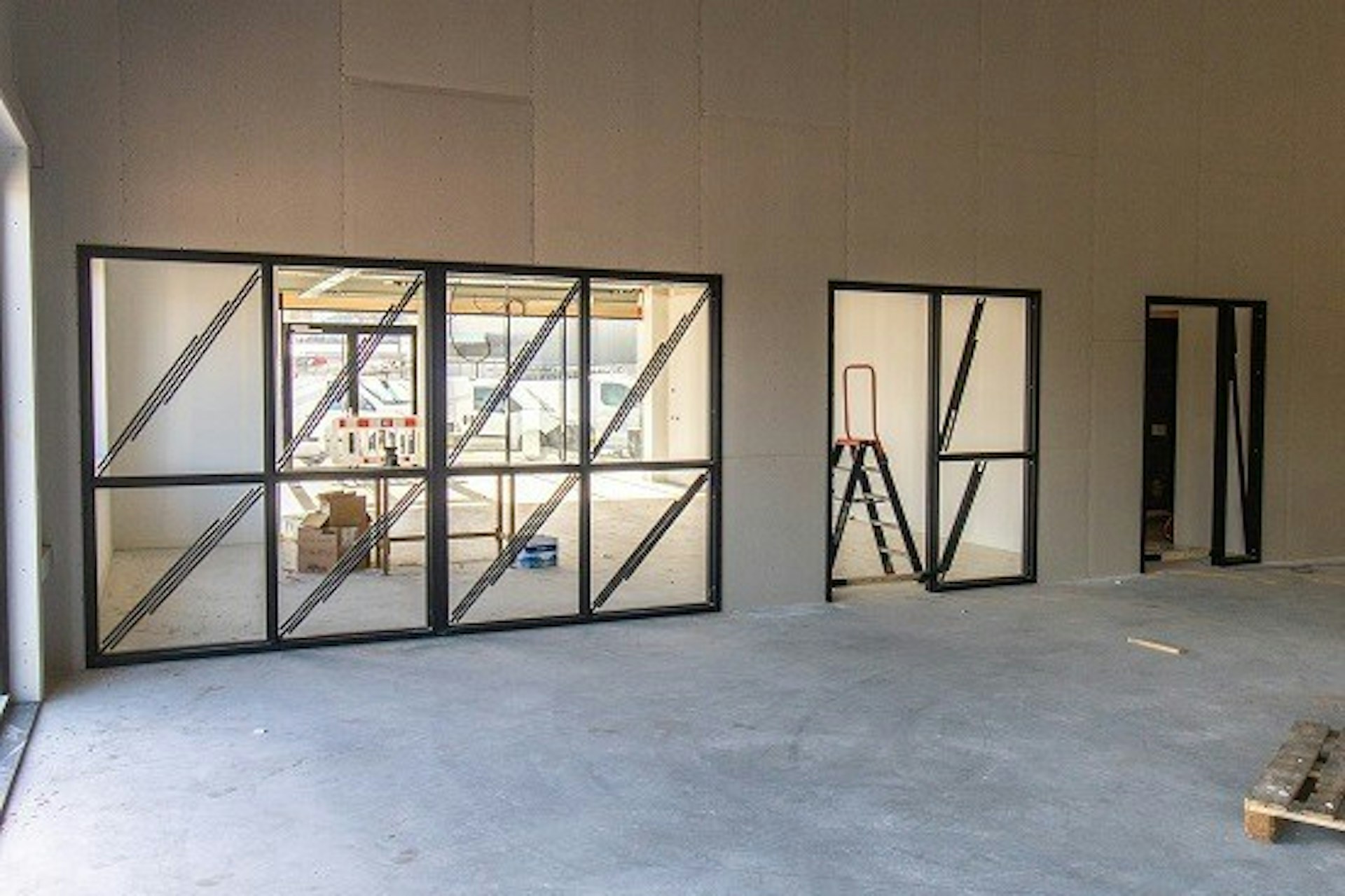

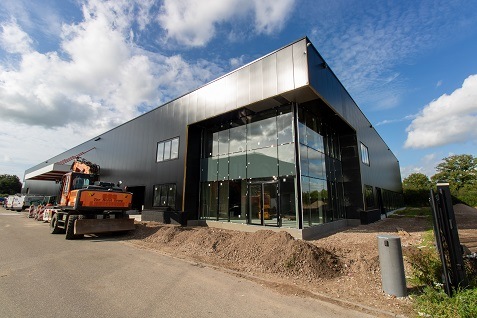

Einbau von Fenstern in einer neuen Halle Van Raam

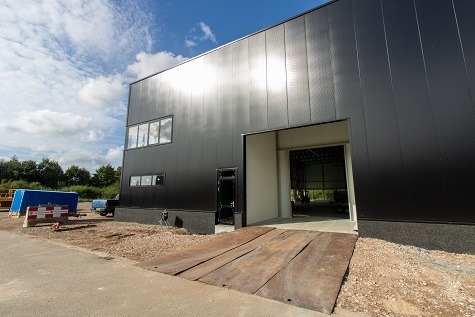

Baufortschritt neue Halle Woche 39

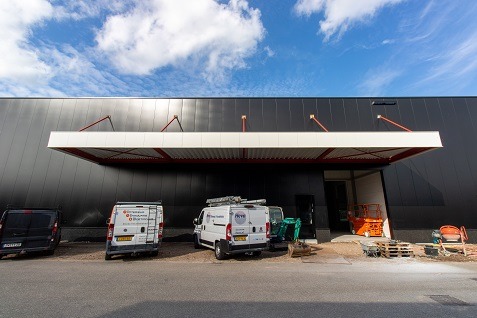

neues Hallendach  van raam varsseveld

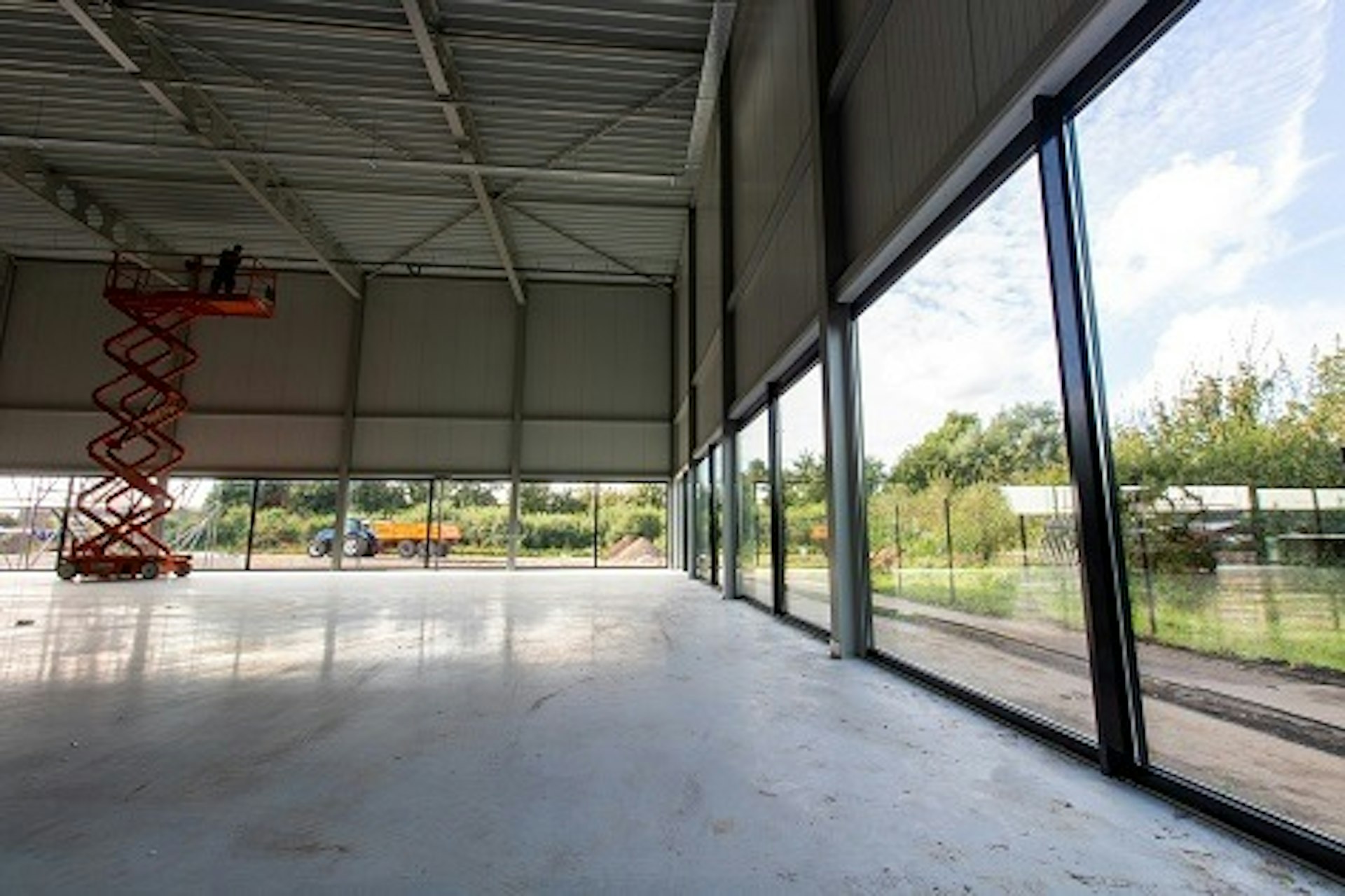

Einbau von Fenstern in der neuen Halle Van Raam

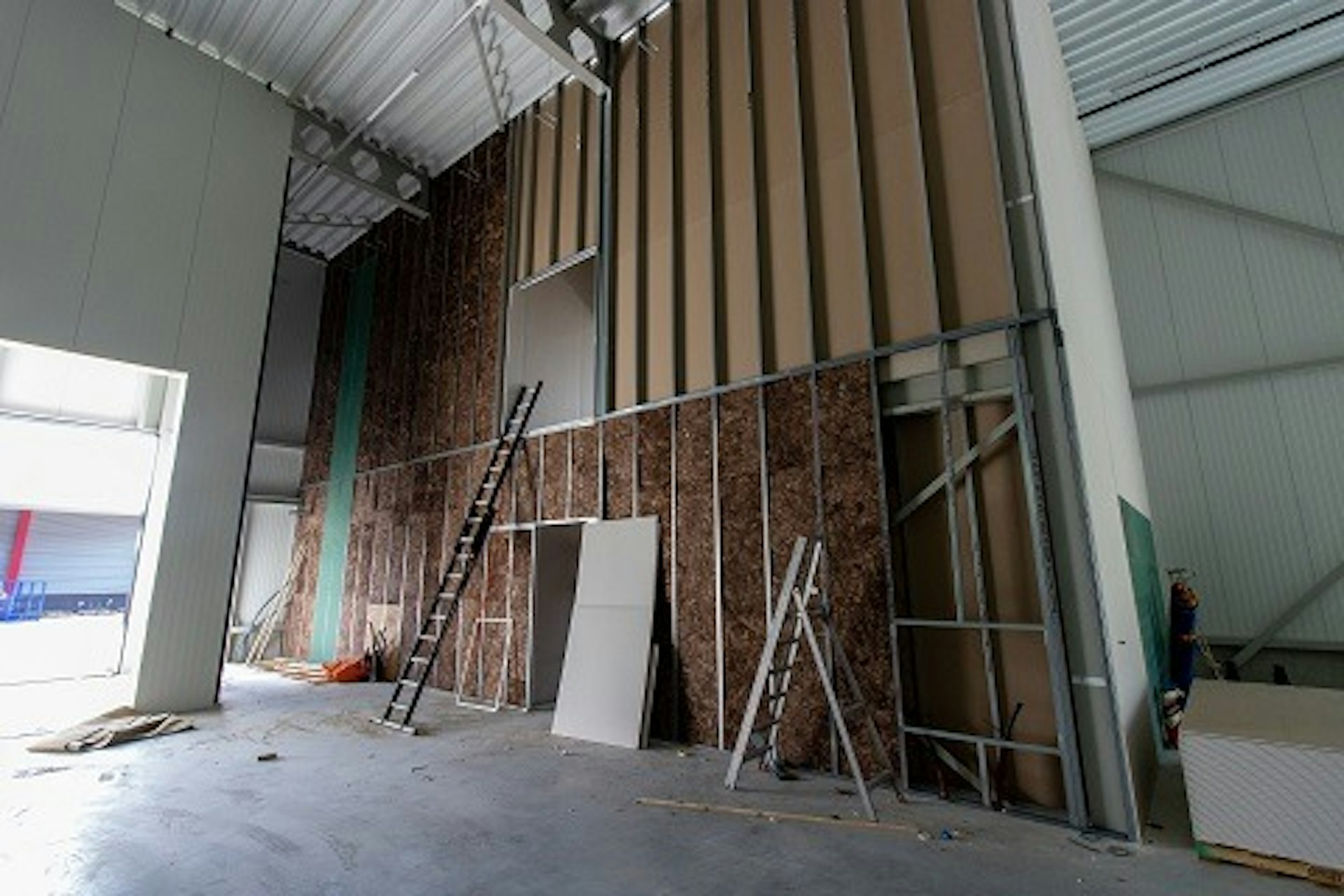

Aufstellen von Wänden in der neuen Halle Van Raam

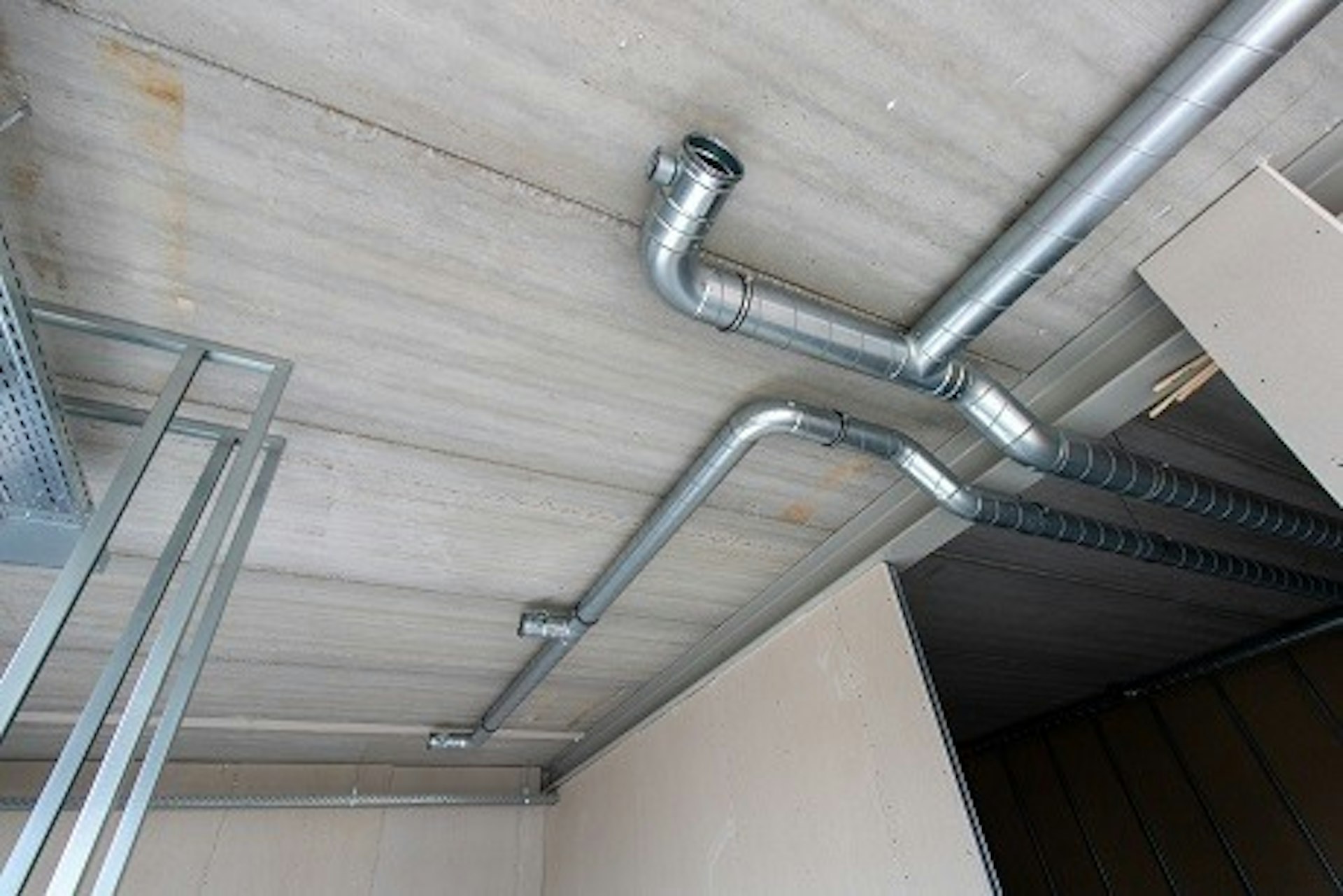

Installationsarbeiten für neue Halle Van Raam

Kalenderwoche 37 (2021)

Diese Woche wird intensiv an der Erweiterung von Van Raam gearbeitet. Die folgenden Arbeiten werden durchgeführt:

  • Installationsarbeiten (Kabelkanäle, Toiletten, Lüftung)
  • Anbringen des Rahmens der vorderen Fassade des Servicebüros
  • Verlegung einer Fußbodenheizung auf den Böden

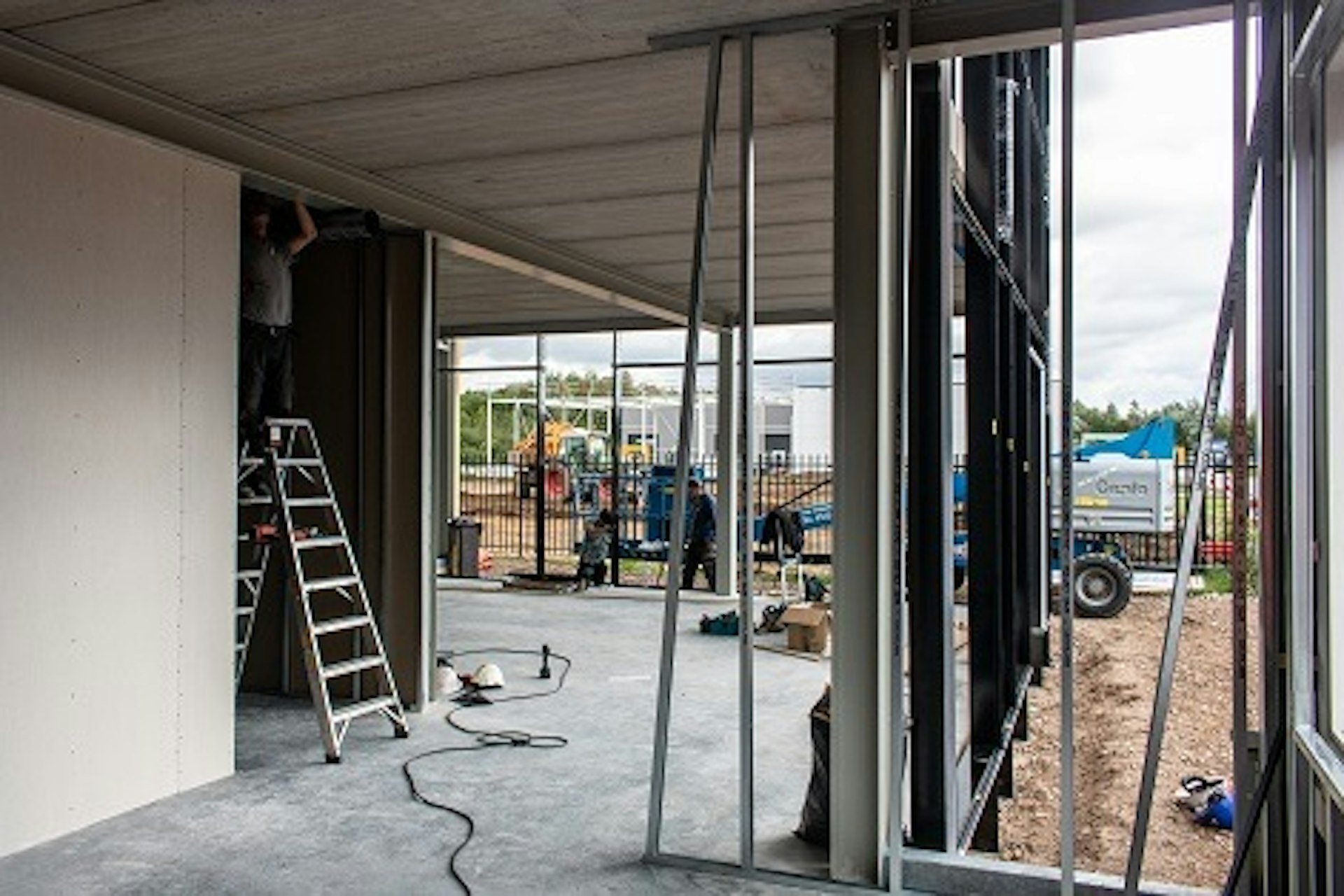

  • Anbringen von Gipswänden

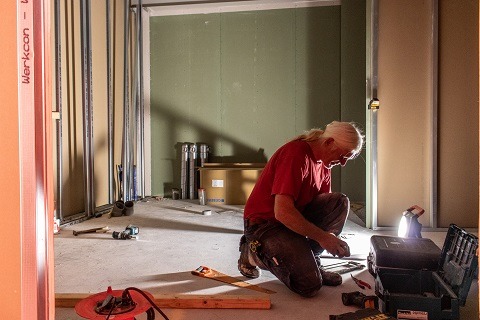

neue Gebäudeinstallationen van raam varsseveld

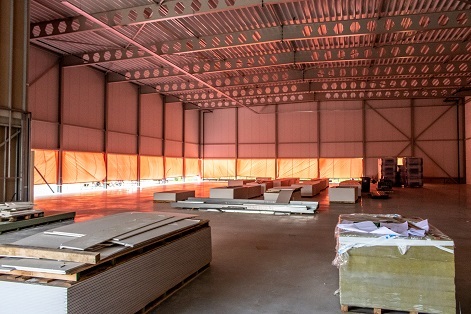

Anbringen von Gipswänden in einer neuen Halle van raam varsseveld

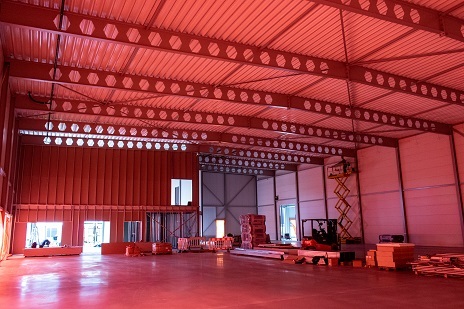

Installation eines neuen Flurs van raam varsseveld

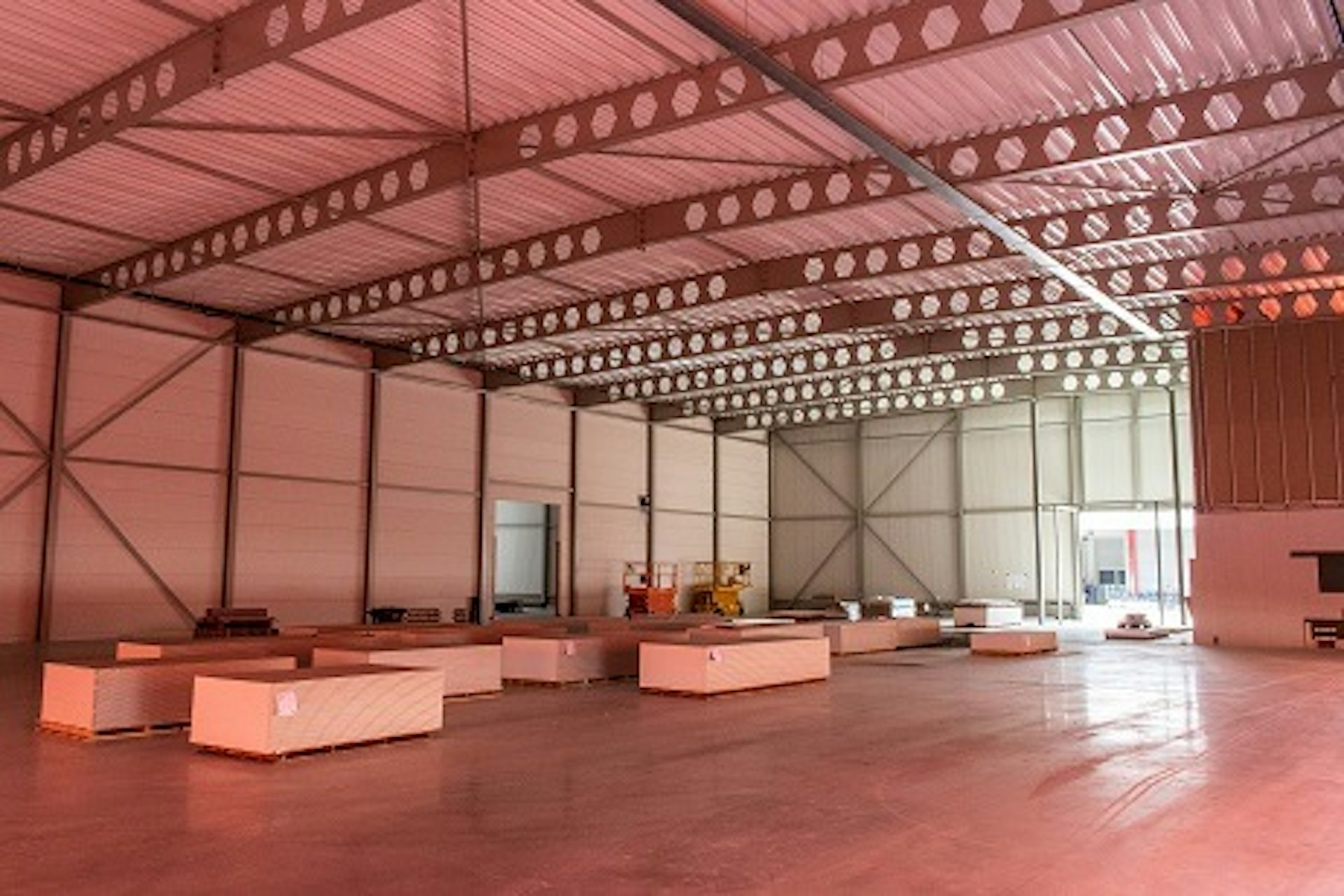

Trennwände Neubau van raam varsseveld

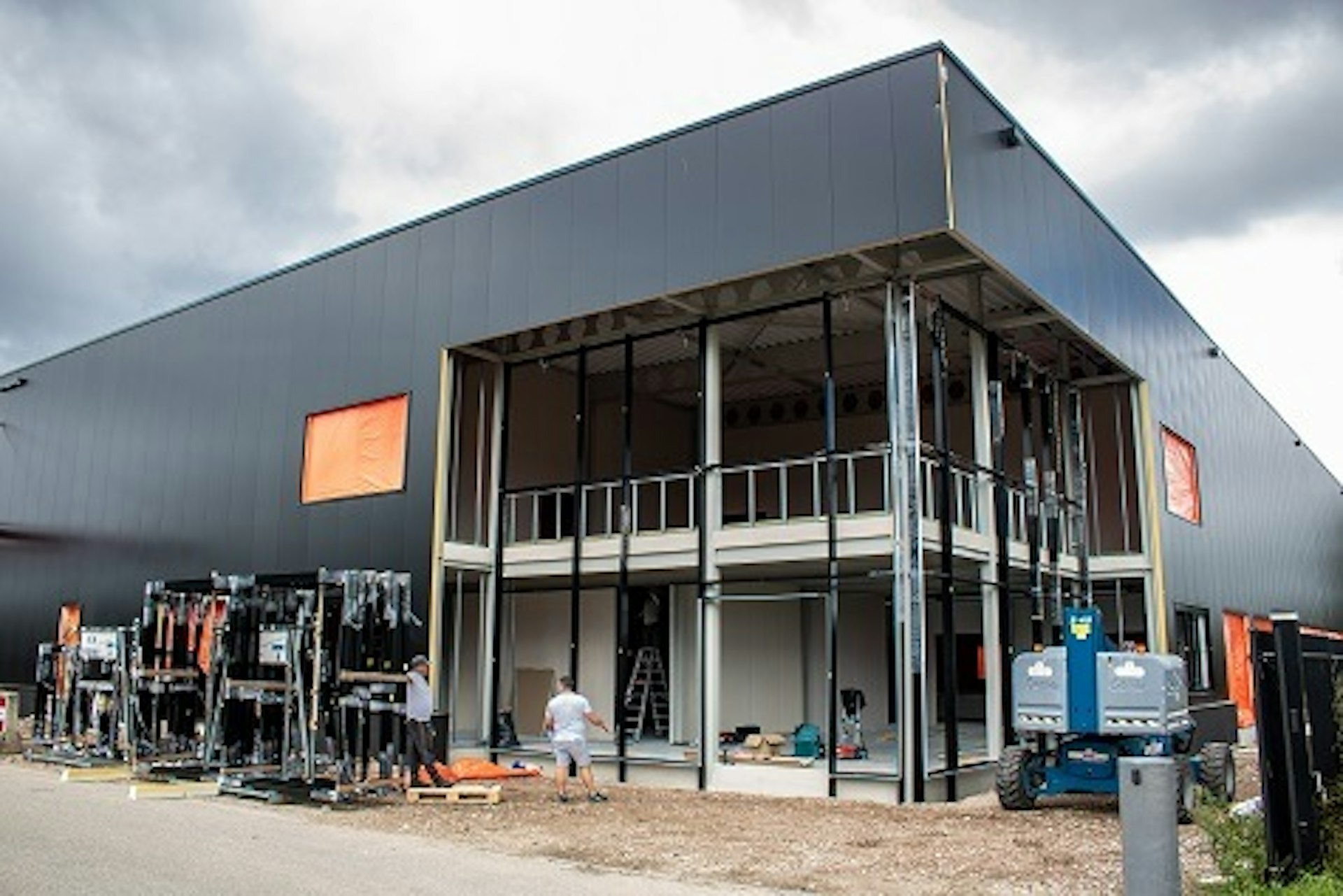

Stockwerk neue Halle van raam varsseveld
Anbringen von Gipswänden van raam varsseveld

Kalenderwoche 33 (2021)

Diese Woche wird der Betonboden in der neuen Halle von van Raam gelegt.

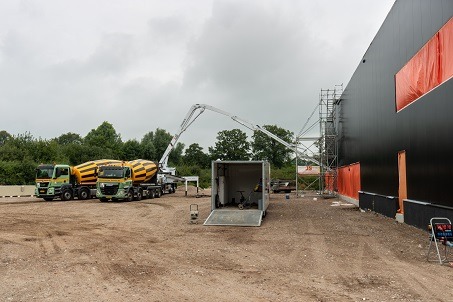

Betonieren der neuen Halle Van Raam

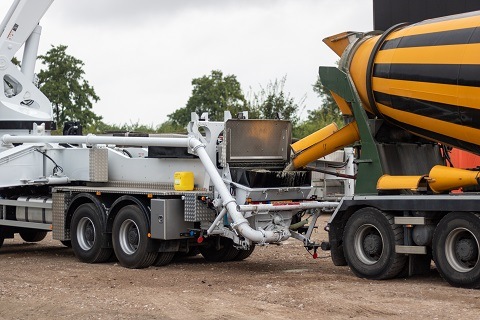

Betonieren der neuen Halle von Van Raam

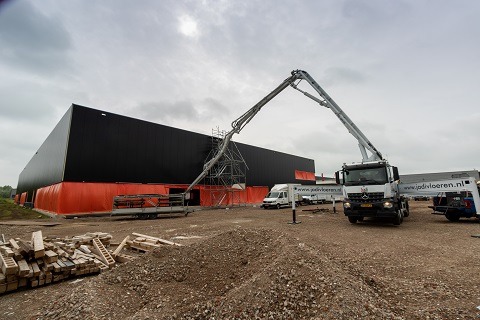

Betonieren der Erweiterung Van Raam Varsseveld

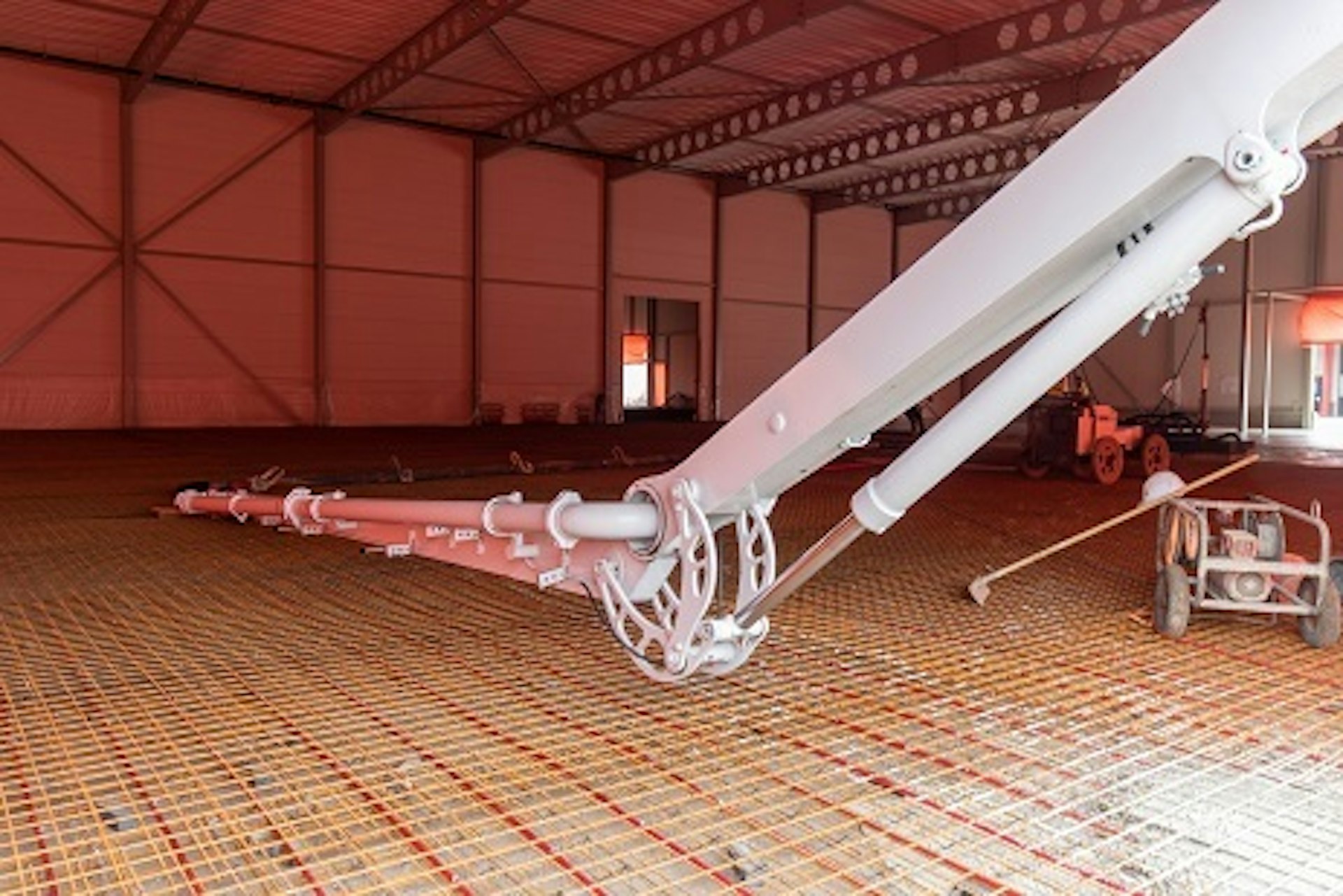

Betonieren der neuen Van Raam Halle

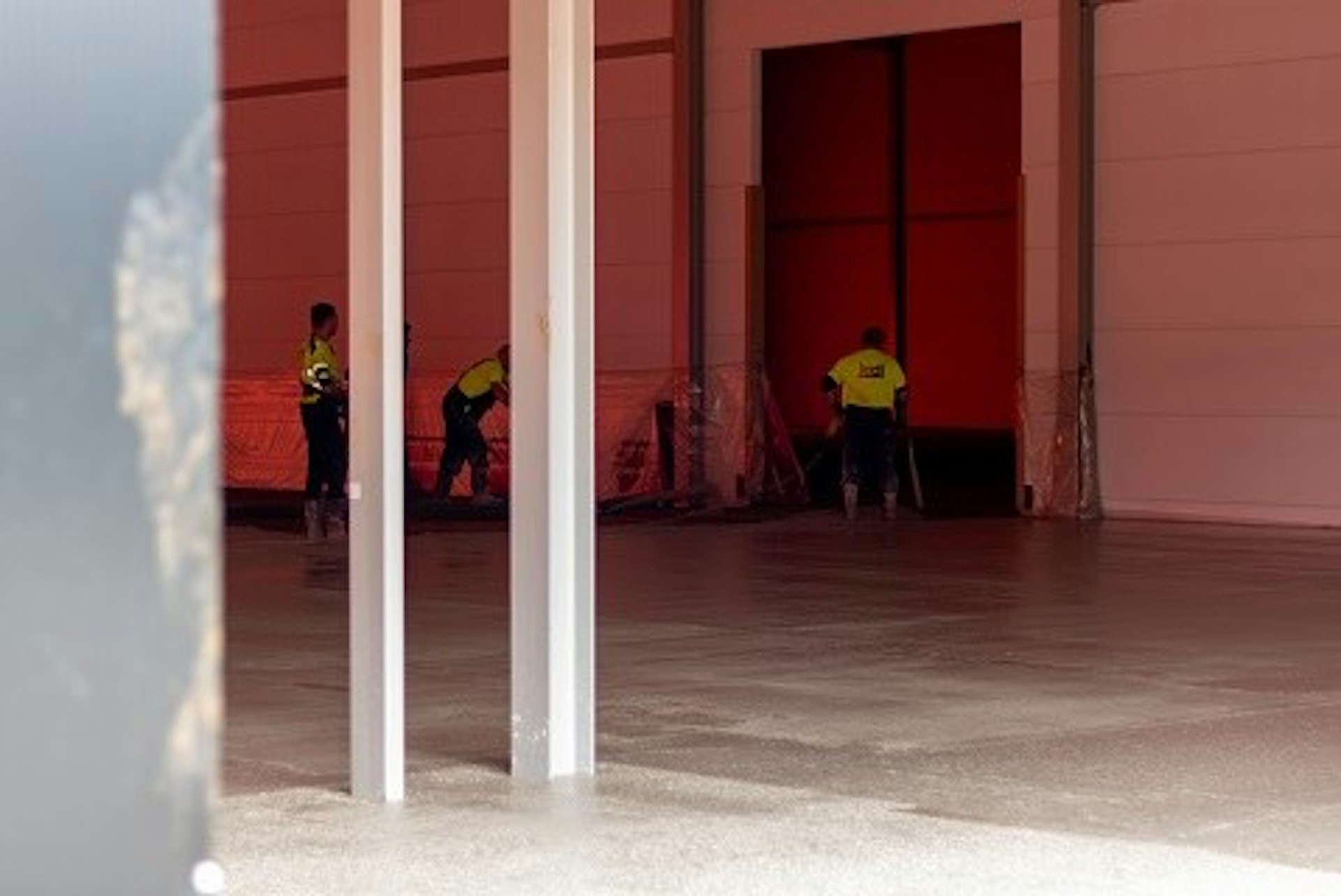

Betonboden für die neue Halle von Van Raam Varsseveld

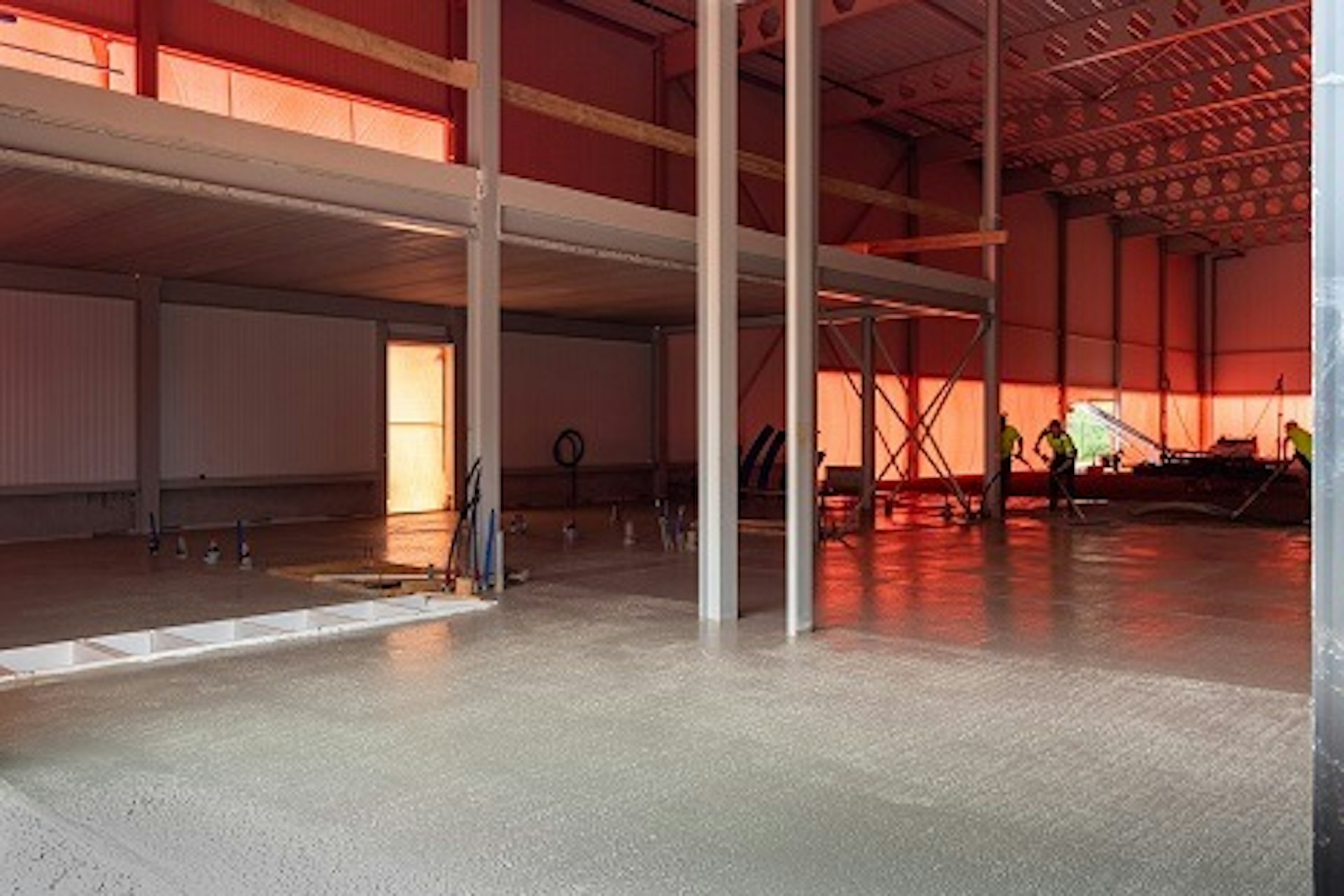

Betonboden Erweiterung Van Raam Varsseveld

Kalenderwoche 30 und 31 (2021)

Die Bauarbeiter haben begonnen, die Fußbodenheizung zu verlegen und das Gebäude abzudichten. Auch sind alle Öffnungen mit Planen verschlossen.

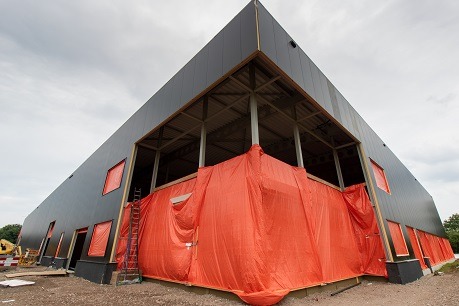

van raam Auszug mit Plane abgedeckt

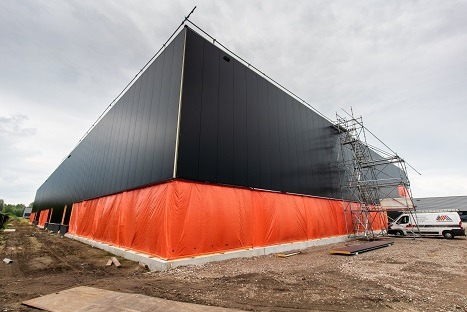

Verlängerung Van Raam Dichtsegel

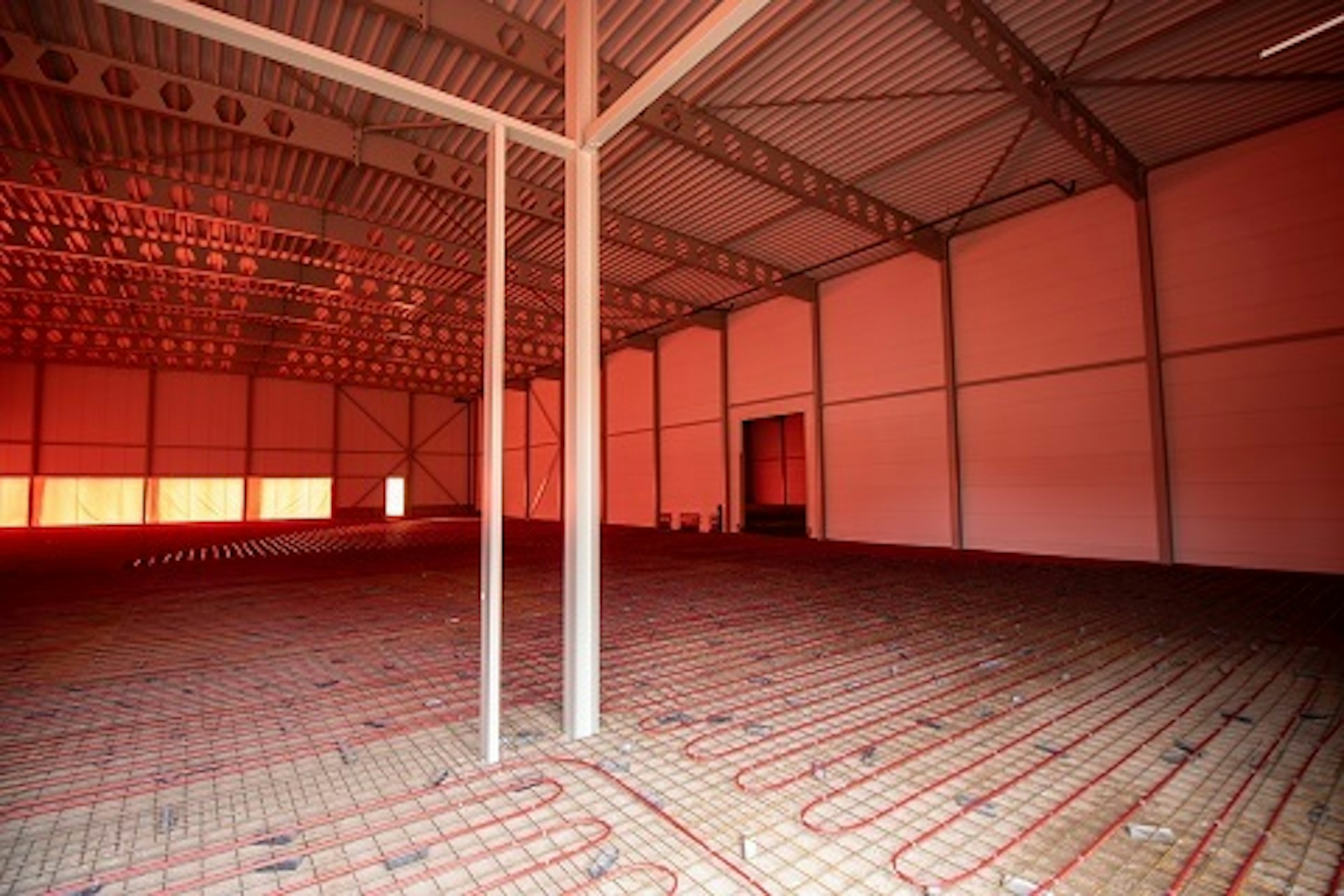

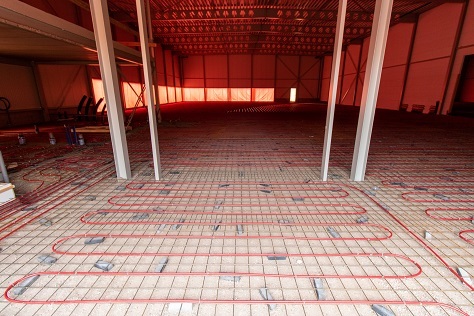

erweiterung van raam varsseveld Fußbodenheizung verlegt
Fußbodenheizung des Erweiterungsbaus Van Raam Varsseveld

Kalenderwoche 29 (2021)

Der Bau der neuen Halle von Van Raam schreitet gut voran. Die Wände sind fast geschlossen und in der linken Halle wurde mit der Verlegung der Bewehrung für den Betonboden begonnen. Hier wird die Fußbodenheizung verlegt.

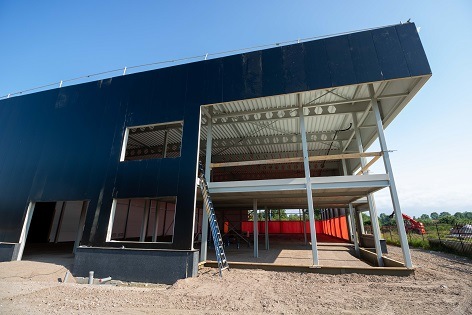

Wände der neuen Halle Van Raam

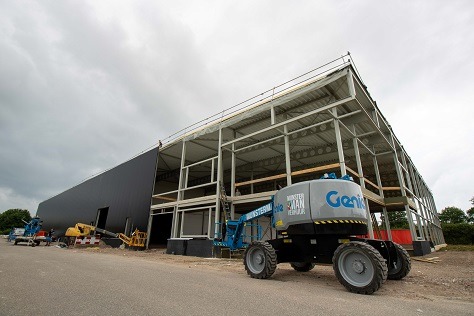

Wandverkleidung in der Halle anbringen Van raam

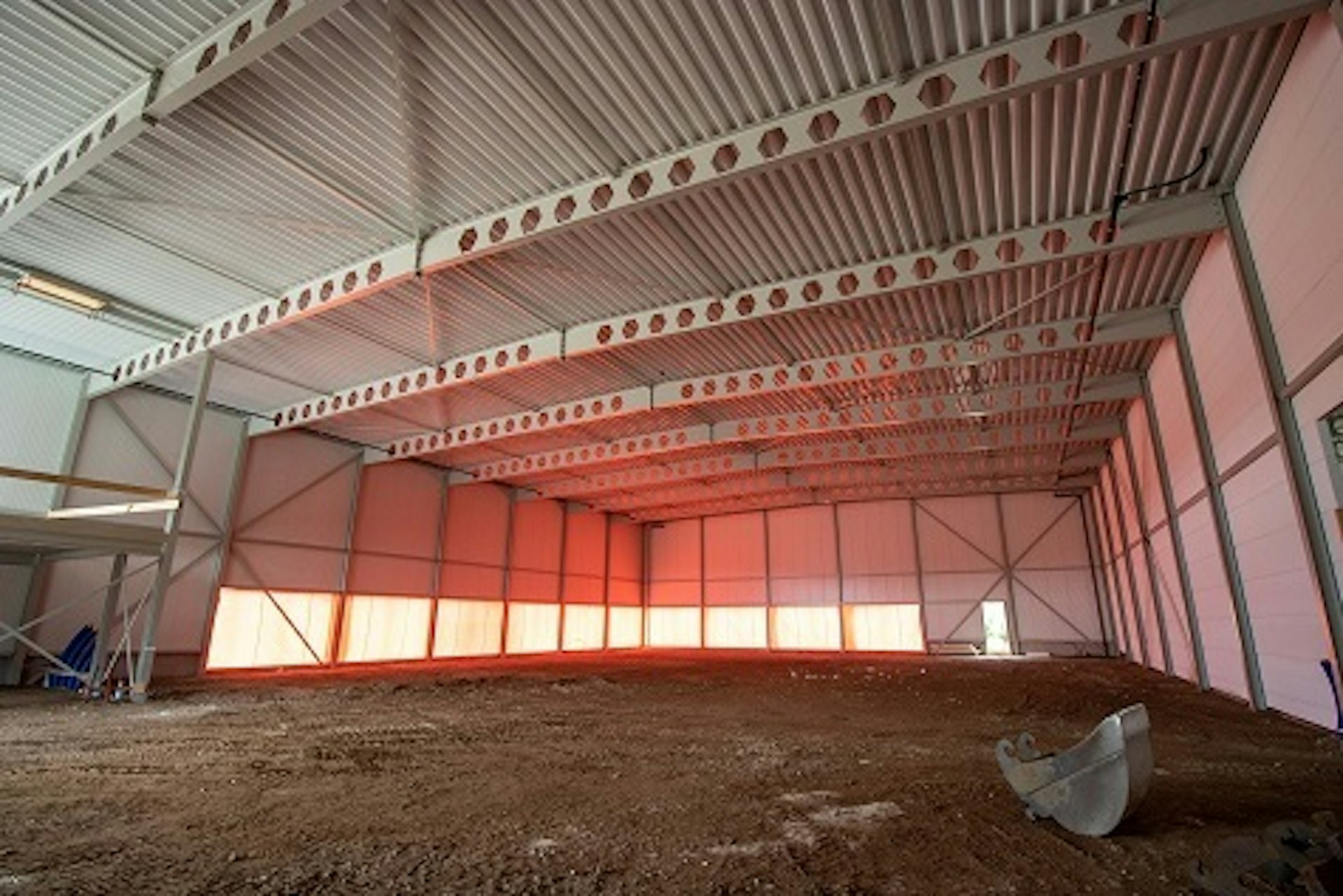

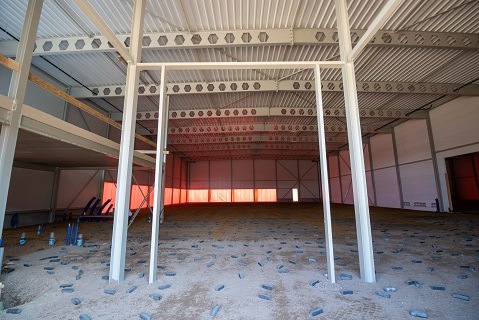

Wände der neuen Halle Van Raam fast geschlossen
Halle Van Raam Varsseveld fast geschlossen

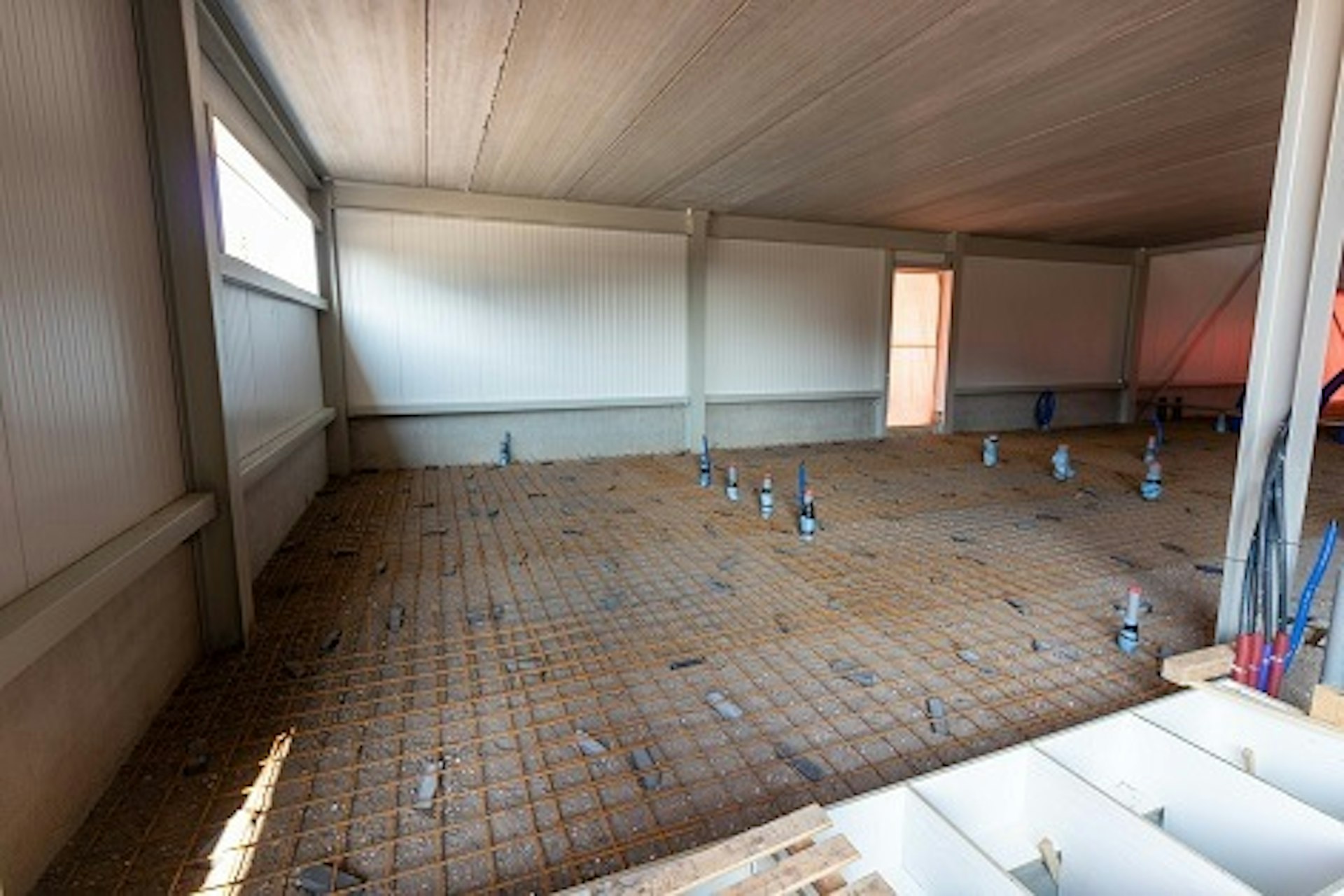

Bewehrung für Betondecke Halle Van Raam

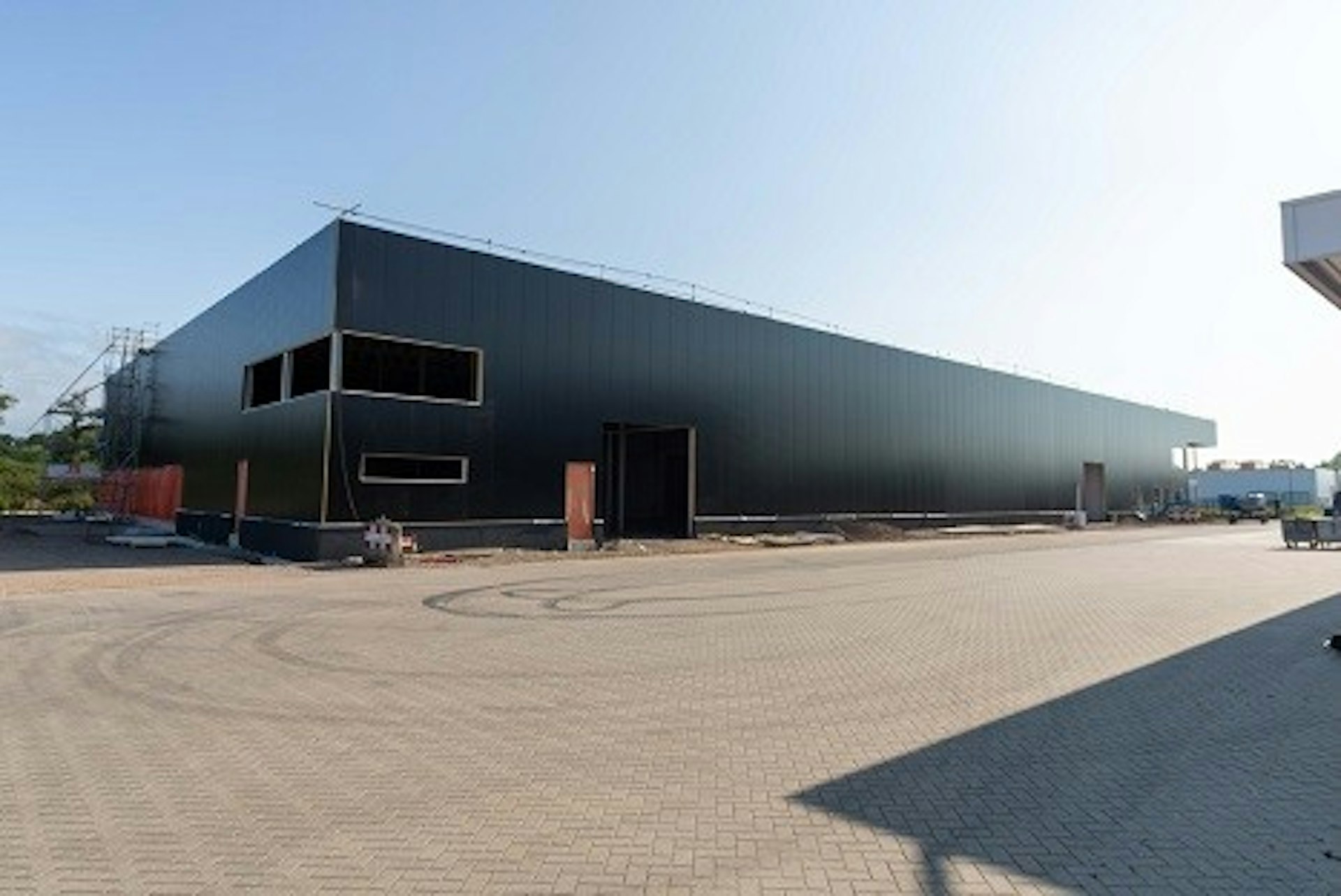

neue halle Van raam varsseveld nimmt form an

Kalenderwoche 28 (2021)

Diese Woche wurde mit dem Aufstellen der Seitenwände und der Elektrik begonnen. Gerben Schepers hat uns eine schöne Luftaufnahme geschickt, auf dem in der oberen rechten Ecke Van Raam und der Bau der zusätzlichen Halle zu sehen sind.

Seitenansicht Erweiterung Van Raam Varsseveld

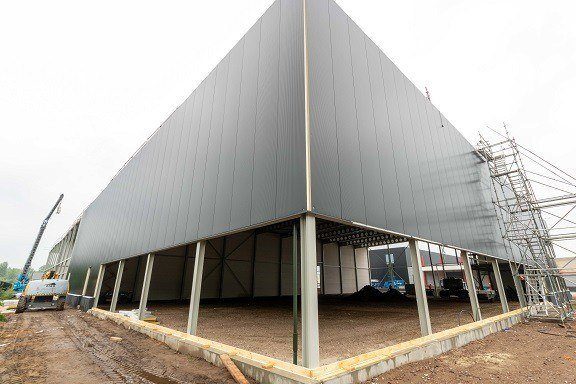

Seitenansichten Erweiterung Van Raam Varsseveld

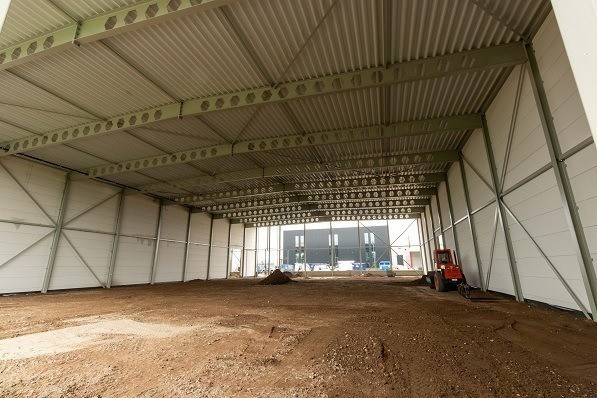

extra Halle von innen ansehen

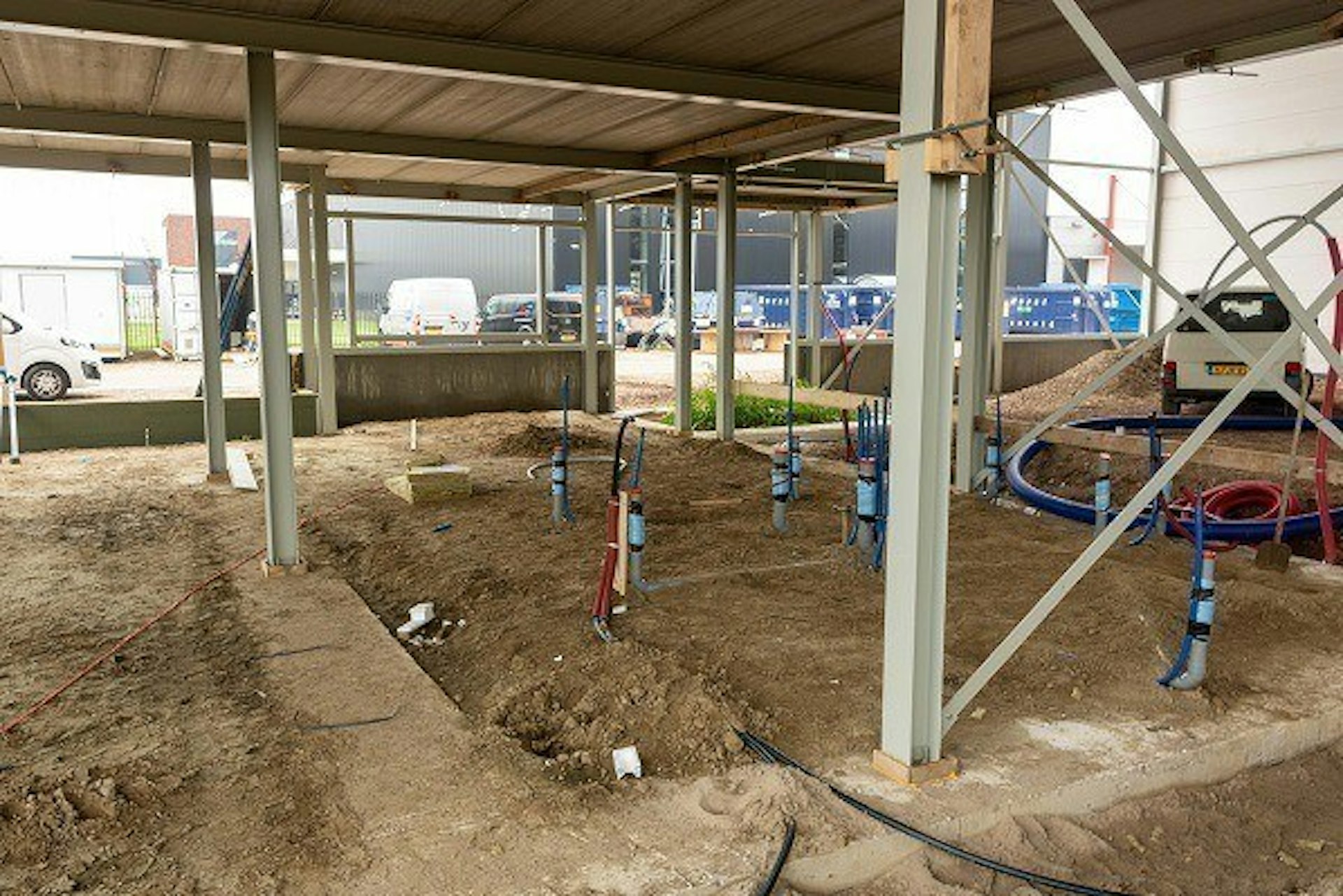

Elektrizität extra Halle Van Raam Varsseveld

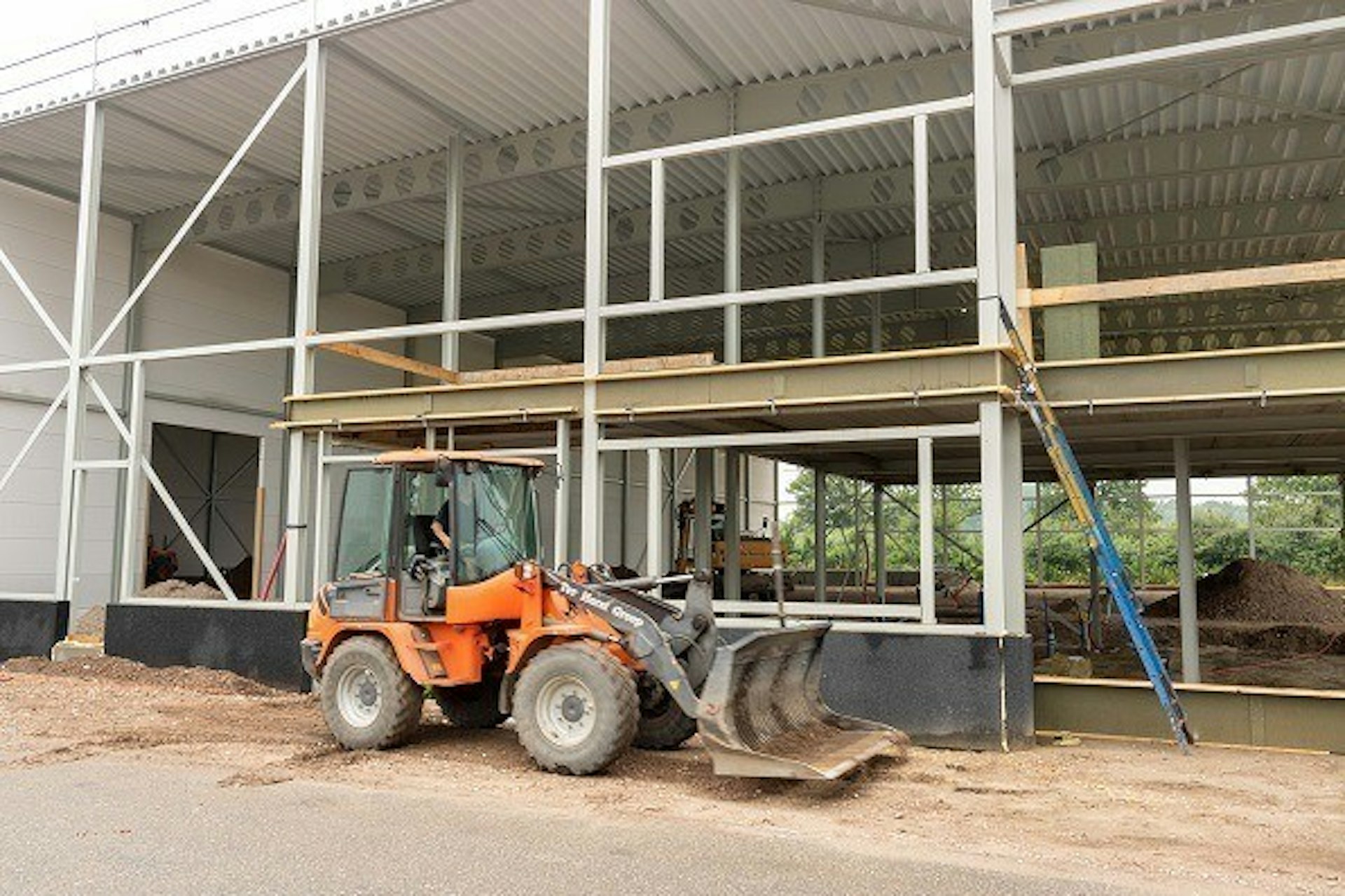

Bagger bei der Arbeit an der Van Raam Erweiterung

Van Raam und Bau der einer zusätzlichen Halle aus der Luft gesehen

Kalenderwoche 26 und 27 (2021)

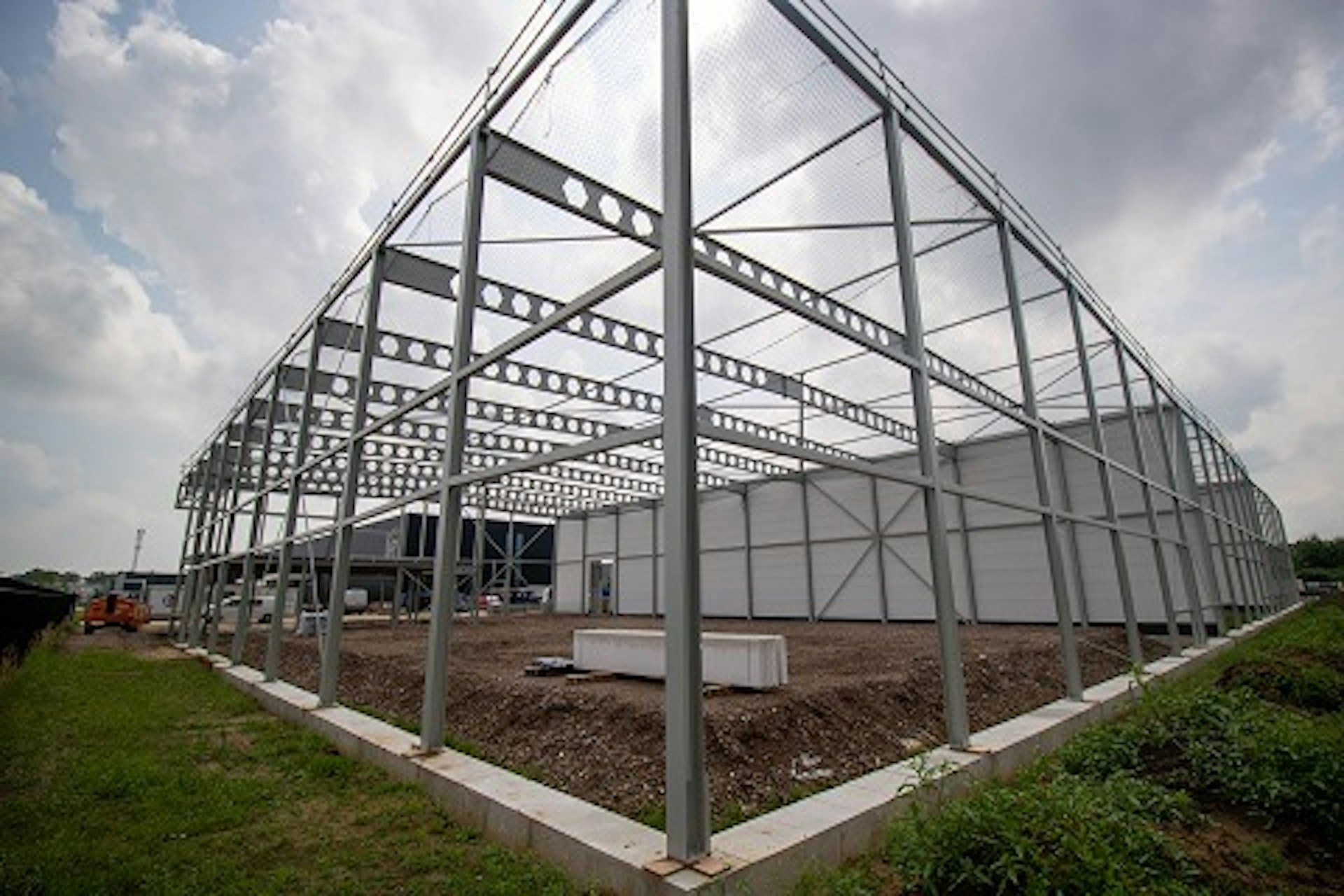

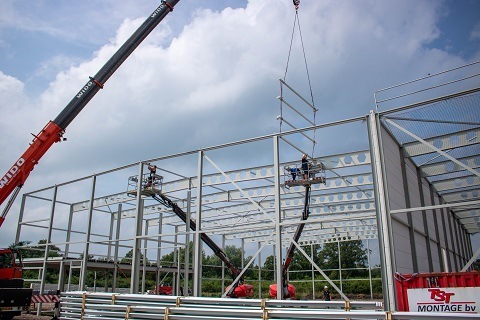

In der vergangenen Woche haben wir die Stahlkonstruktion der neuen Halle von Van Raam weiter aufgebaut. Es werden auch Netze aufgehängt, um die Dachplatten sicher zu verlegen, es wird damit begonnen, diese zu verlegen.

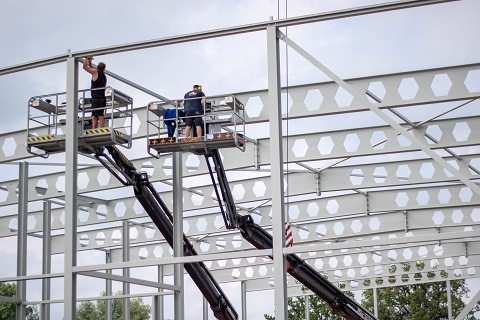

Weitere Konstruktion Stahlbau Erweiterung van raam
erweiterung van raam construction stahlbau

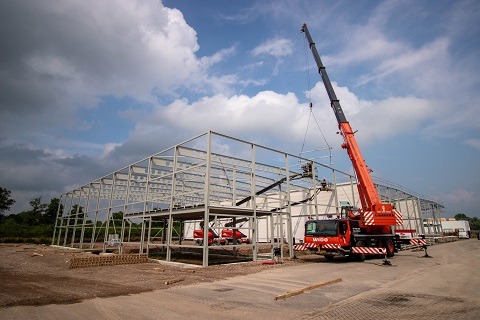

kran erweiterung van raam varsseveld
eckenansicht erweiterung van raam varsseveld

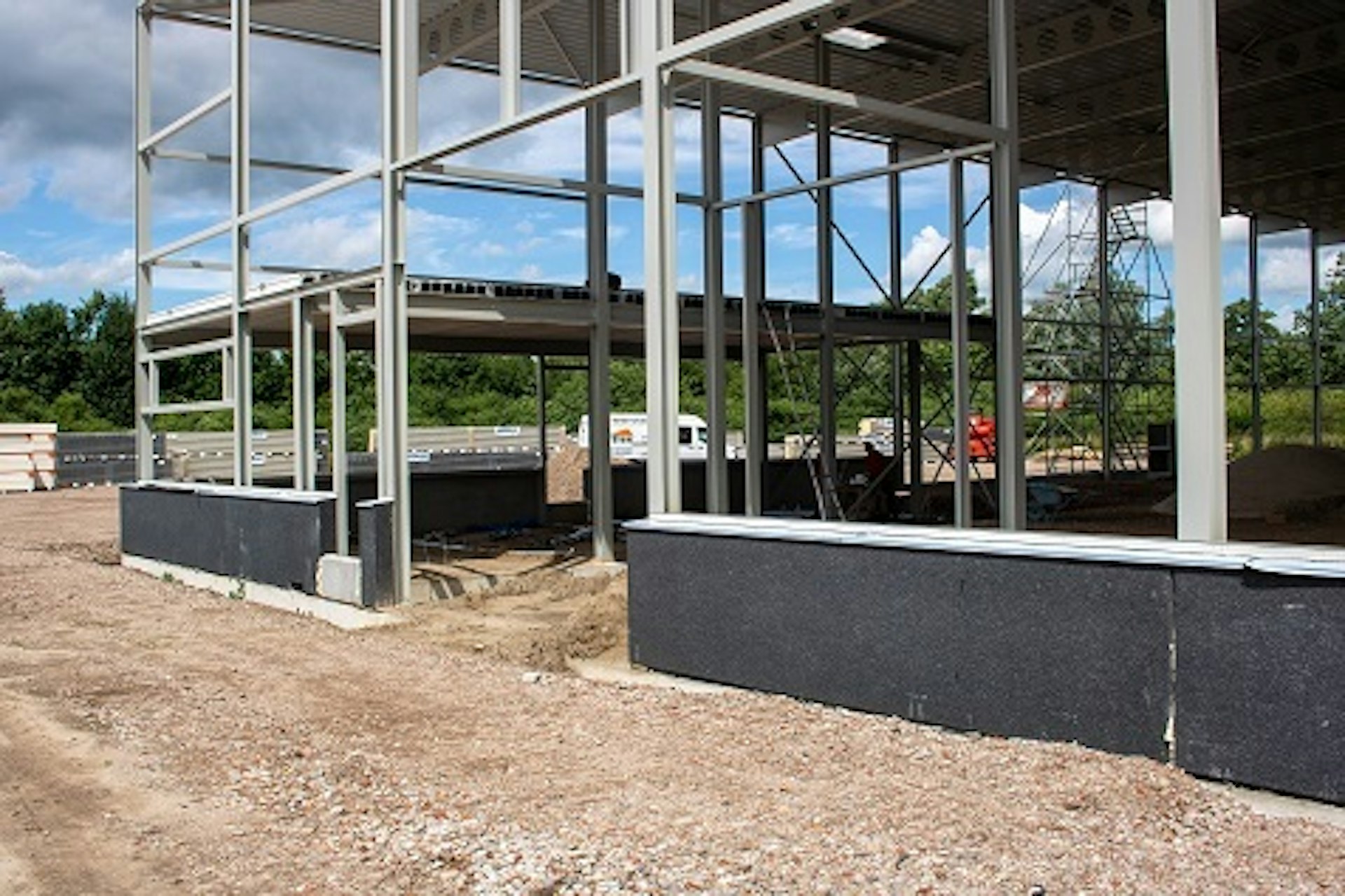

van raam erweiterungshalle varsseveld

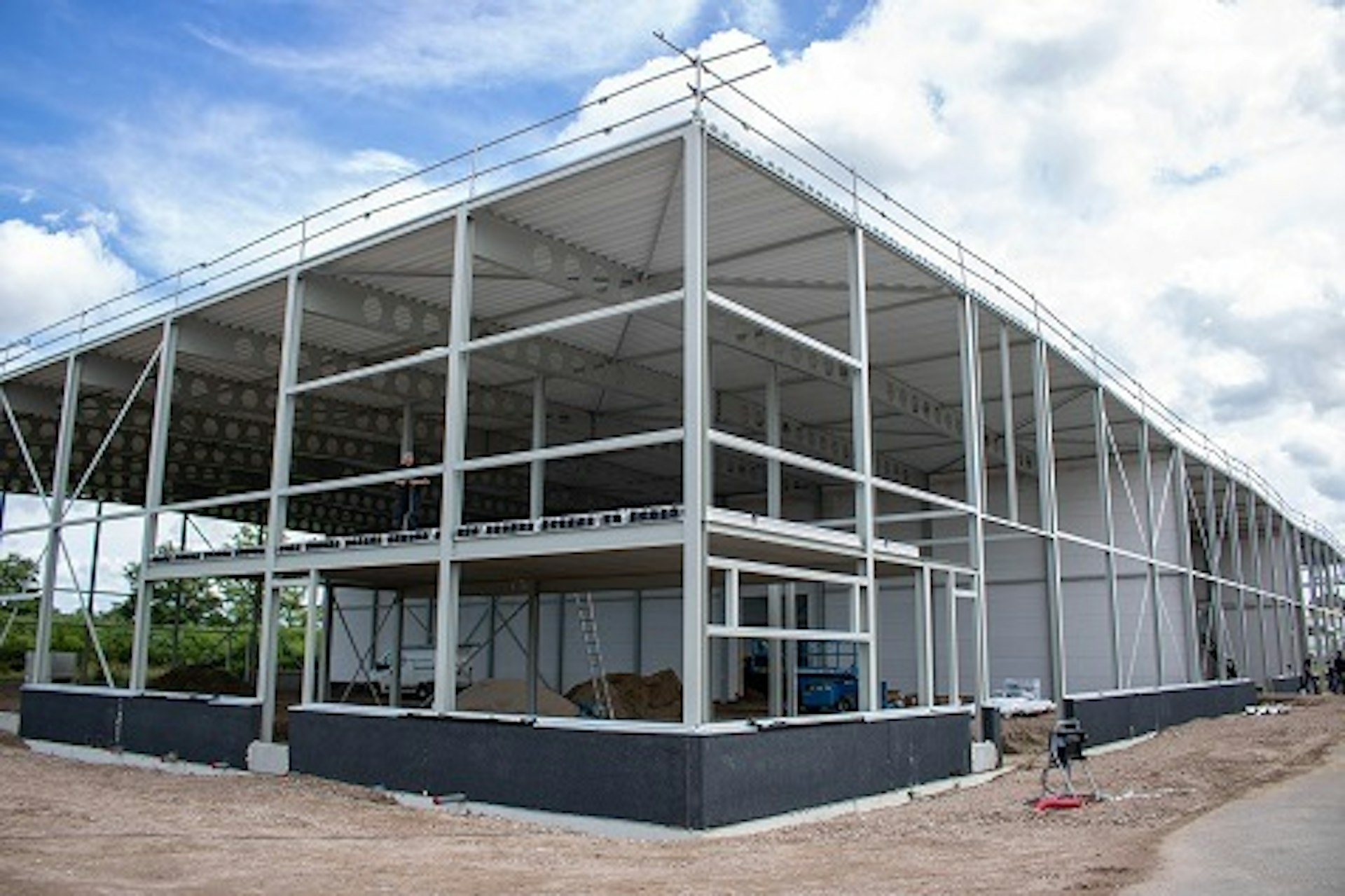

eckansicht van raam varsseveld erweiterung

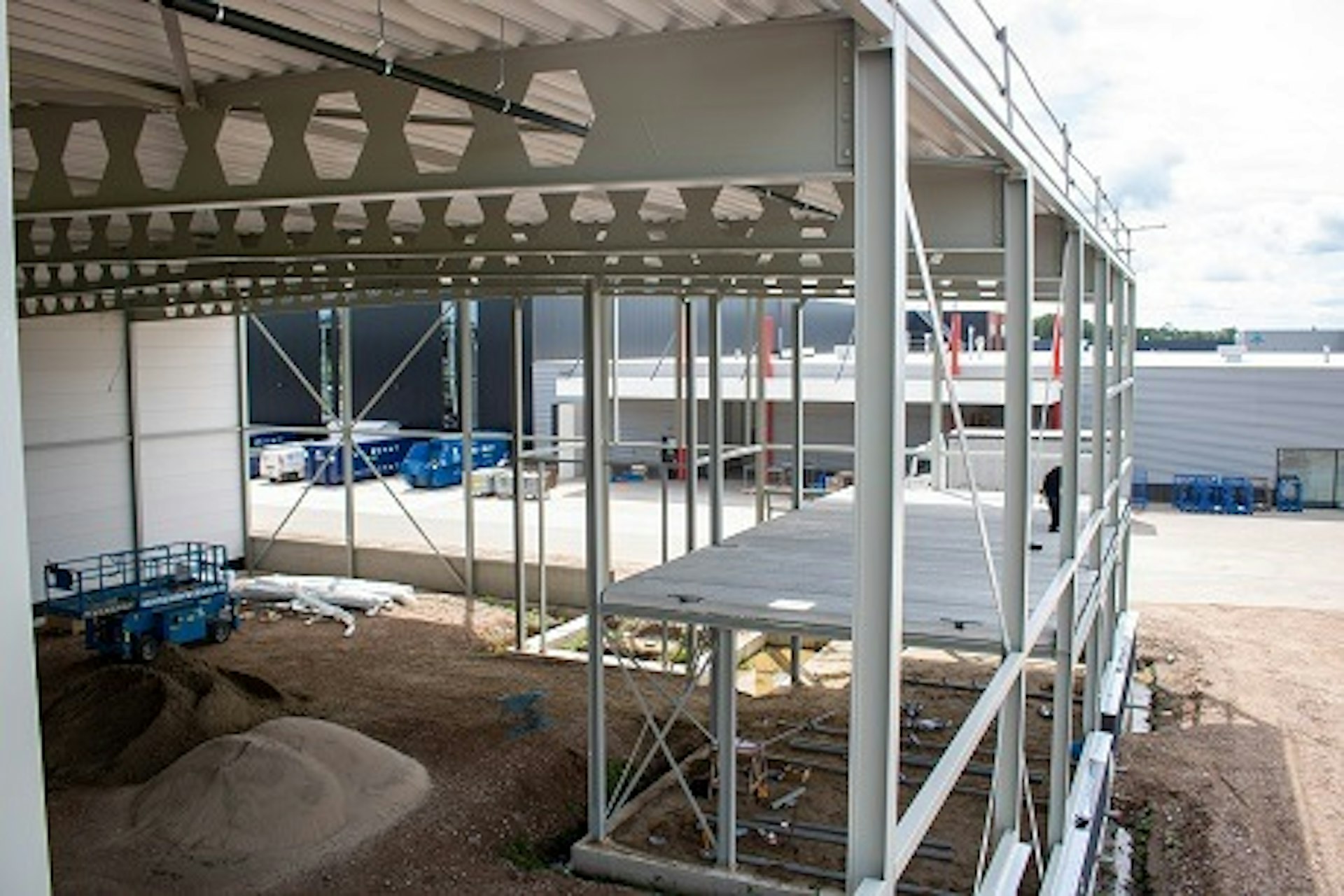

stahlbau von oben van raam
Van Raam Erweiterungsdachplatten

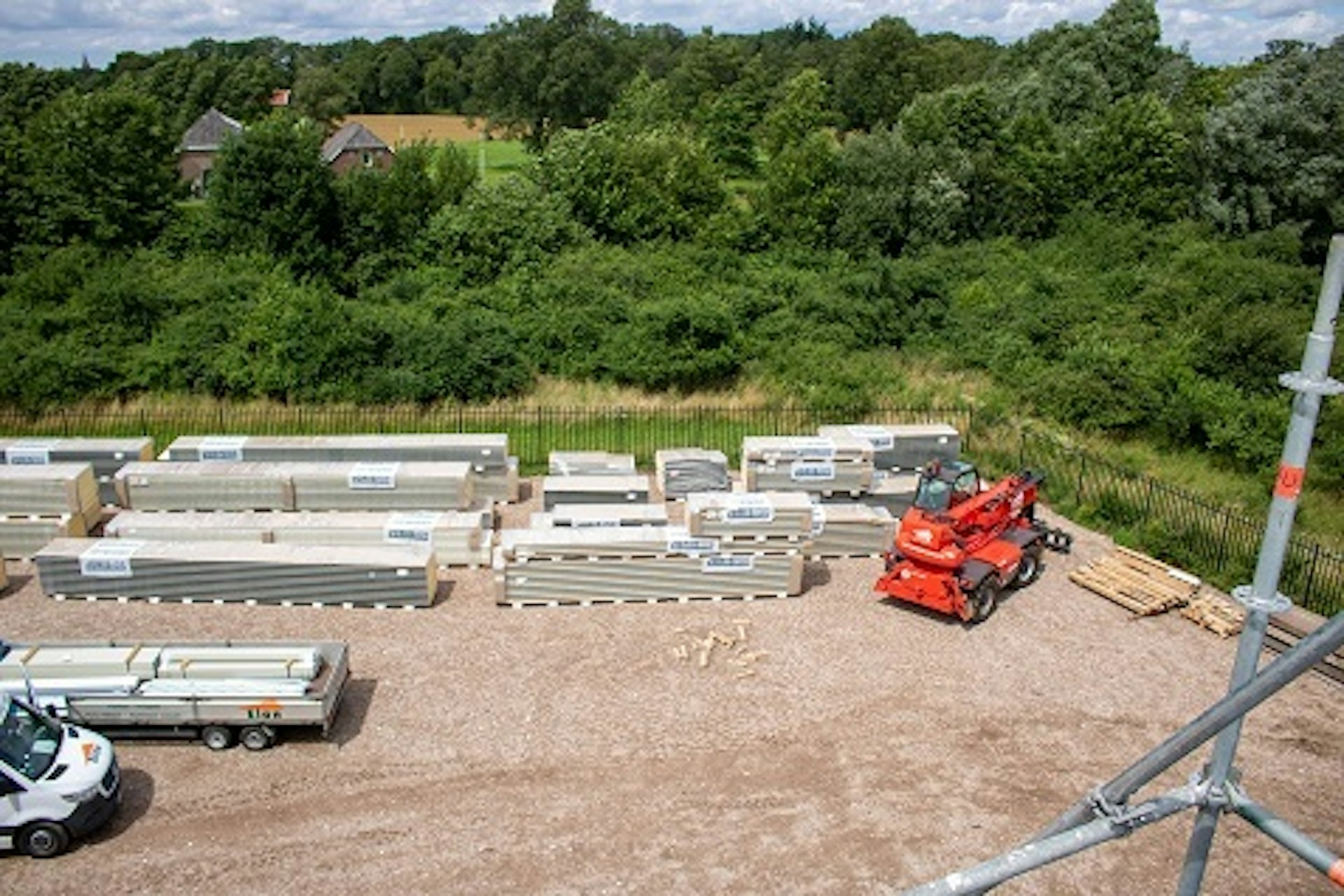

ansicht der neuen halle van raam

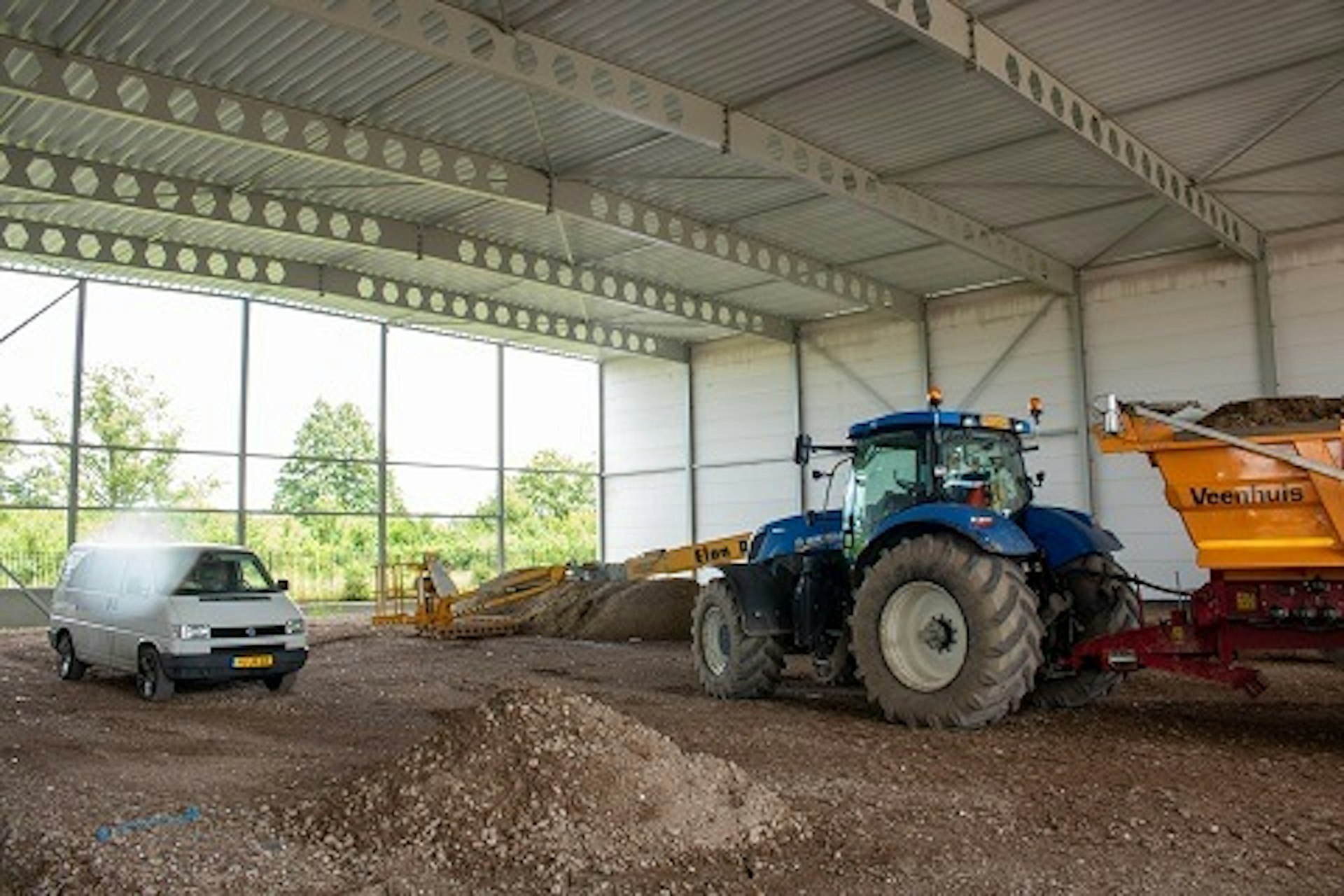

dachbahnen van raam varsseveld halle innen

Kalenderwoche 25 (2021)

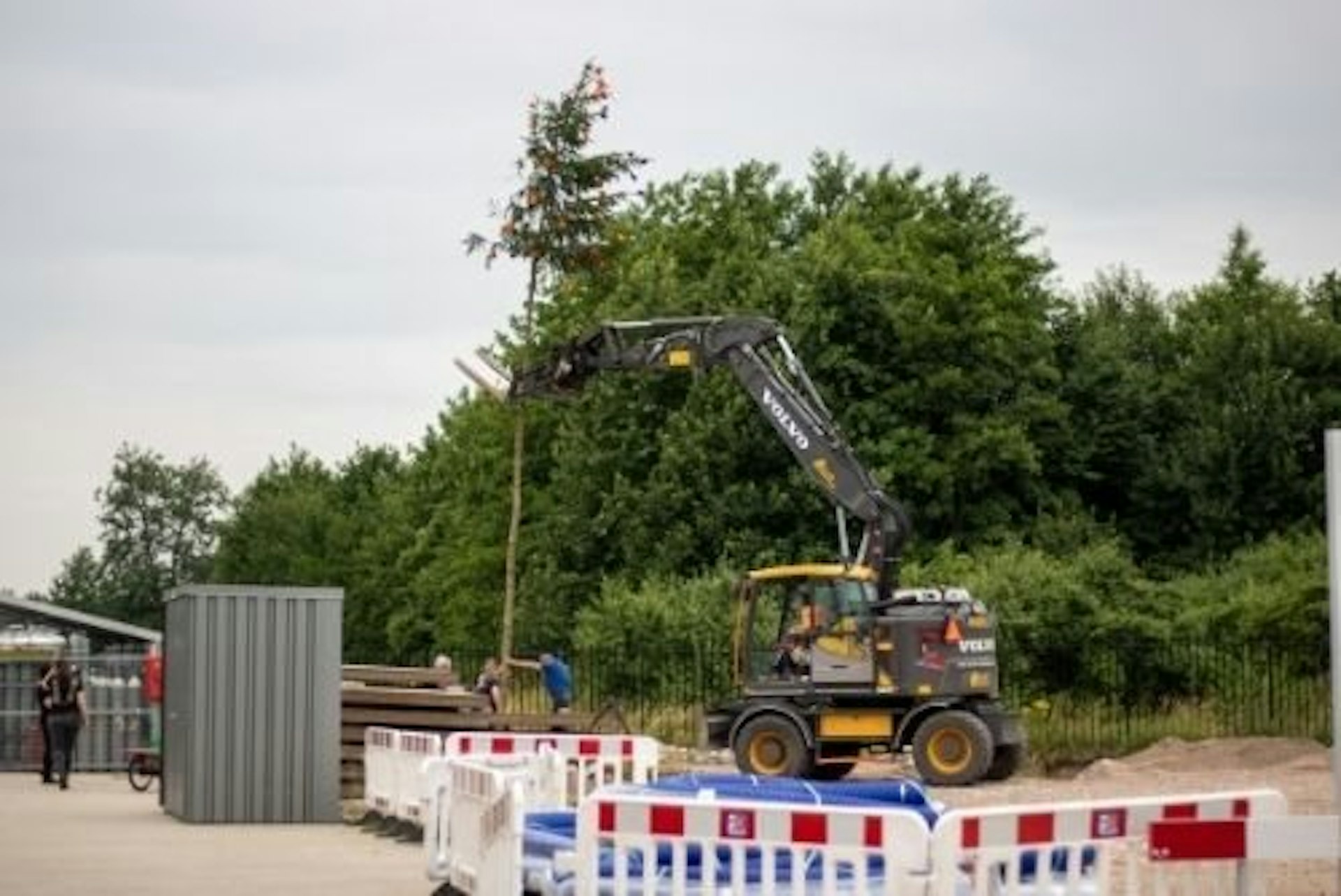

Die zweite Brandschutzwand wurde diese Woche aufgestellt. Weiterhin wurde die Stahlkonstruktion fortgesetzt und ein erstes Stockwerk eingezogen.Auch haben die Mitarbeiter einen Maibaum gesetzt.

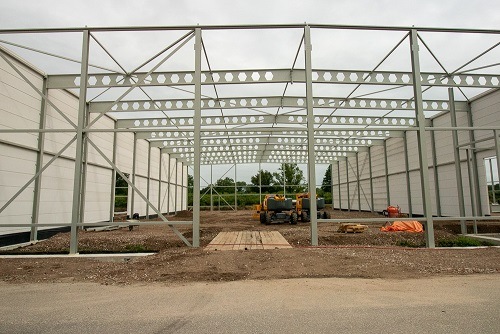

Bau eines Erweiterungsbaus für Van Raam Varsseveld

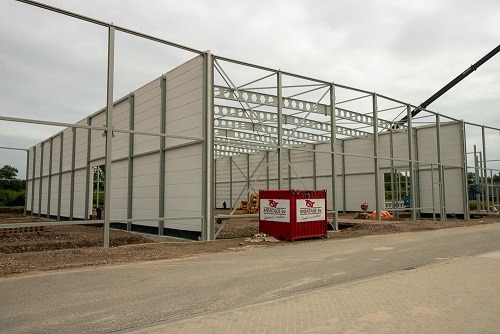

Erweiterung Van Raam Varsseveld Trennwand

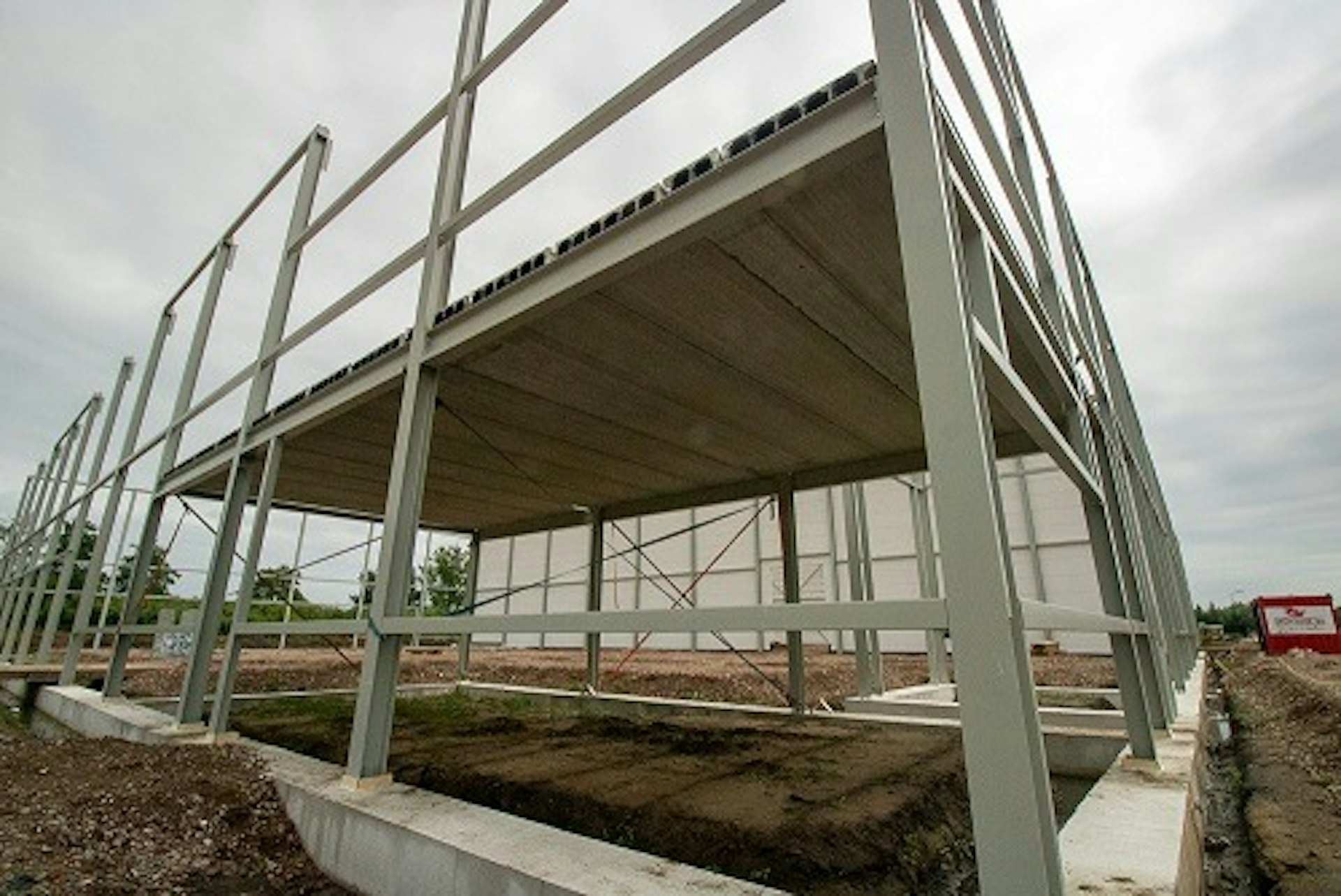

Erweiterung Van Raam varsseveld Stockwerk

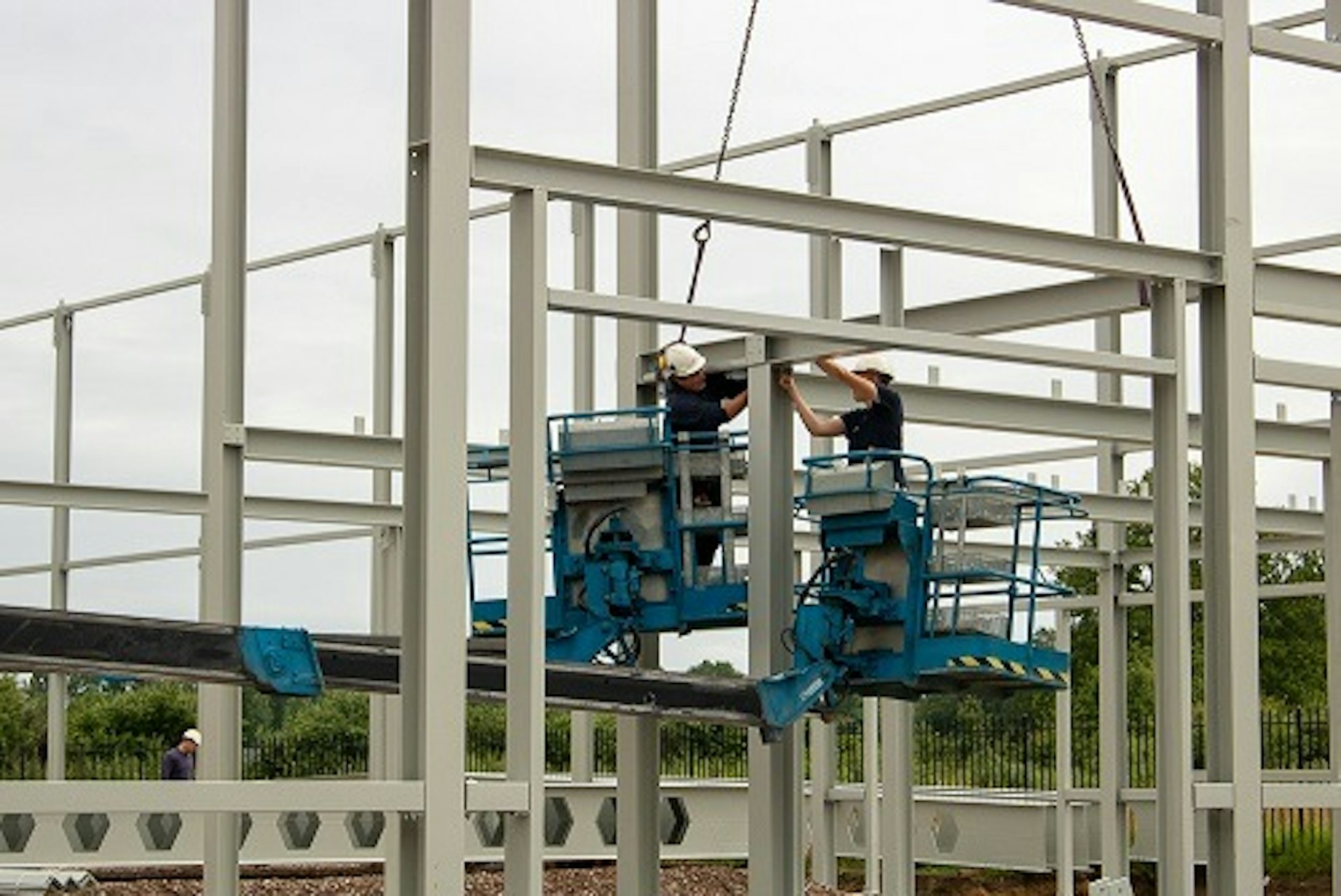

Erweiterung Van Raam varsseveld Stahlbau
Maibaum Van Raam Neubau Betriebshalle
Maibaum setzen bei Neubau Van Raam

Kalenderwoche 24 (2021)

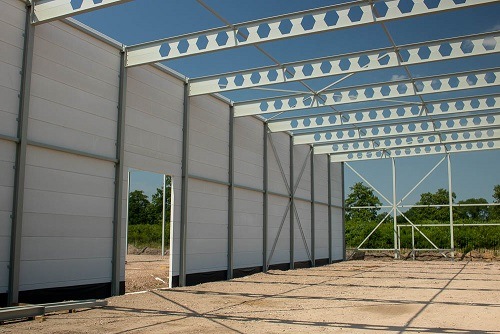

Diese Woche haben wir weiter an der Stahlkonstruktion gebaut. Auch die erste Feuerschutzwand wurde bereits gesetzt.

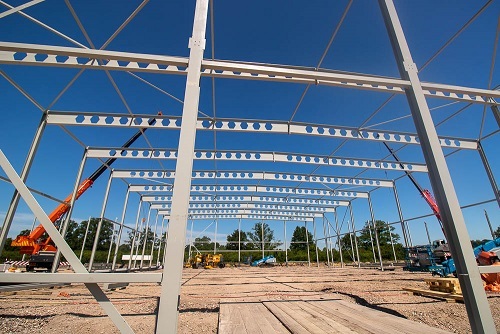

Anbringen einer Stahlkonstruktion für eine  Van Raam erweiterung

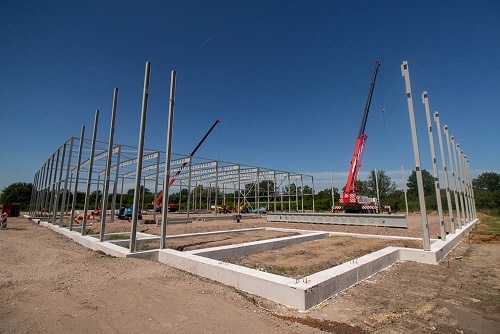

Platzieren der stahlkonstruktion  Van Raam varsseveld
Feuerfeste trennwand erweiterung Van Raam Varsseveld

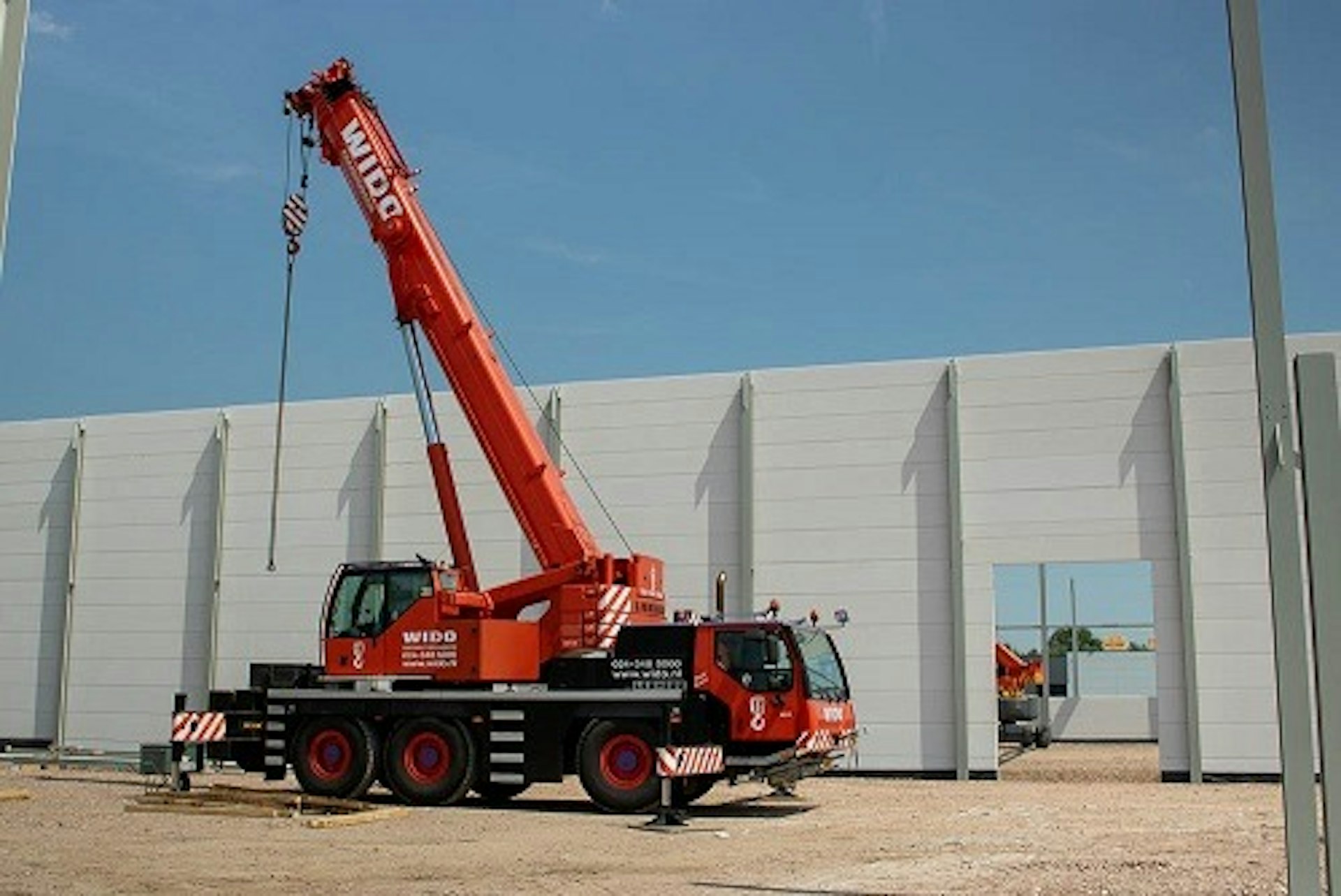

Platzierung einer Feuerschutzwand  Van Raam Varsseveld

Kalenderwoche 23 (2021)

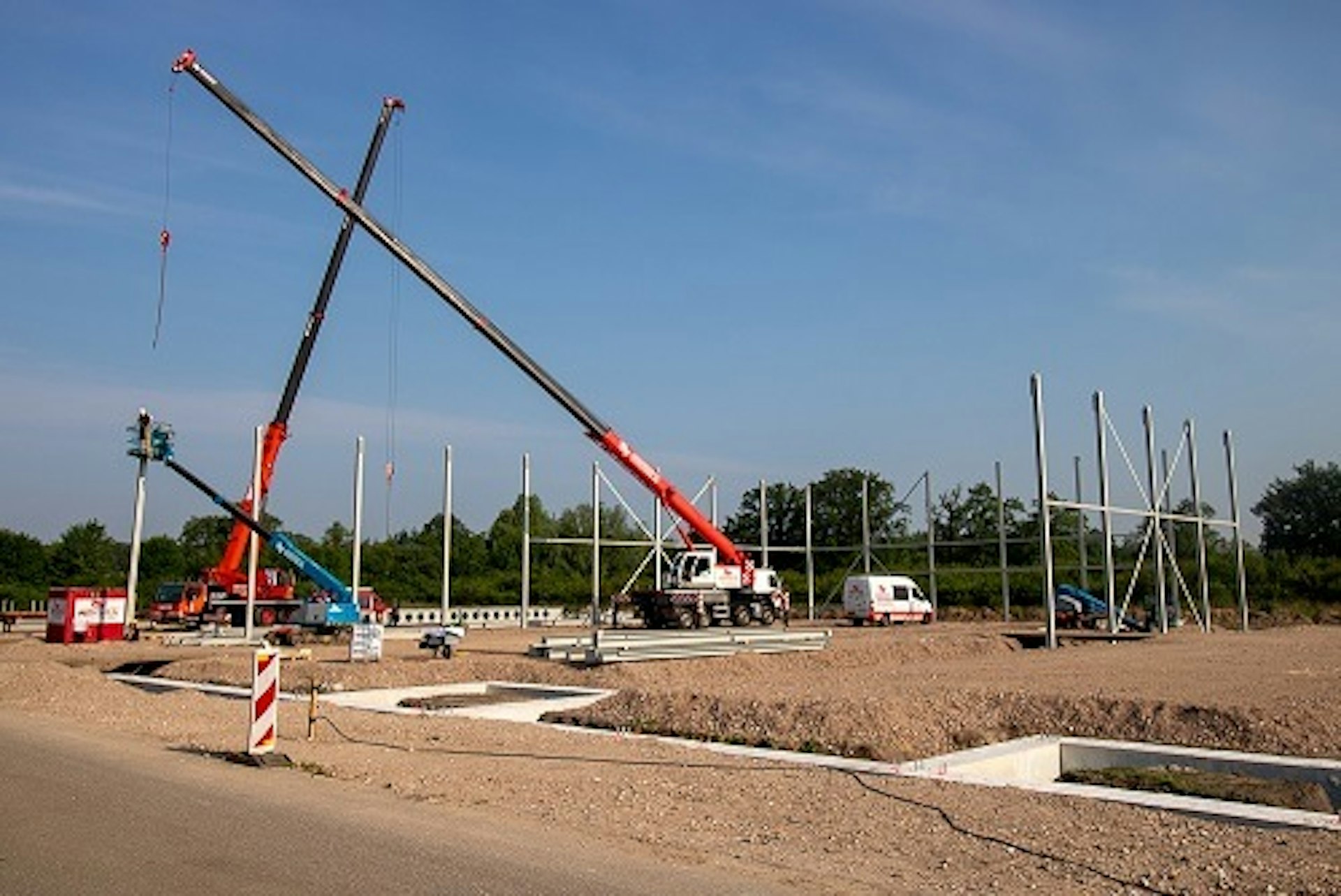

Die Schalung des Fundaments wurde entfernt. Diese Woche wurden die Anker in der richtigen Höhe gesetzt und mit dem Bau der Stahlkonstruktion begonnen.

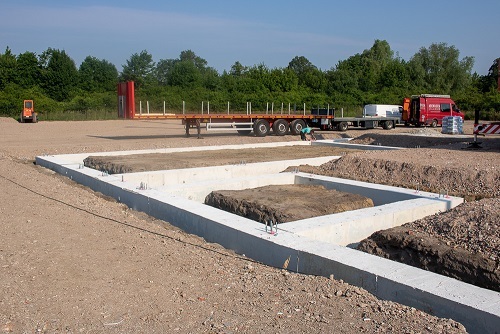

Installation von Ankern für die Erweiterung von Van Raam Varsseveld

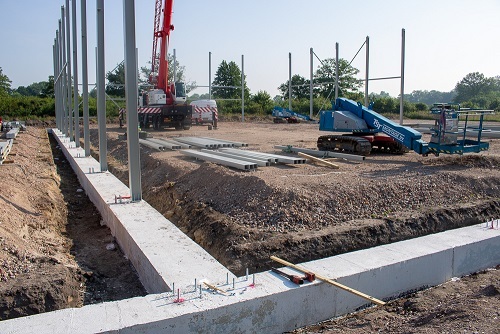

Anker für die Erweiterung von Van Raam Varsseveld

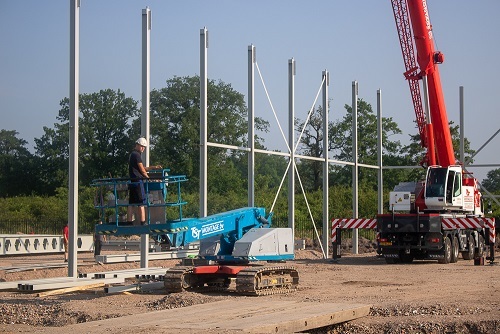

Installation einer baulichen Erweiterung Van Raam Varsseveld
Montage der Stahlkonstruktion für die Erweiterung von Van Raam Varsseveld

Kalenderwoche 22 (2021)

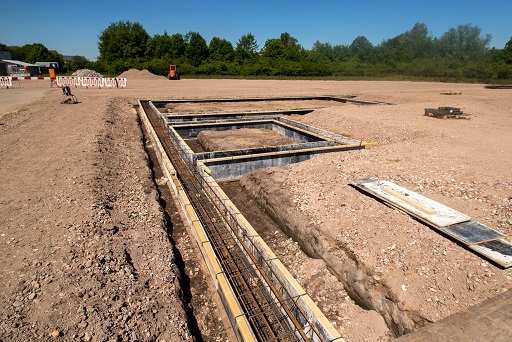

In Woche 22 wurde die Verschalung aufgestellt und der Beton für die neue Halle gegossen.

Van Raam Erweiterung Verschalung

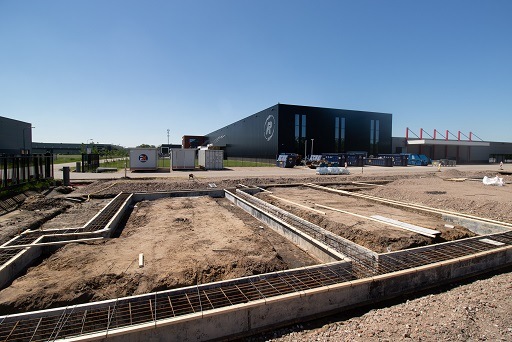

Verschalung Van Raam Erweiterung

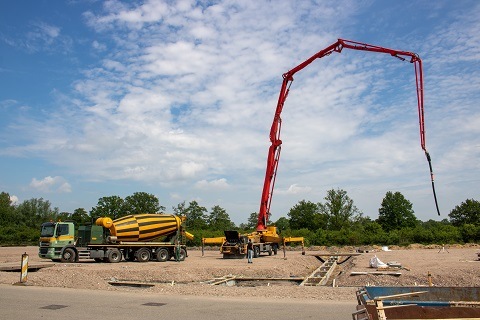

Gießen von Beton Van Raam Erweiterung

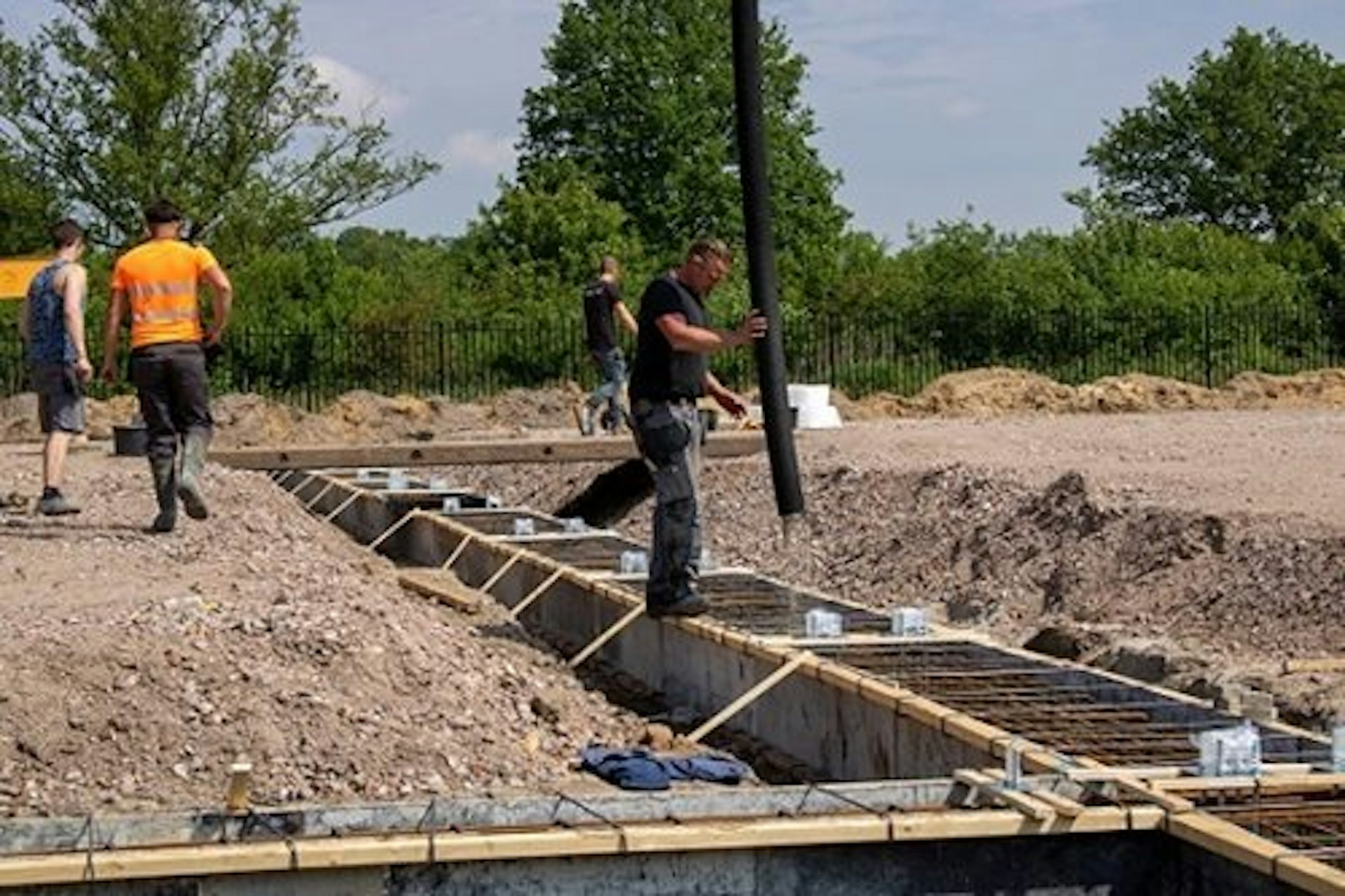

Gießen von Beton für eine Erweiterung von Van Raam

Kalenderwoche 19 (2021)

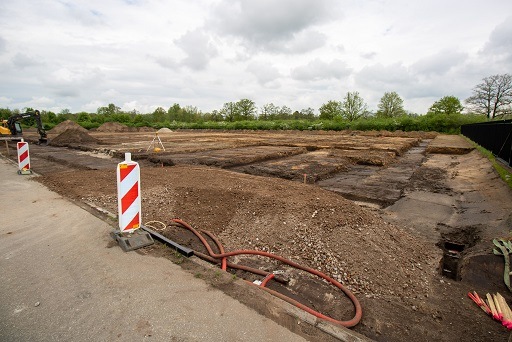

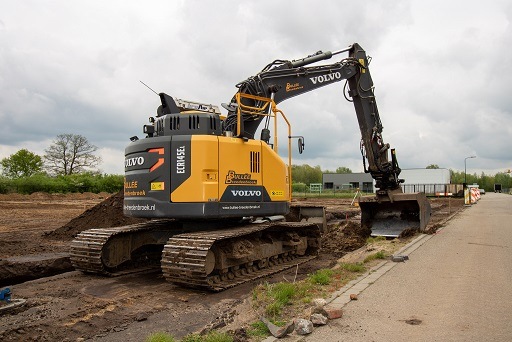

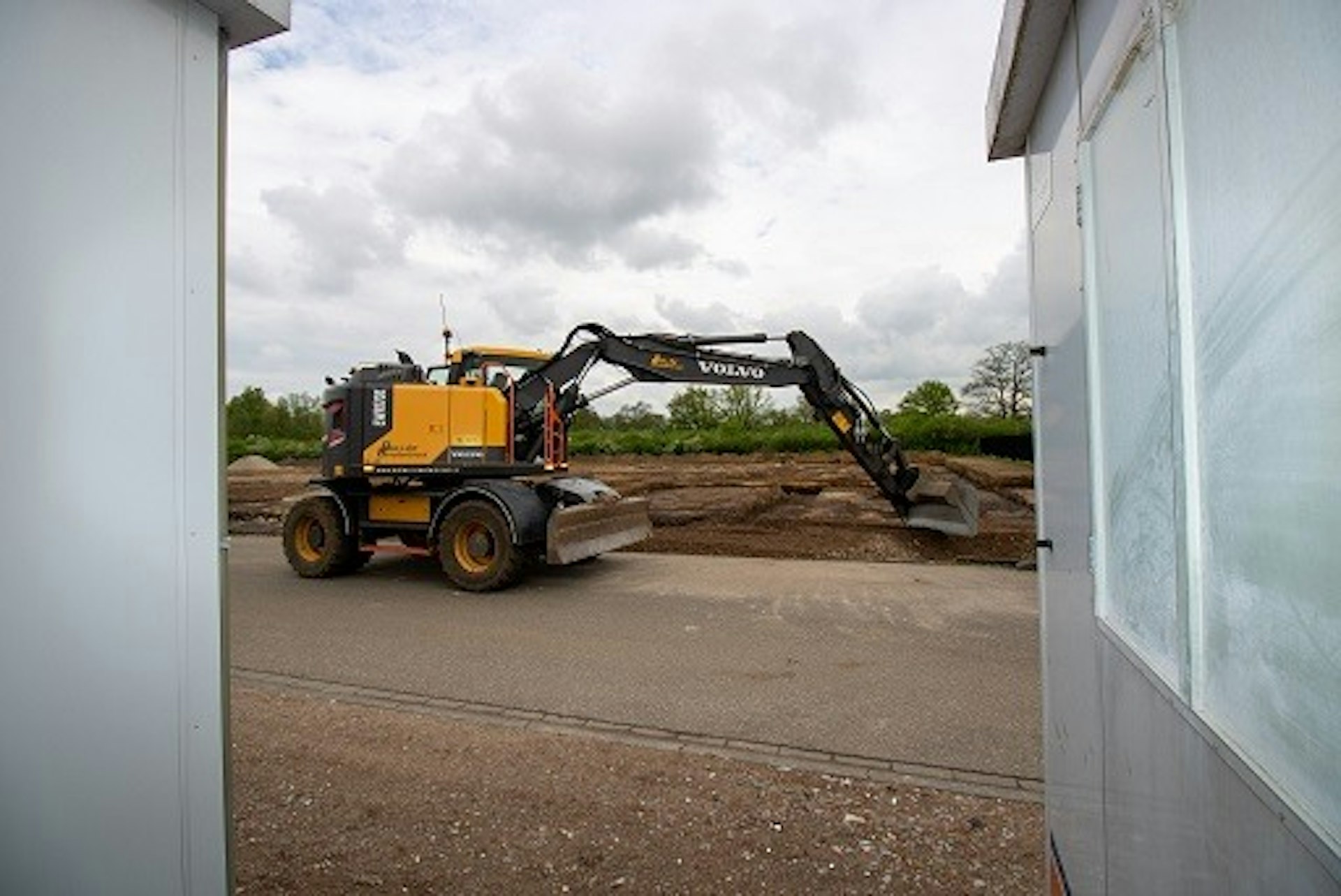

Die Arbeiten für die Erweiterung von Van Raam in Varsseveld begannen Anfang Mai 2021 mit Baggerarbeiten.

Neues Gebäude extra Halle Van Raam Varsseveld
Van Raam Varsseveld Erweiterung Neubau

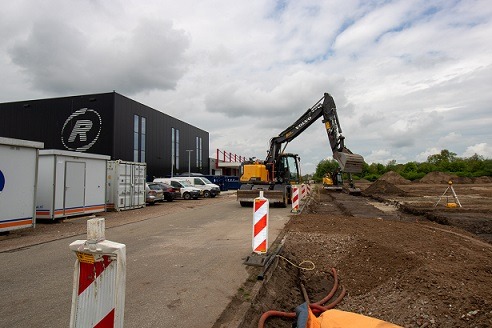

Erweiterung Van Raam Varsseveld
Erweiterung Van Raam Baggerarbeiten
